预应力空心板施工在 AK0+4 处路基设置空心板梁预制场

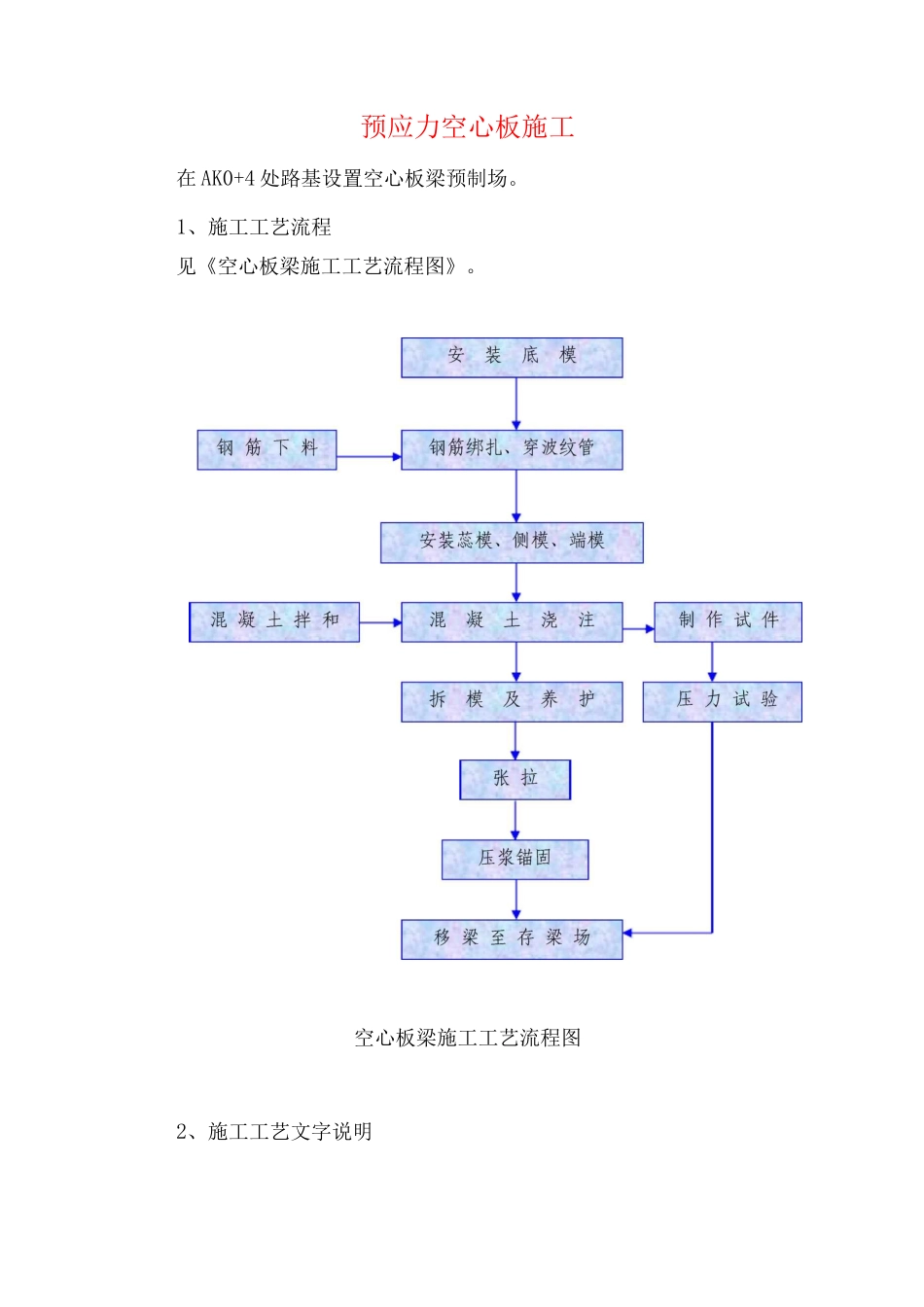

1、施工工艺流程见《空心板梁施工工艺流程图》
空心板梁施工工艺流程图2、施工工艺文字说明① 台座台座采纳槽式台座

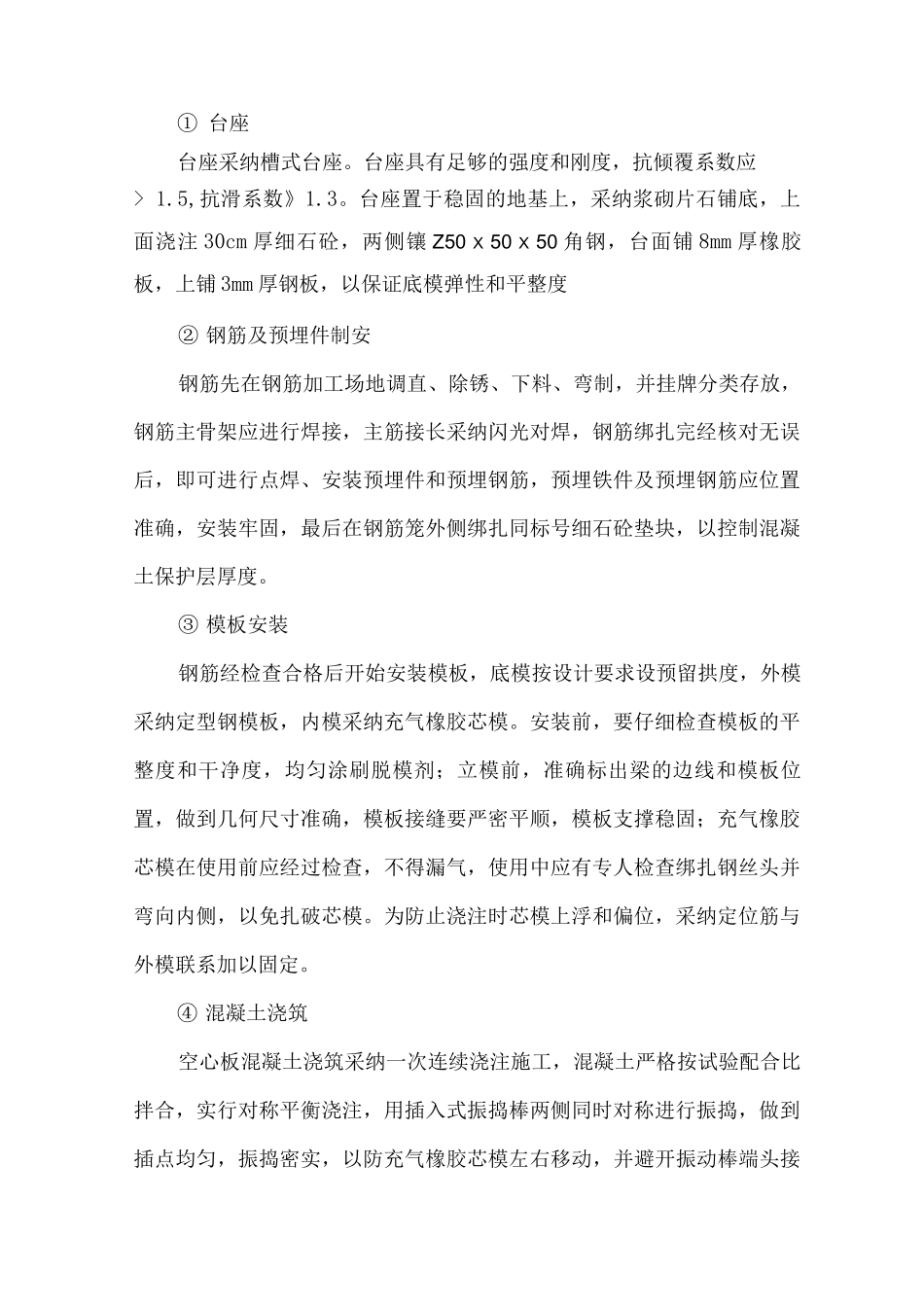

台座具有足够的强度和刚度,抗倾覆系数应> 1
5,抗滑系数》1
台座置于稳固的地基上,采纳浆砌片石铺底,上面浇注 30cm 厚细石砼,两侧镶 Z50 X 50 X 50 角钢,台面铺 8mm 厚橡胶板,上铺 3mm 厚钢板,以保证底模弹性和平整度② 钢筋及预埋件制安钢筋先在钢筋加工场地调直、除锈、下料、弯制,并挂牌分类存放,钢筋主骨架应进行焊接,主筋接长采纳闪光对焊,钢筋绑扎完经核对无误后,即可进行点焊、安装预埋件和预埋钢筋,预埋铁件及预埋钢筋应位置准确,安装牢固,最后在钢筋笼外侧绑扎同标号细石砼垫块,以控制混凝土保护层厚度
③ 模板安装钢筋经检查合格后开始安装模板,底模按设计要求设预留拱度,外模采纳定型钢模板,内模采纳充气橡胶芯模
安装前,要仔细检查模板的平整度和干净度,均匀涂刷脱模剂;立模前,准确标出梁的边线和模板位置,做到几何尺寸准确,模板接缝要严密平顺,模板支撑稳固;充气橡胶芯模在使用前应经过检查,不得漏气,使用中应有专人检查绑扎钢丝头并弯向内侧,以免扎破芯模
为防止浇注时芯模上浮和偏位,采纳定位筋与外模联系加以固定
④ 混凝土浇筑空心板混凝土浇筑采纳一次连续浇注施工,混凝土严格按试验配合比拌合,实行对称平衡浇注,用插入式振捣棒两侧同时对称进行振捣,做到插点均匀,振捣密实,以防充气橡胶芯模左右移动,并避开振动棒端头接触芯模,出现穿孔漏气现象

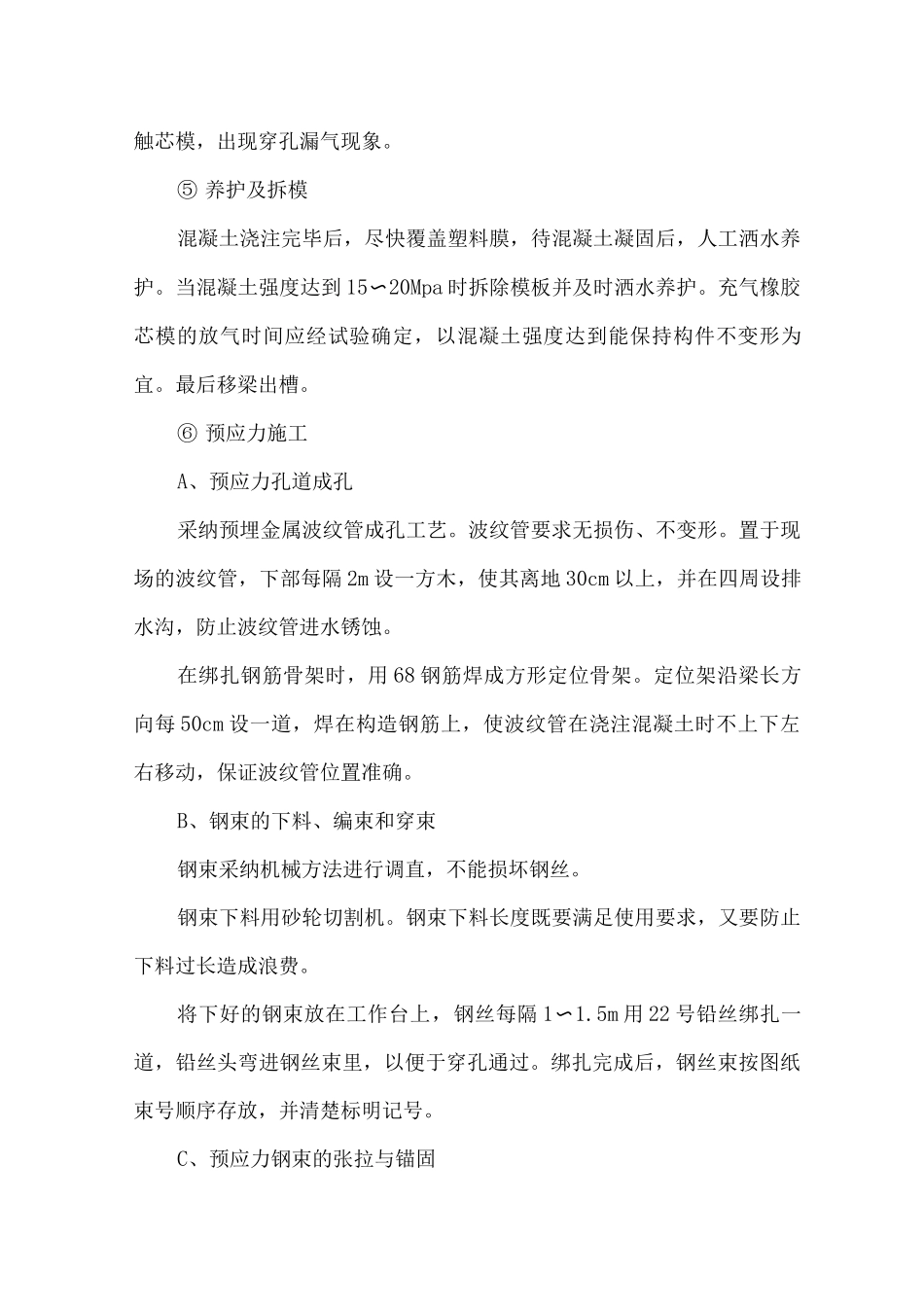

⑤ 养护及拆模混凝土浇注完毕后,尽快覆盖塑料膜,待混凝土凝固后,人工洒水养护
当混凝土强度达到 15〜20Mpa 时拆除模板并及时洒水养护
充气橡胶芯模的放气时间应经试验确定,以混凝土强度达到能保持构件不变形为宜
最后移梁出槽
⑥ 预应力施工A、预应力孔道
