电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

领导在经济运行分析调度会的讲话

领导在经济运行分析调度会的讲话_第1页
1/45
领导在经济运行分析调度会的讲话_第2页
2/45
领导在经济运行分析调度会的讲话_第3页
3/45

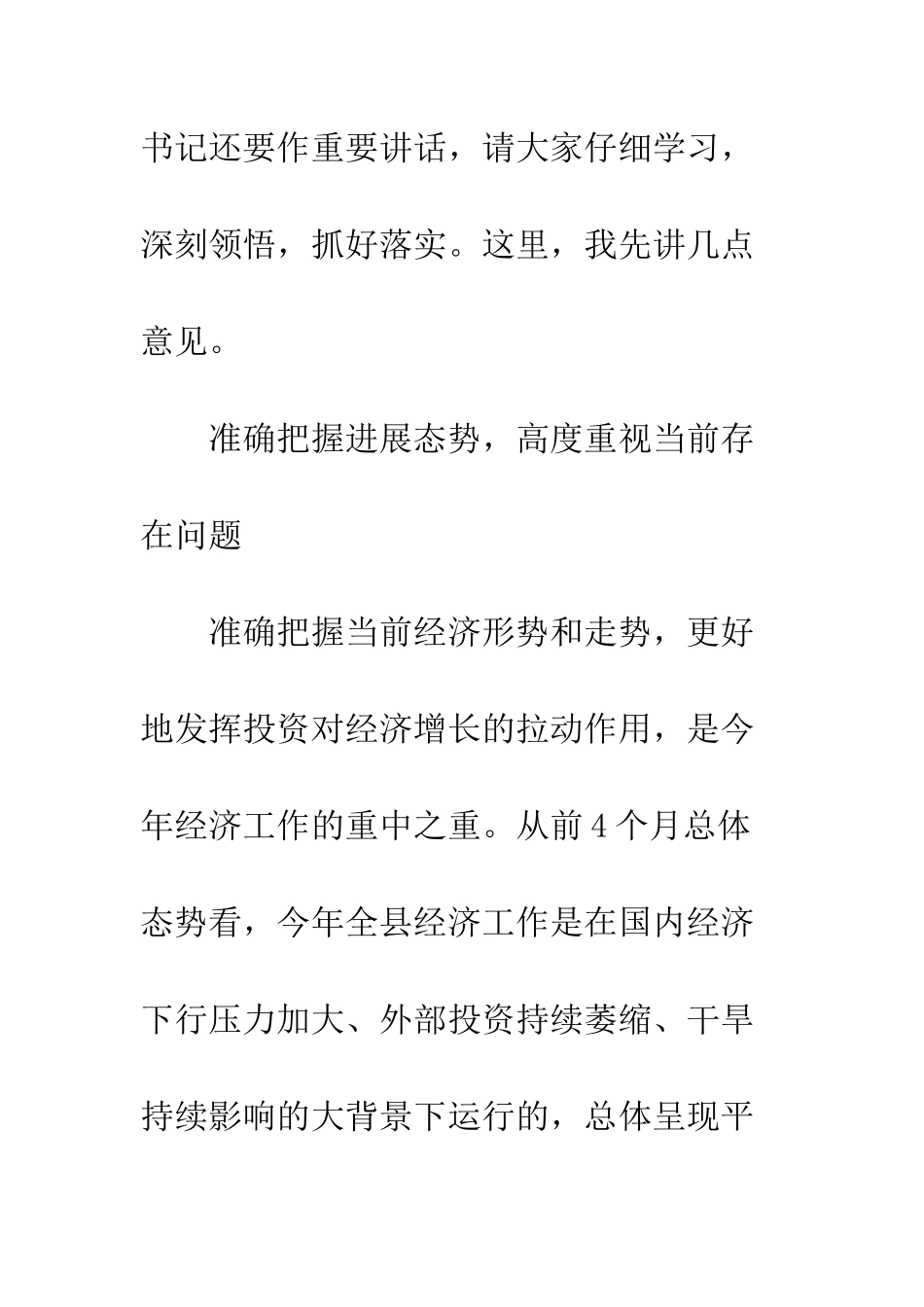

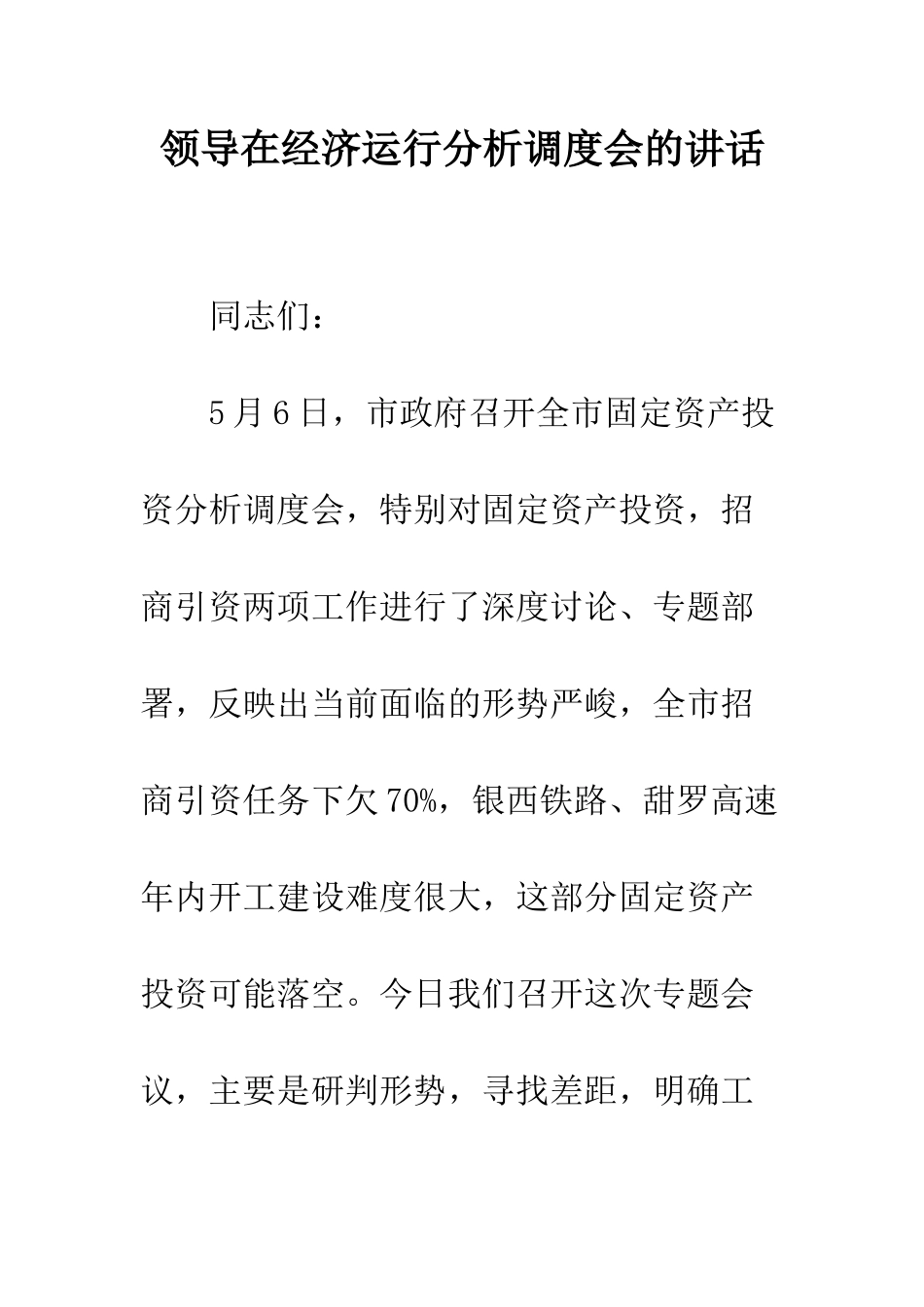

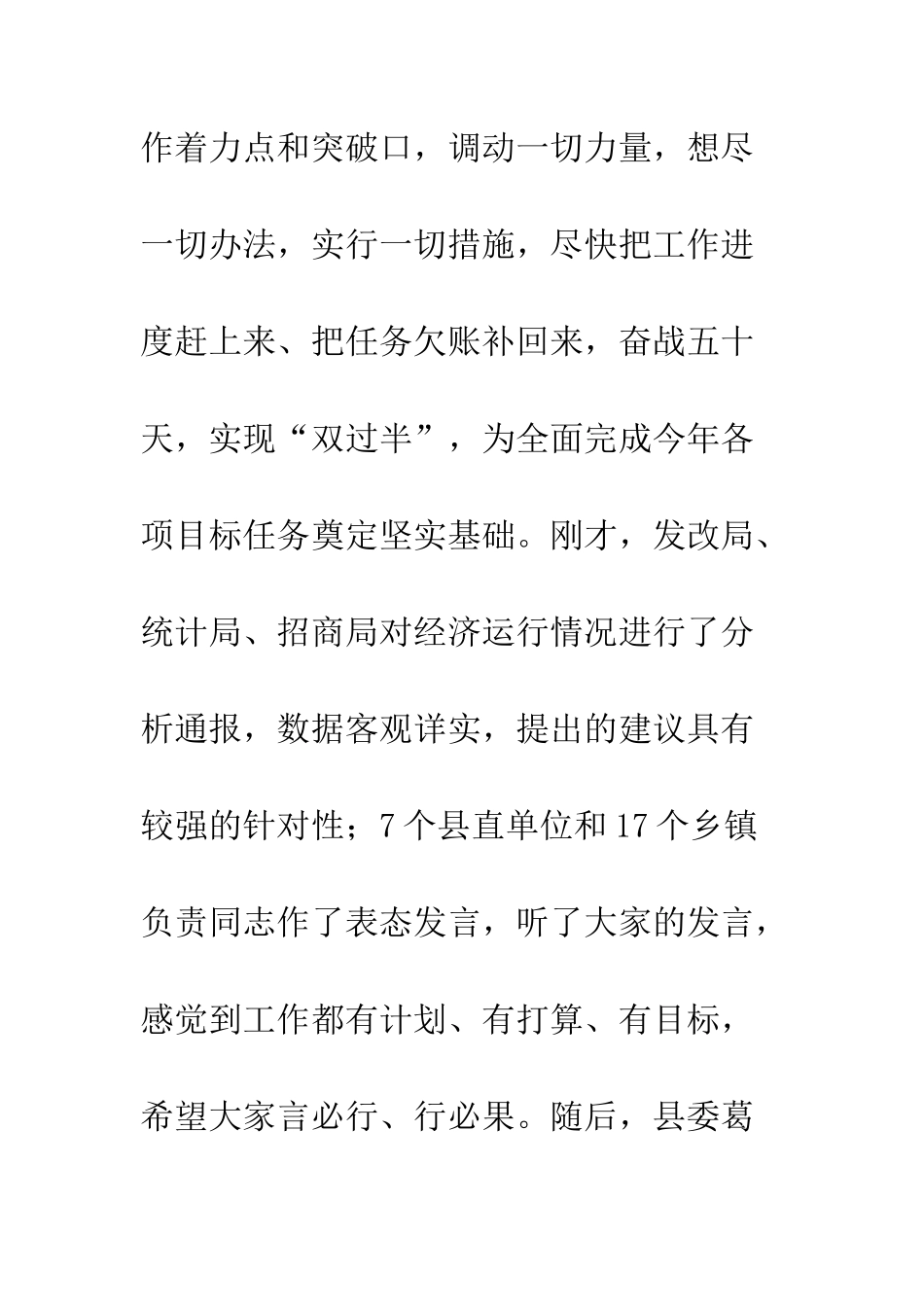

领导在经济运行分析调度会的讲话 同志们: 5 月 6 日,市政府召开全市固定资产投资分析调度会,特别对固定资产投资,招商引资两项工作进行了深度讨论、专题部署,反映出当前面临的形势严峻,全市招商引资任务下欠 70%,银西铁路、甜罗高速年内开工建设难度很大,这部分固定资产投资可能落空。今日我们召开这次专题会议,主要是研判形势,寻找差距,明确工作着力点和突破口,调动一切力量,想尽一切办法,实行一切措施,尽快把工作进度赶上来、把任务欠账补回来,奋战五十天,实现“双过半”,为全面完成今年各项目标任务奠定坚实基础。刚才,发改局、统计局、招商局对经济运行情况进行了分析通报,数据客观详实,提出的建议具有较强的针对性;7 个县直单位和 17 个乡镇负责同志作了表态发言,听了大家的发言,感觉到工作都有计划、有打算、有目标,希望大家言必行、行必果。随后,县委葛书记还要作重要讲话,请大家仔细学习,深刻领悟,抓好落实。这里,我先讲几点意见。 准确把握进展态势,高度重视当前存在问题 准确把握当前经济形势和走势,更好地发挥投资对经济增长的拉动作用,是今年经济工作的重中之重。从前 4 个月总体态势看,今年全县经济工作是在国内经济下行压力加大、外部投资持续萎缩、干旱持续影响的大背景下运行的,总体呈现平稳开局、运行放缓、压力增大的特点。从指标分析看,一些主要经济指标增幅不大,固定资产投资、招商引资到位资金未能达到市列进度要求,与半年时间任务“双过半”要求差距很大,进展形势不容乐观。突出表现为七个“不相适应”:一是投资规模与任务要求不相适应。前 4 个月,全县固定资产投资完成亿元,增长%,与 4 月底 30%的投资要求相比,还有亿元的欠账;当年在库 103 个项目投资少,规模小,支持县域经济进展的能力不强;当年计划投资亿元,与市列 93 亿元的任务相差亿元,入库项目严重不足,致使投资缺口近 50 亿元。二是建设进度与时限要求不相适应。全县实施 500 万以上项目 378 个,今年新开工 231 个,占%;44 个重点项目仅有 27 个开工,特别是对投资具有重大支撑的驿马镇综合集贸中心、陇唐矿业、镇物流中心等项目进展缓慢,甚至还未动工。三是落地项目与招商要求不相适应。4 月底全县上报招商项目 25 个,市上实际认定 6 个、完成投资 8960 万元,占市列计划的 6%。承担招商任务的驿马园区、4 个部门、6 个乡镇还没有进展,西川园区仅完成了任务的%...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

领导在经济运行分析调度会的讲话

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
