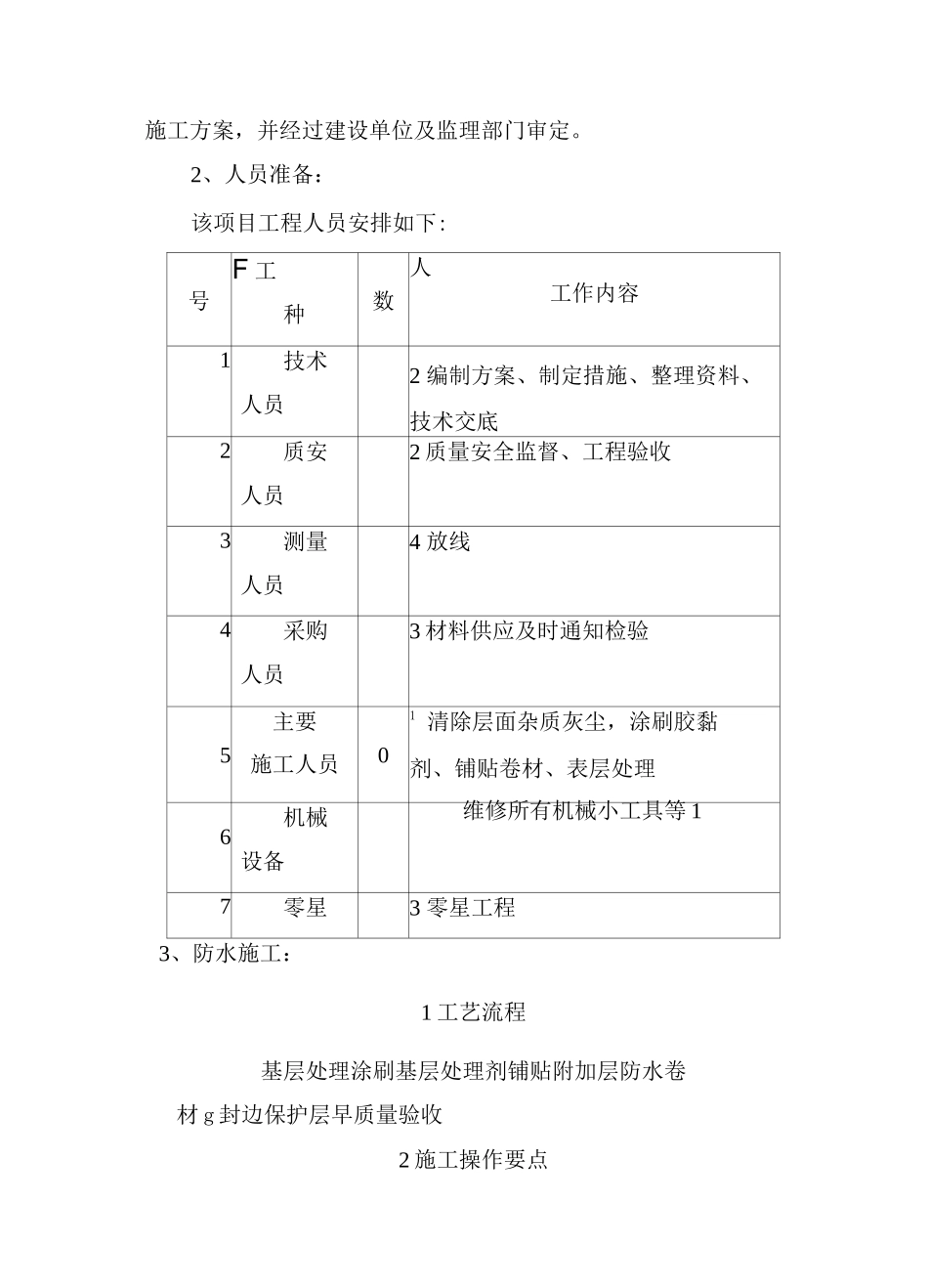

施工方案,并经过建设单位及监理部门审定
2、人员准备:该项目工程人员安排如下:号F 工种数人工作内容1技术人员2 编制方案、制定措施、整理资料、技术交底2质安人员2 质量安全监督、工程验收3测量人员4 放线4采购人员3 材料供应及时通知检验5主要施工人员01 清除层面杂质灰尘,涂刷胶黏剂、铺贴卷材、表层处理6机械设备维修所有机械小工具等 17零星3 零星工程3、防水施工:1 工艺流程基层处理涂刷基层处理剂铺贴附加层防水卷材 g 封边保护层早质量验收2 施工操作要点2
1 施工准备工程施工前应做好施工人员、材料、工具、技术、现场、资料的准备工作
人员:配备好有资质的项目班子和劳动力资源
材料:做好材料计划和材料进场质量检查
工具:根据施工计划合理配备工具设备
技术:落实技术方案,完成技术交底
现场:完成现场踏勘,做好现场规划
资料:及时收集整理工程资料
2 基层质量要求对基层进行检查验收,伸出屋面的管道、设备或埋件等,应在防水施工前安设完毕
基层不符合防水施工的要求时,应及时向总包、监理提出,直到基层质量达到防水施工要求方可接收上道工序
基层含水率应小于 9%,可用现场简易监测方法检测基层含水率:在晴热天气,将 Imxlm 卷材覆盖于基层上,静置 3~4h 后掀开检查,覆盖部位与卷材上均未见水印既满足要求
基层强度必须满足设计要求,基层强度不合格时严禁进行防水工序施工
基层坡向坡度必须符合设计要求
对水落,出屋面的管根,烟囱,女儿墙,泛水等细部进行检查,水落应已正确安装,水落周围应形成凹陷的小坑
所有凸出屋面的部位及所有阴阳角均应作成斜面或直径不小于 50MM 的圆角
要求基层平整度偏差不大于 5MM
(用 2m 靠尺结合塞尺检查)基层要清洁,不得有油污,不得有空鼓、起砂、脱皮和严重开裂
3 涂刷基层处理剂基层处理剂(俗称冷底子油),是为了增强防水材料与基层之间的粘结
