高压线防护方案一、编制依据1、楼工程 1 标段施工组织设计2、《建筑施工安全检查标准》(JGJ59-2025)3、《合肥市建筑施工质量安全标准化指南图册》(2025 版)二、工程概况因西立面有一高压电线,为了塔吊覆盖区域内的施工安全,防止高空坠落,现对该位置采纳毛竹式满堂式脚手架进行防护
针对本工程特点和施工现场情况,脚手架搭设考虑从高压线处搭设宽度为 1
6m 的落地满堂式脚手架,长度约为 60m,搭设高度约在 9m 左右,最上一步架顶端采纳小横杆加长悬挑覆盖高压线,搭设范围根据需要现场确定
满堂脚手架搭设时应停电施工,杆件离高压线四周距离保持在 1m 左右,上面增设填芯杆件,为了考虑脚手架向内侧倒塌,在外侧隔跨增设斜拉杆件,架体两端和中间向外增设钢丝绳斜拉(不少于四道),具体根据《建筑施工安全检查标准》(JGJ59-2025)及《合肥市建筑施工质量安全标准化指南图册》(2025 版)进行搭设
当在架空线路一侧作业时,必须保持安全操作距离,《法律规范》规定,最小安全操作距离:外电线路电压1kV 以下1~10kV35~110kV最小安全操作距离4m6m8m为了确保施工安全,作业时应停电施工,具体见附图
三、材料准备1、竹架竹材应选用生产四年期以上竹材
2、立杆、大横杆有效部分的小头直径(含剪刀撑、斜撑等)不得小于7
5cm,小横杆有效部分的小头直径不得小于 9cm
3、禁止使用青嫩、枯脆、裂纹直通两节以上的竹材
四、构造要求和搭设方法1、立杆横距 0
0m,纵距 1
3m,步距 1
8m,为 5 步架体
2、立杆:搭接小头有效直径不得小于 7
5cm,间距不大于 130cm,上、下两根立杆搭接长度应大于 150cm,并用 8#铅丝绑扎不少于三道
同时为了使接长后的立杆重心在一条直线上,搭设接头的方向应上、下错开长度为 50cm

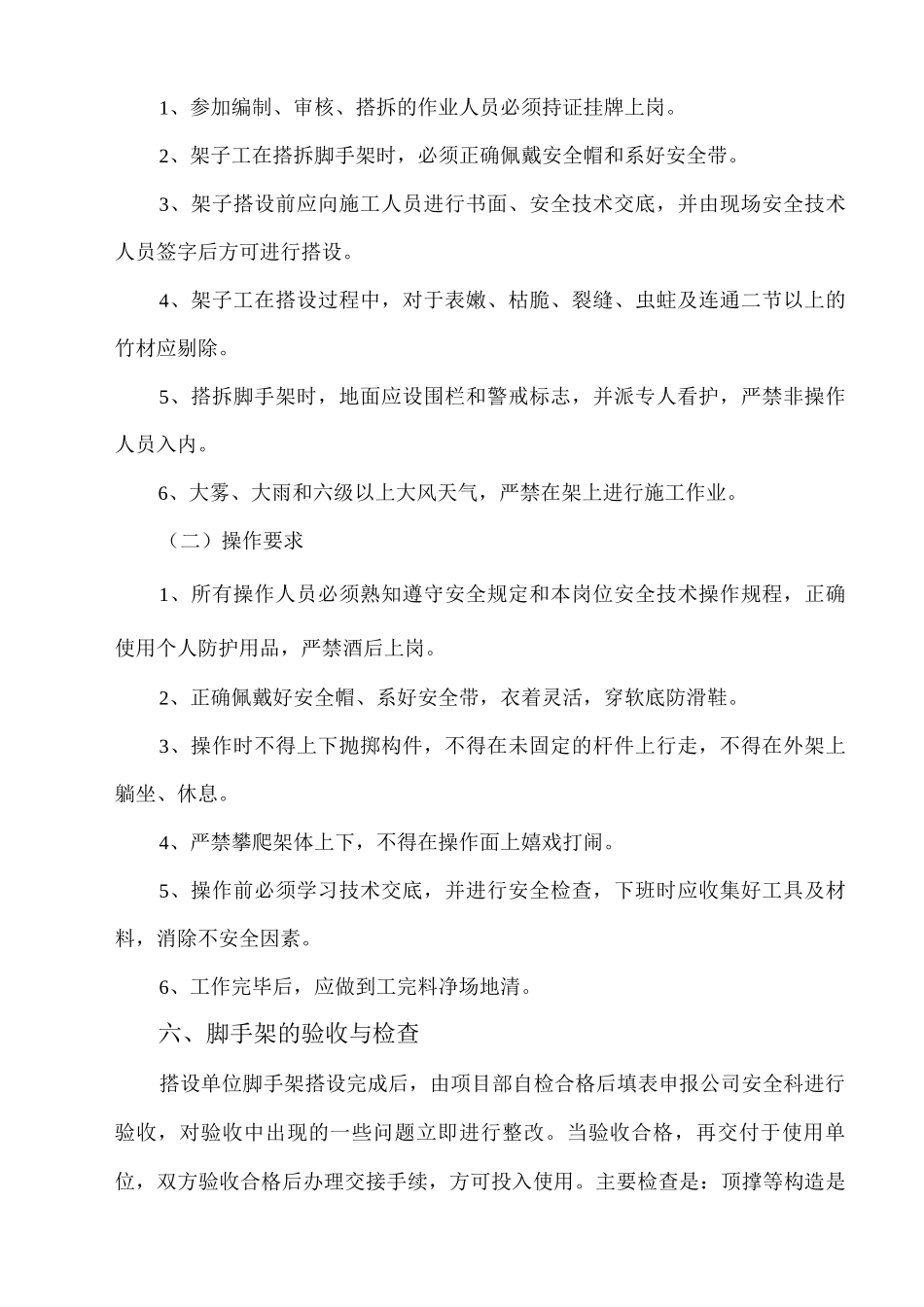

假如第一个接头在左边,第二个接头大头应
