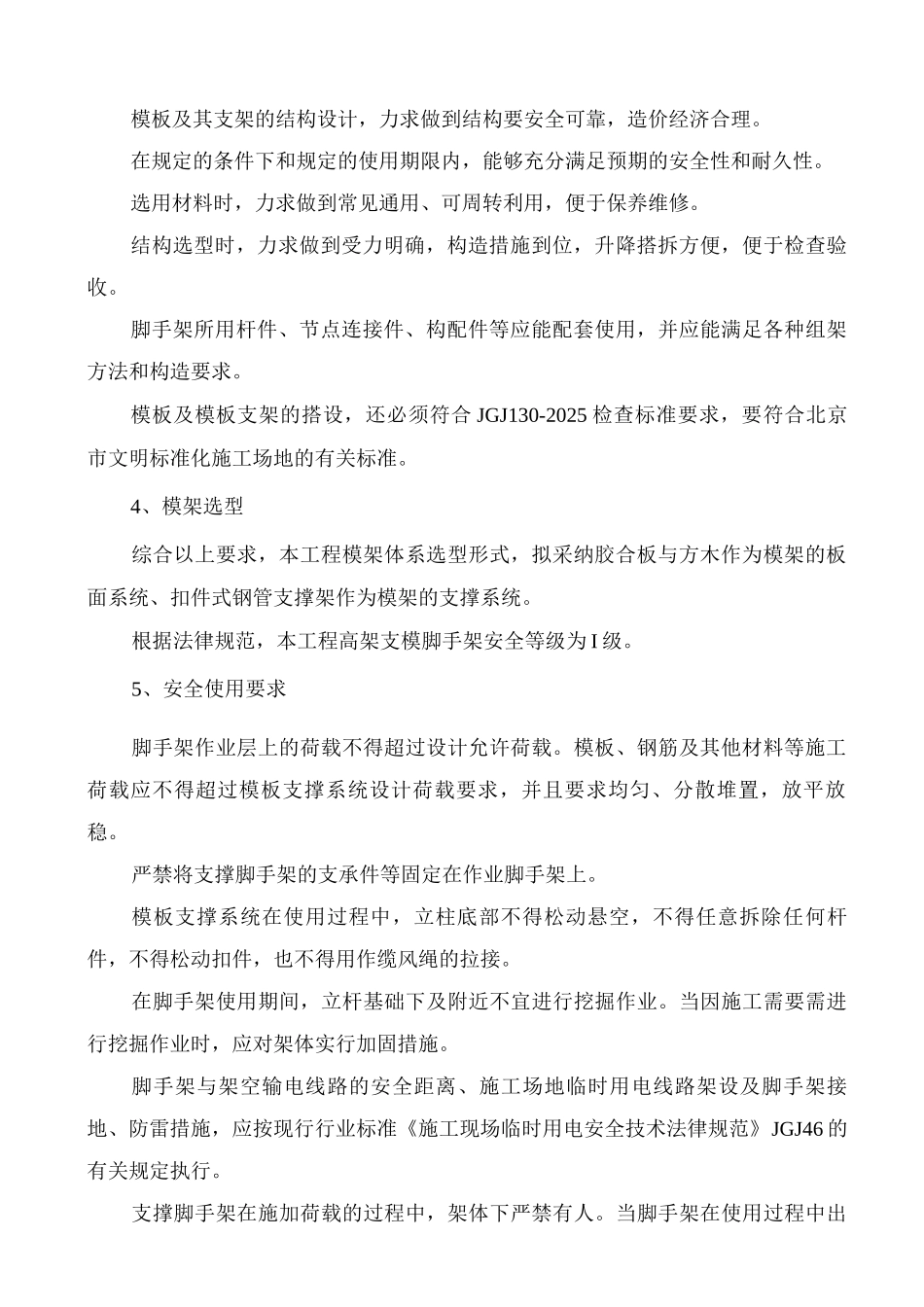

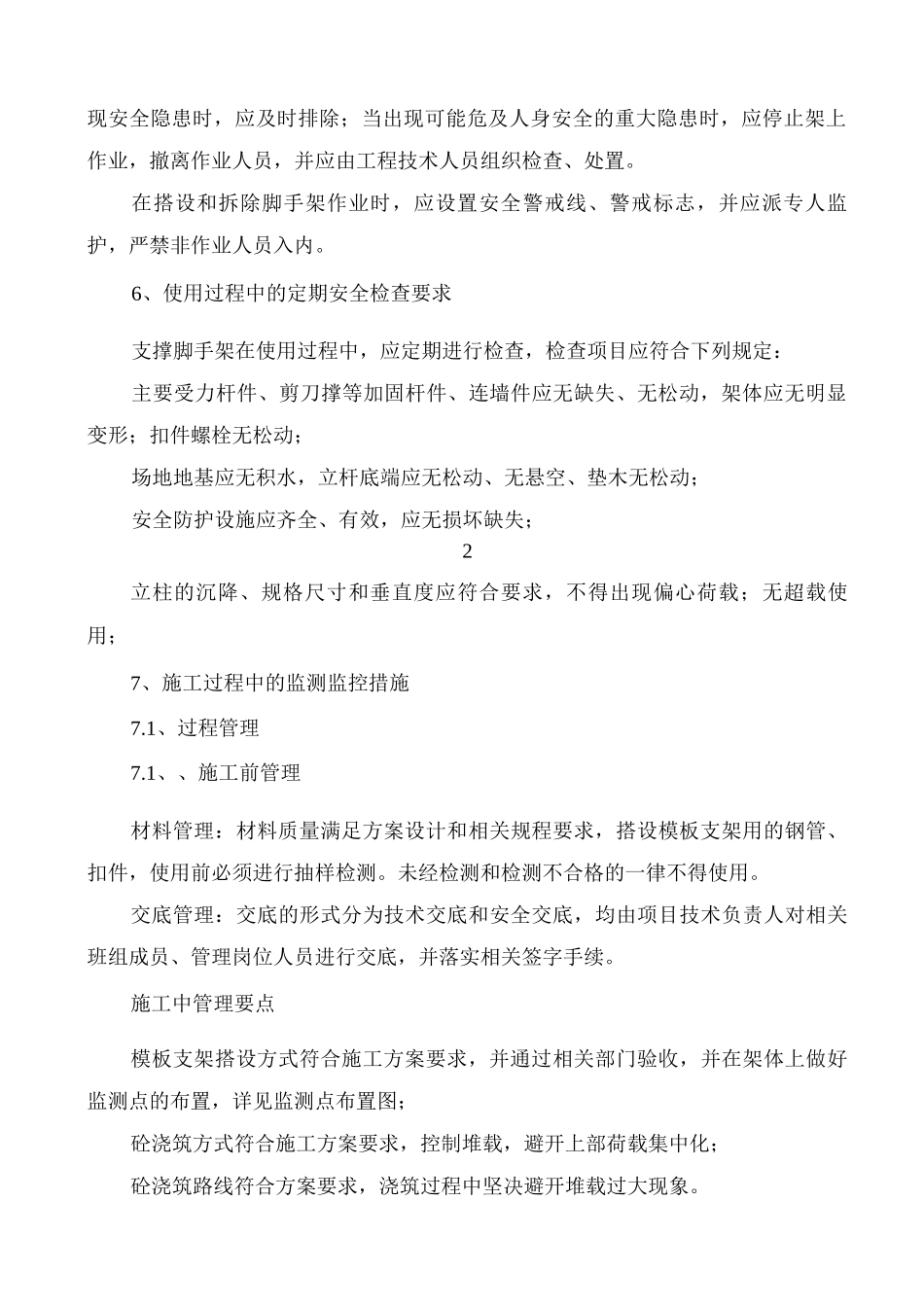

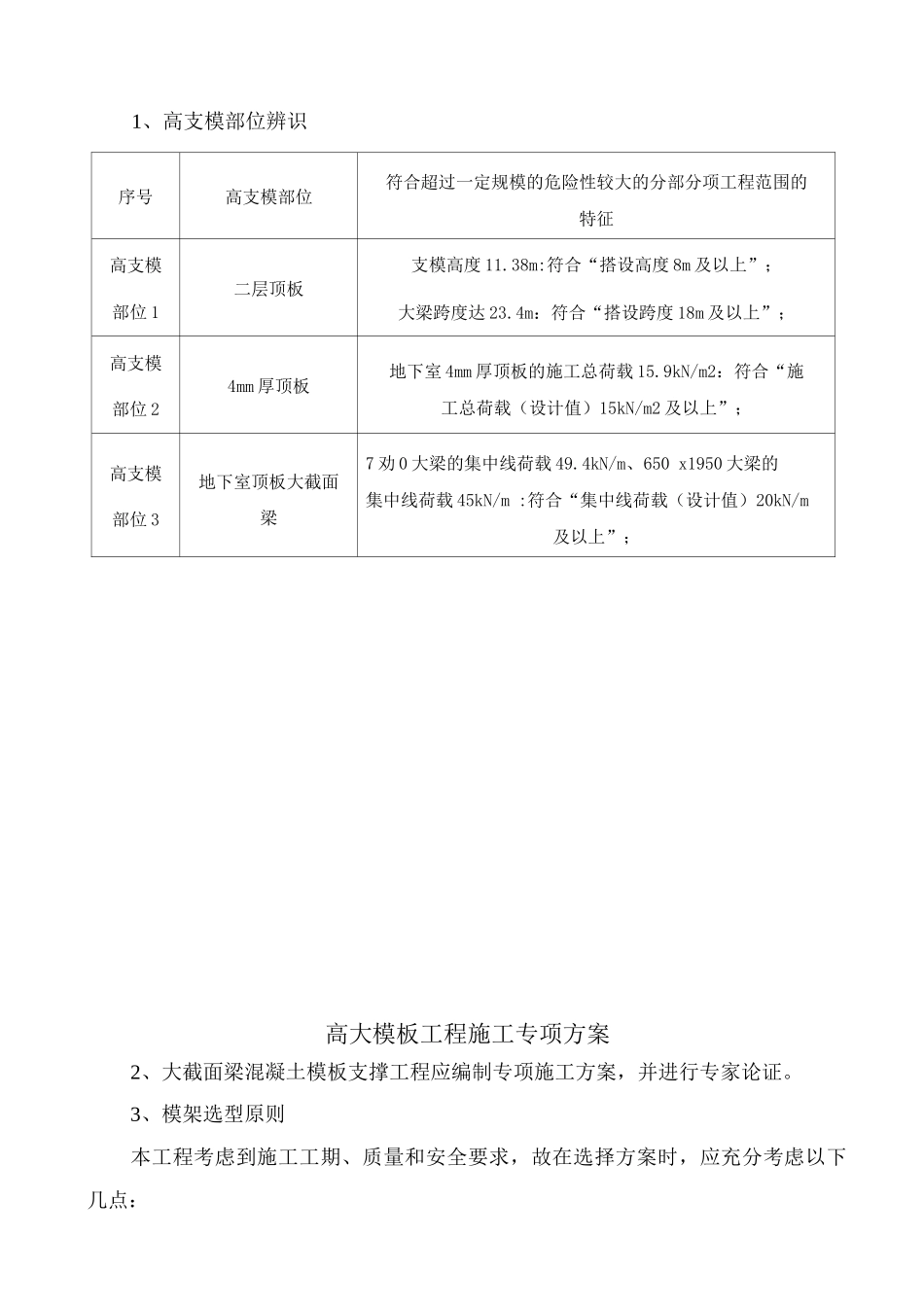

高大模板工程施工专项方案2、大截面梁混凝土模板支撑工程应编制专项施工方案,并进行专家论证。3、模架选型原则本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点:序号高支模部位符合超过一定规模的危险性较大的分部分项工程范围的特征高支模部位 1二层顶板支模高度 11.38m:符合“搭设高度 8m 及以上”;大梁跨度达 23.4m:符合“搭设跨度 18m 及以上”;高支模部位 24mm 厚顶板地下室 4mm 厚顶板的施工总荷载 15.9kN/m2:符合“施工总荷载(设计值)15kN/m2 及以上”;高支模部位 3地下室顶板大截面梁7 劝 0 大梁的集中线荷载 49.4kN/m、650 x1950 大梁的集中线荷载 45kN/m :符合“集中线荷载(设计值)20kN/m及以上”;1、高支模部位辨识模板及其支架的结构设计,力求做到结构要安全可靠,造价经济合理。在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。选用材料时,力求做到常见通用、可周转利用,便于保养维修。结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收。脚手架所用杆件、节点连接件、构配件等应能配套使用,并应能满足各种组架方法和构造要求。模板及模板支架的搭设,还必须符合 JGJ130-2025 检查标准要求,要符合北京市文明标准化施工场地的有关标准。4、模架选型综合以上要求,本工程模架体系选型形式,拟采纳胶合板与方木作为模架的板面系统、扣件式钢管支撑架作为模架的支撑系统。根据法律规范,本工程高架支模脚手架安全等级为 I 级。5、安全使用要求脚手架作业层上的荷载不得超过设计允许荷载。模板、钢筋及其他材料等施工荷载应不得超过模板支撑系统设计荷载要求,并且要求均匀、分散堆置,放平放稳。严禁将支撑脚手架的支承件等固定在作业脚手架上。模板支撑系统在使用过程中,立柱底部不得松动悬空,不得任意拆除任何杆件,不得松动扣件,也不得用作缆风绳的拉接。在脚手架使用期间,立杆基础下及附近不宜进行挖掘作业。当因施工需要需进行挖掘作业时,应对架体实行加固措施。脚手架与架空输电线路的安全距离、施工场地临时用电线路架设及脚手架接地、防雷措施,应按现行行业标准《施工现场临时用电安全技术法律规范》JGJ46 的有关规定执行。支撑脚手架在施加荷载的过程中,架体下严禁有人。当脚手架在使用过程中出现安全隐患时,应及时排除;当出现可能危及人身安全的重大隐患时,应停止架上作业,撤离作业人员,并应...
