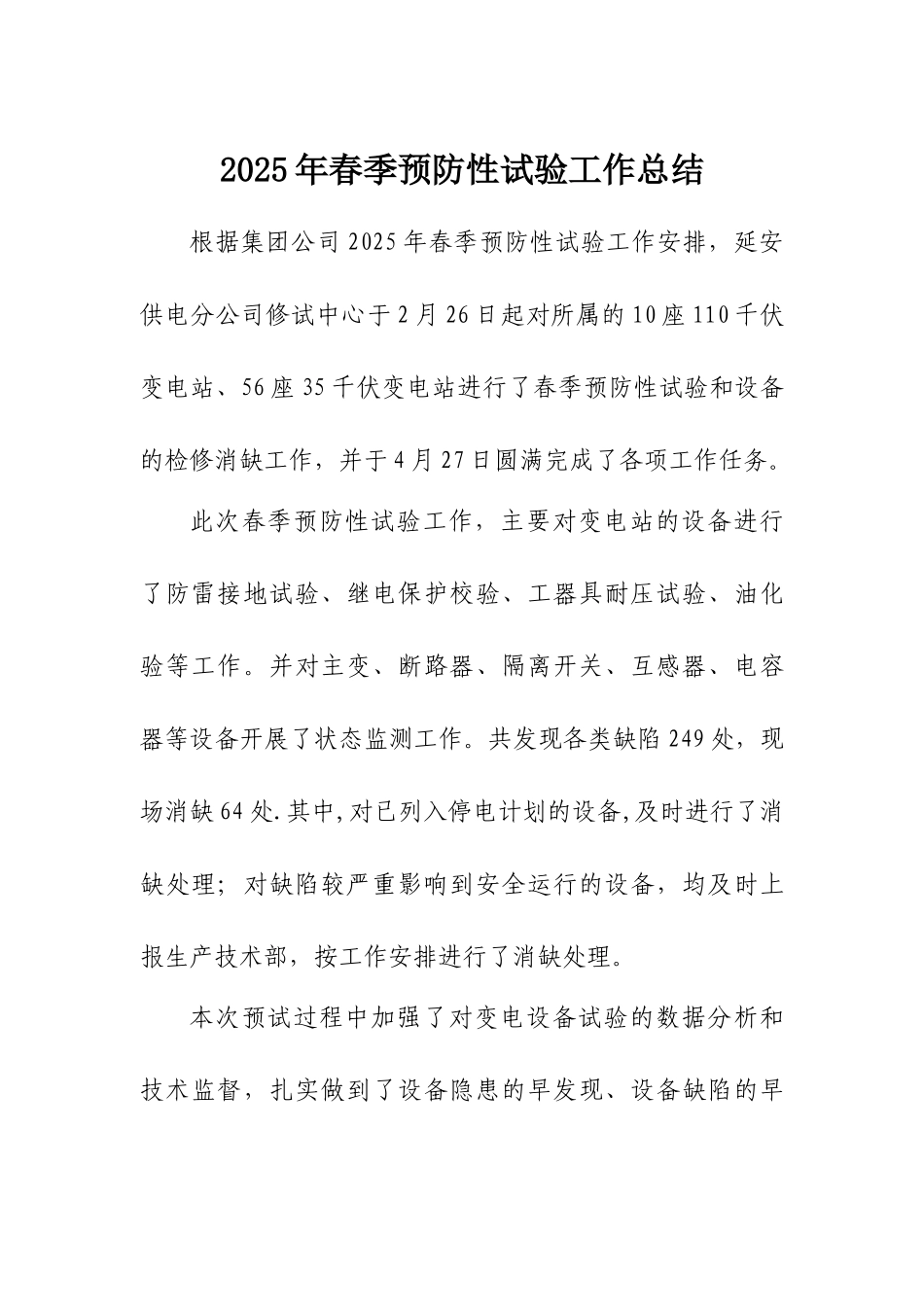

2025 年春季预防性试验工作总结根据集团公司 2025 年春季预防性试验工作安排,延安供电分公司修试中心于 2 月 26 日起对所属的 10 座 110 千伏变电站、56 座 35 千伏变电站进行了春季预防性试验和设备的检修消缺工作,并于 4 月 27 日圆满完成了各项工作任务
此次春季预防性试验工作,主要对变电站的设备进行了防雷接地试验、继电保护校验、工器具耐压试验、油化验等工作
并对主变、断路器、隔离开关、互感器、电容器等设备开展了状态监测工作
共发现各类缺陷 249 处,现场消缺 64 处
其中,对已列入停电计划的设备,及时进行了消缺处理;对缺陷较严重影响到安全运行的设备,均及时上报生产技术部,按工作安排进行了消缺处理
本次预试过程中加强了对变电设备试验的数据分析和技术监督,扎实做到了设备隐患的早发现、设备缺陷的早消除

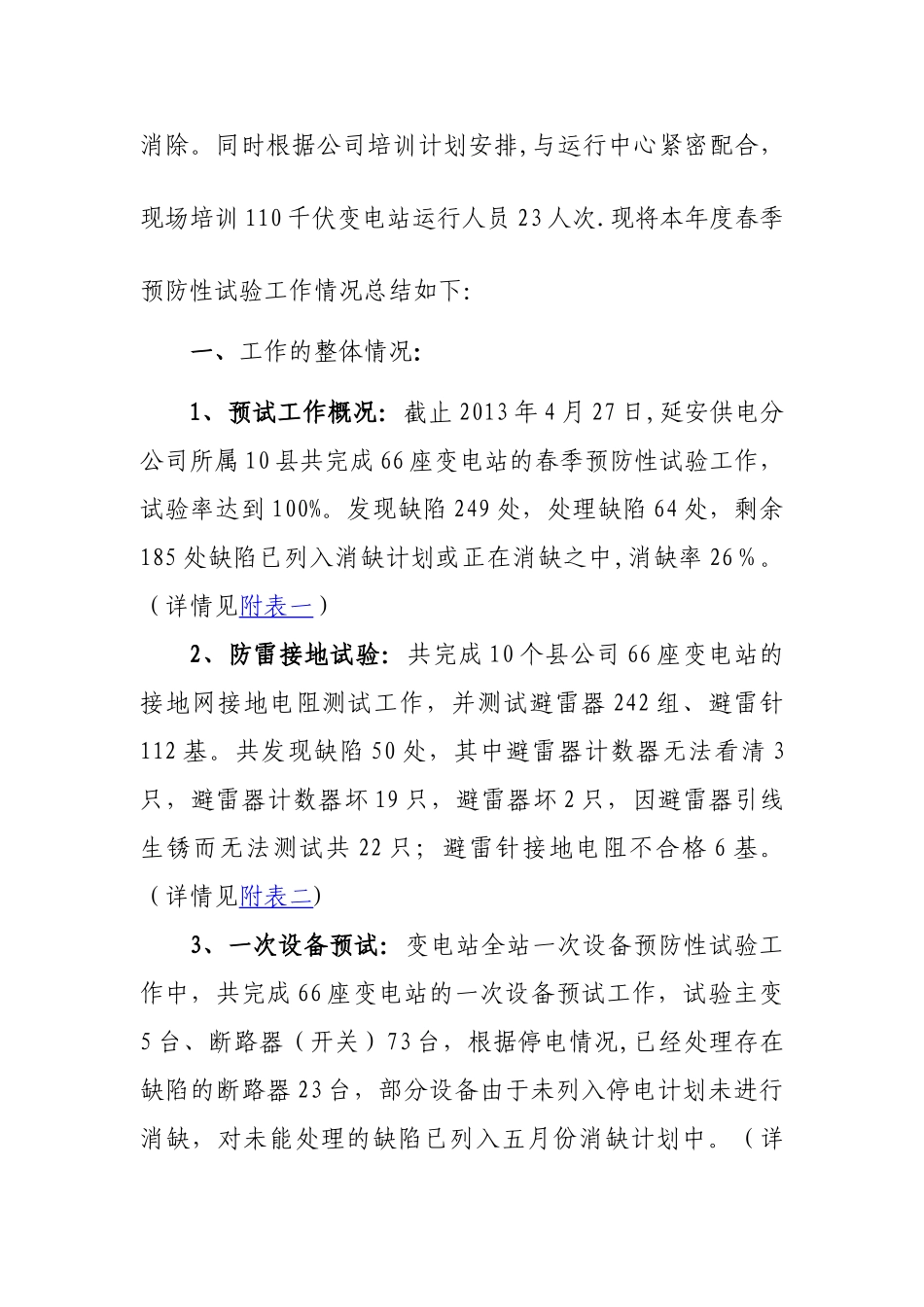

同时根据公司培训计划安排,与运行中心紧密配合,现场培训 110 千伏变电站运行人员 23 人次
现将本年度春季预防性试验工作情况总结如下:一、工作的整体情况:1、预试工作概况:截止 2013 年 4 月 27 日,延安供电分公司所属 10 县共完成 66 座变电站的春季预防性试验工作,试验率达到 100%
发现缺陷 249 处,处理缺陷 64 处,剩余185 处缺陷已列入消缺计划或正在消缺之中,消缺率 26%
(详情见附表一)2、防雷接地试验:共完成 10 个县公司 66 座变电站的接地网接地电阻测试工作,并测试避雷器 242 组、避雷针112 基
共发现缺陷 50 处,其中避雷器计数器无法看清 3只,避雷器计数器坏 19 只,避雷器坏 2 只,因避雷器引线生锈而无法测试共 22 只;避雷针接地电阻不合格 6 基

(详情见附表二)3、一次设备预试:变电站全站一次设备预防性试验工作中,共完成 66 座变电站的一次设备预试工作,试验主变5 台、断路器(开
