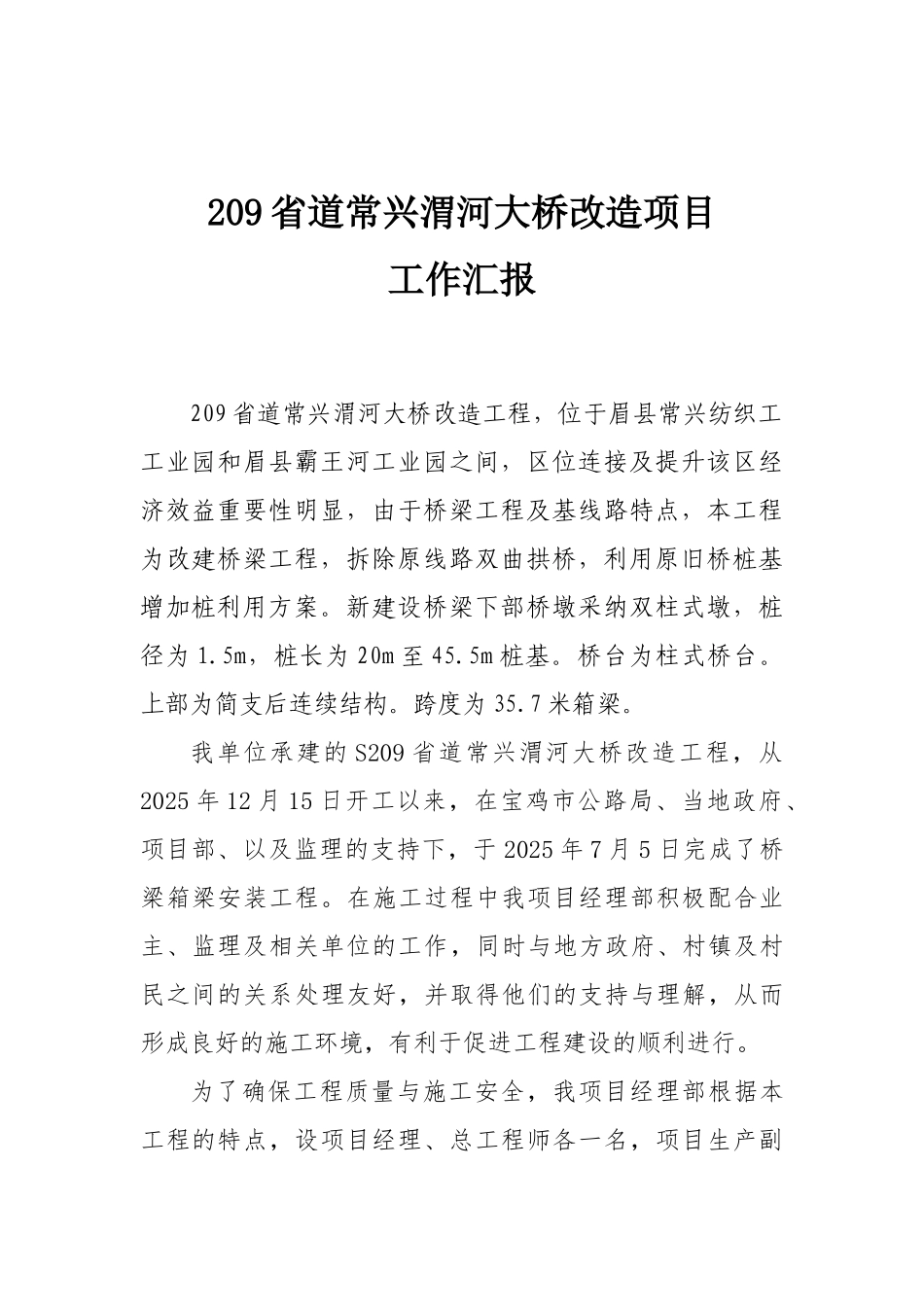

209 省道常兴渭河大桥改造项目工作汇报209 省道常兴渭河大桥改造工程,位于眉县常兴纺织工工业园和眉县霸王河工业园之间,区位连接及提升该区经济效益重要性明显,由于桥梁工程及基线路特点,本工程为改建桥梁工程,拆除原线路双曲拱桥,利用原旧桥桩基增加桩利用方案
新建设桥梁下部桥墩采纳双柱式墩,桩径为 1
5m,桩长为 20m 至 45
桥台为柱式桥台
上部为简支后连续结构
跨度为 35
我单位承建的 S209 省道常兴渭河大桥改造工程,从2025 年 12 月 15 日开工以来,在宝鸡市公路局、当地政府、项目部、以及监理的支持下,于 2025 年 7 月 5 日完成了桥梁箱梁安装工程
在施工过程中我项目经理部积极配合业主、监理及相关单位的工作,同时与地方政府、村镇及村民之间的关系处理友好,并取得他们的支持与理解,从而形成良好的施工环境,有利于促进工程建设的顺利进行

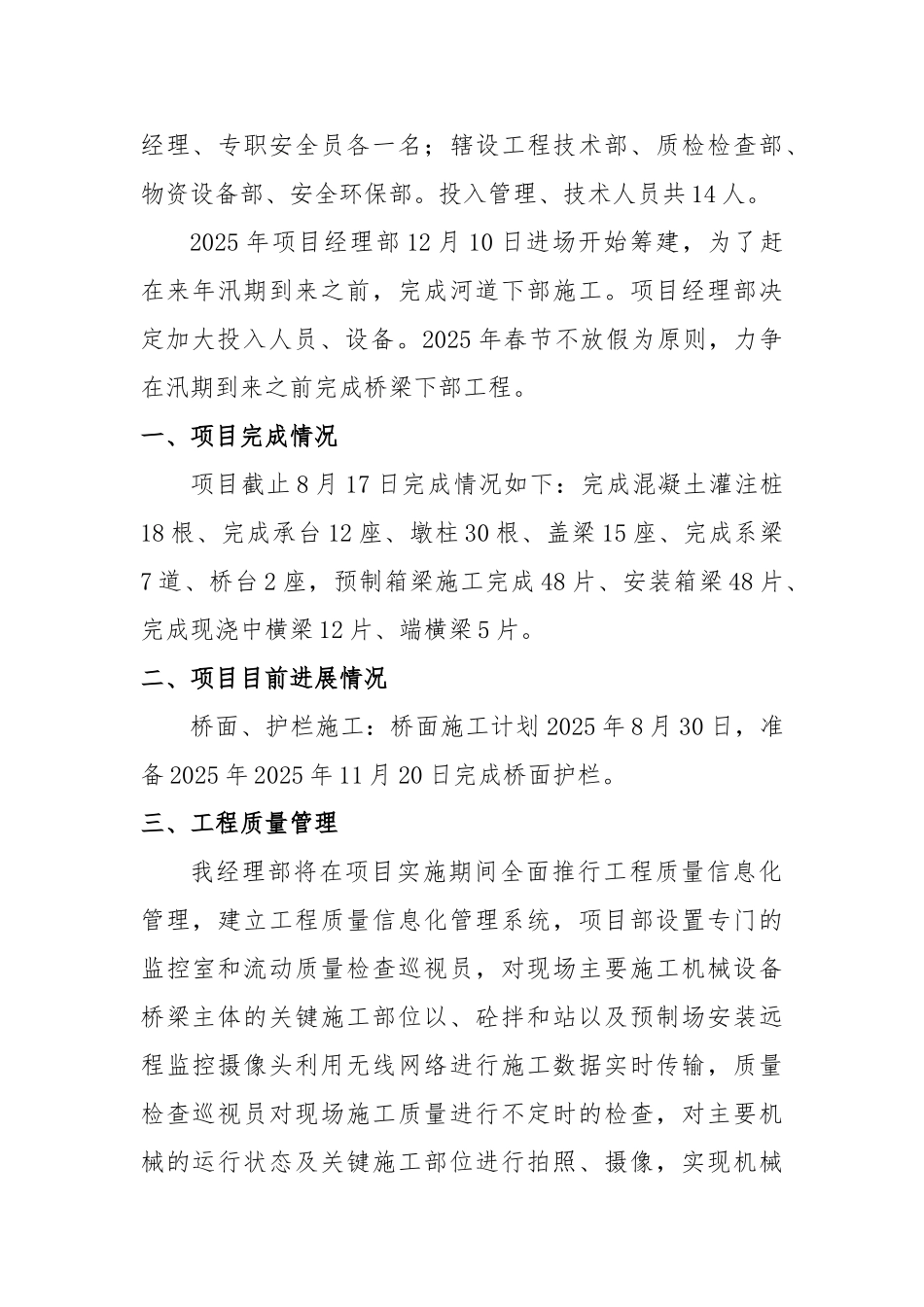

为了确保工程质量与施工安全,我项目经理部根据本工程的特点,设项目经理、总工程师各一名,项目生产副经理、专职安全员各一名;辖设工程技术部、质检检查部、物资设备部、安全环保部
投入管理、技术人员共 14 人
2025 年项目经理部 12 月 10 日进场开始筹建,为了赶在来年汛期到来之前,完成河道下部施工
项目经理部决定加大投入人员、设备
2025 年春节不放假为原则,力争在汛期到来之前完成桥梁下部工程
一、项目完成情况 项目截止 8 月 17 日完成情况如下:完成混凝土灌注桩18 根、完成承台 12 座、墩柱 30 根、盖梁 15 座、完成系梁7 道、桥台 2 座,预制箱梁施工完成 48 片、安装箱梁 48 片、完成现浇中横梁 12 片、端横梁 5 片

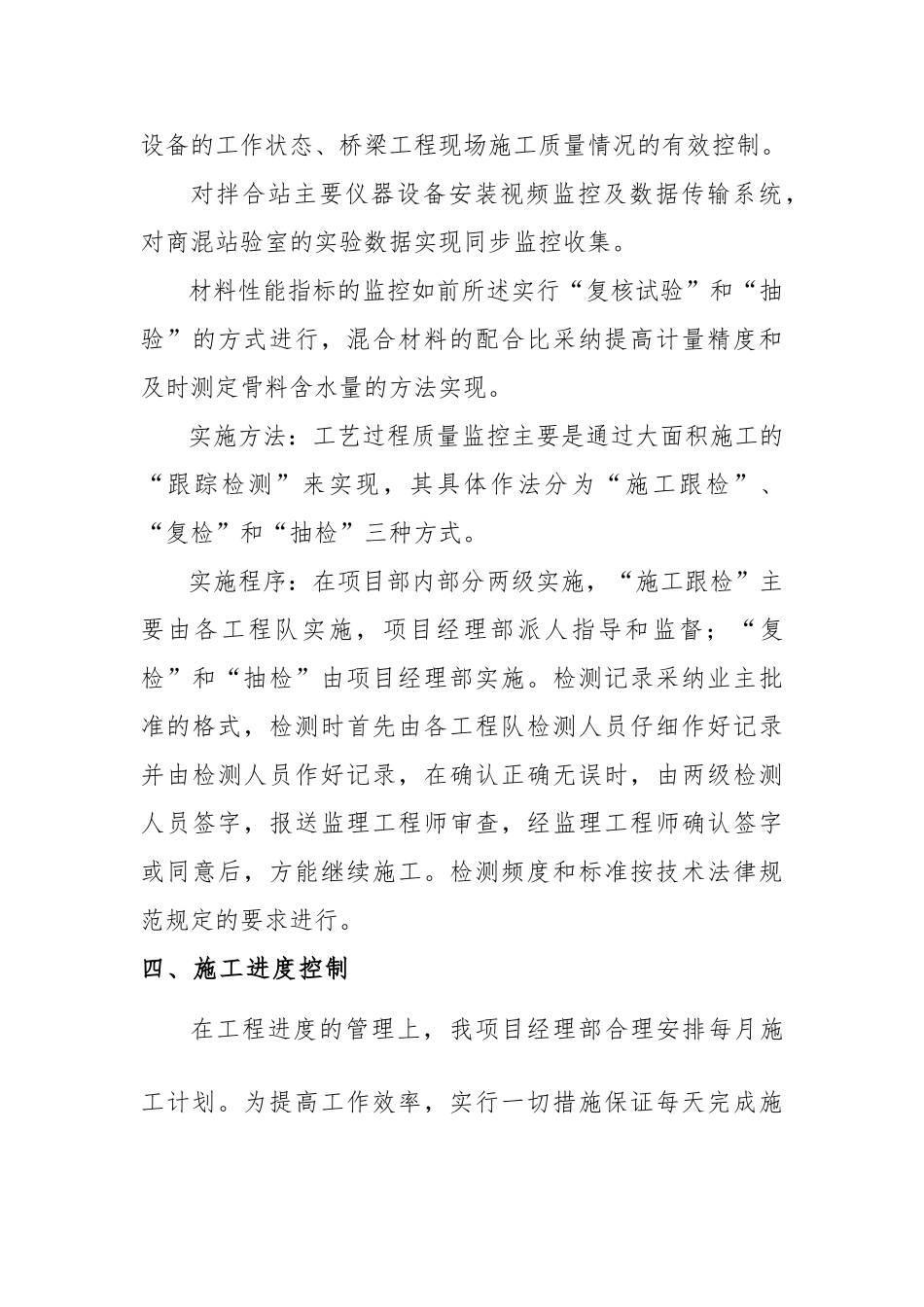

二、项目目前进展情况 桥面、护栏施工:桥面施工计划 2025 年 8 月 30 日,准备 2025 年 2025 年 11 月 20 日完成桥面
