第三章 施工方法与三新应用第一节 咬合桩施工方案咬合桩(支护桩)采纳灌注桩,荤桩桩径 1、2 m(局部桩径 1、4m),素桩桩径1、2 m
荤桩间距均为1、8m
咬合桩采纳全套筒施工,与原有支护结构重叠区域可采纳硬咬合等工艺施工
如遇原有基础或支护结构等成孔困难时,采纳冲孔工艺
商品混凝土灌注成桩,钢筋混凝土桩采纳超缓凝混凝土,初凝时间不少于 6 0 h,坍落度 12~14mm

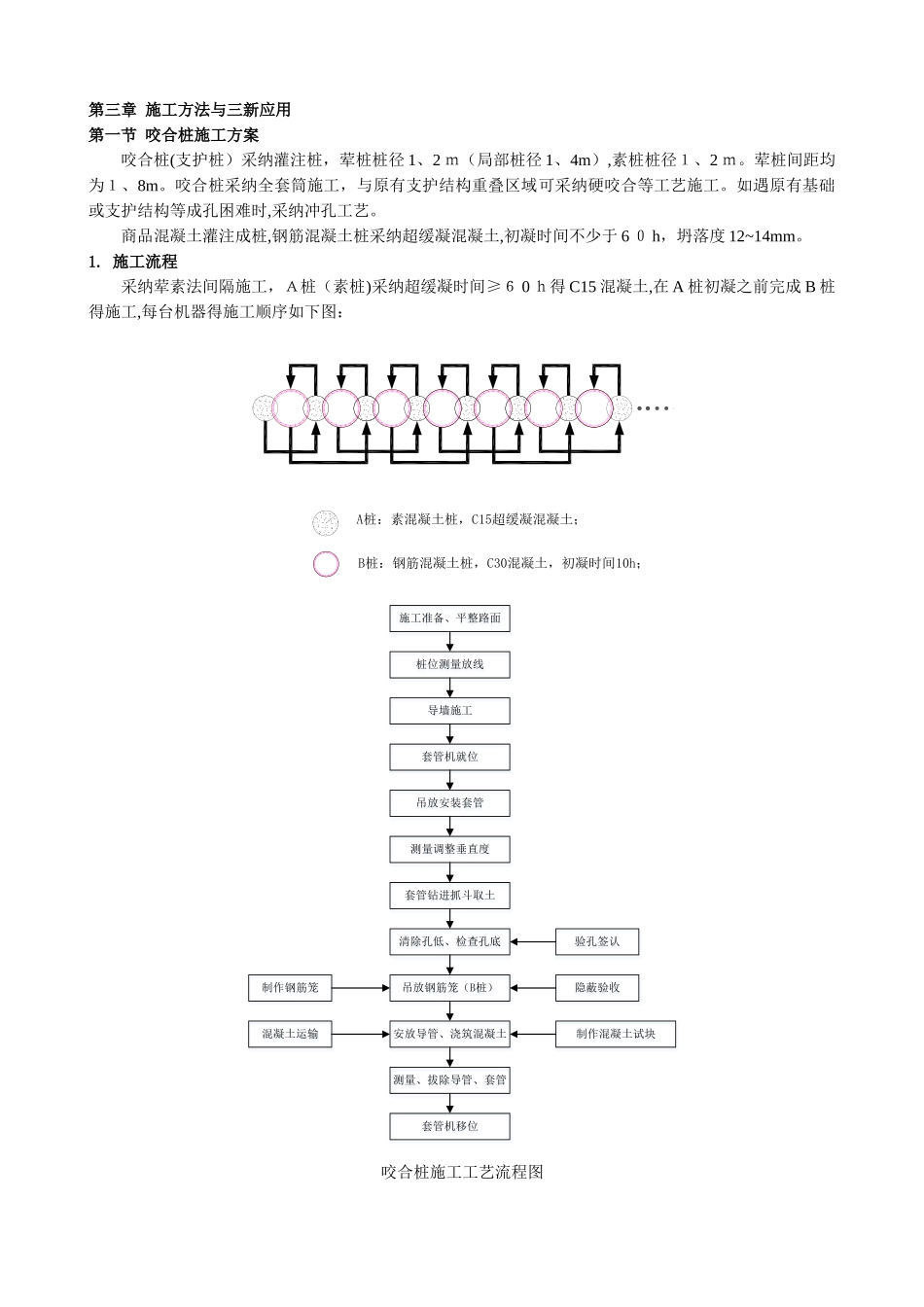

施工流程采纳荤素法间隔施工,A桩(素桩)采纳超缓凝时间≥6 0 h得 C15 混凝土,在 A 桩初凝之前完成 B 桩得施工,每台机器得施工顺序如下图:A桩:素混凝土桩,C15超缓凝混凝土;B桩:钢筋混凝土桩,C30混凝土,初凝时间10h;施工准备、平整路面桩位测量放线导墙施工套管机就位吊放安装套管测量调整垂直度套管钻进抓斗取土清除孔低、检查孔底吊放钢筋笼(B桩)安放导管、浇筑混凝土测量、拔除导管、套管套管机移位验孔签认隐蔽验收制作混凝土试块制作钢筋笼混凝土运输咬合桩施工工艺流程图2

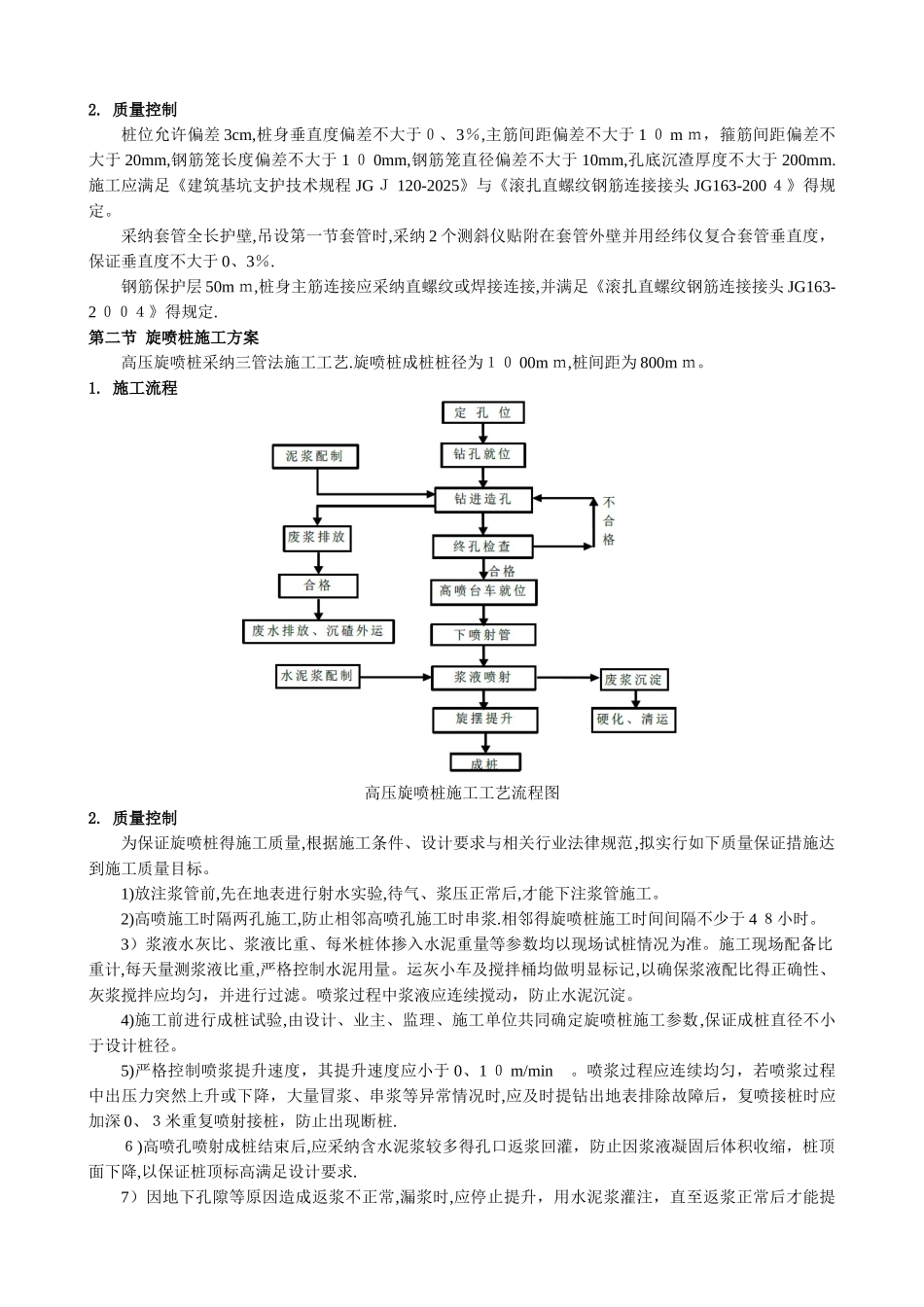

质量控制桩位允许偏差 3cm,桩身垂直度偏差不大于0、3%,主筋间距偏差不大于 1 0 m m,箍筋间距偏差不大于 20mm,钢筋笼长度偏差不大于 1 0 0mm,钢筋笼直径偏差不大于 10mm,孔底沉渣厚度不大于 200mm
施工应满足《建筑基坑支护技术规程 JG J 120-2025》与《滚扎直螺纹钢筋连接接头 JG163-200 4》得规定
采纳套管全长护壁,吊设第一节套管时,采纳 2 个测斜仪贴附在套管外壁并用经纬仪复合套管垂直度,保证垂直度不大于 0、3%
钢筋保护层 50m m,桩身主筋连接应采纳直螺纹或焊接连接,并满足《滚扎直螺纹钢筋连接接头 JG163-2 004》得规定
第二节 旋喷桩施工方案高压旋喷桩采纳三管法施工工艺
旋喷桩成桩桩径为10 00m m,桩间距为 800m m
