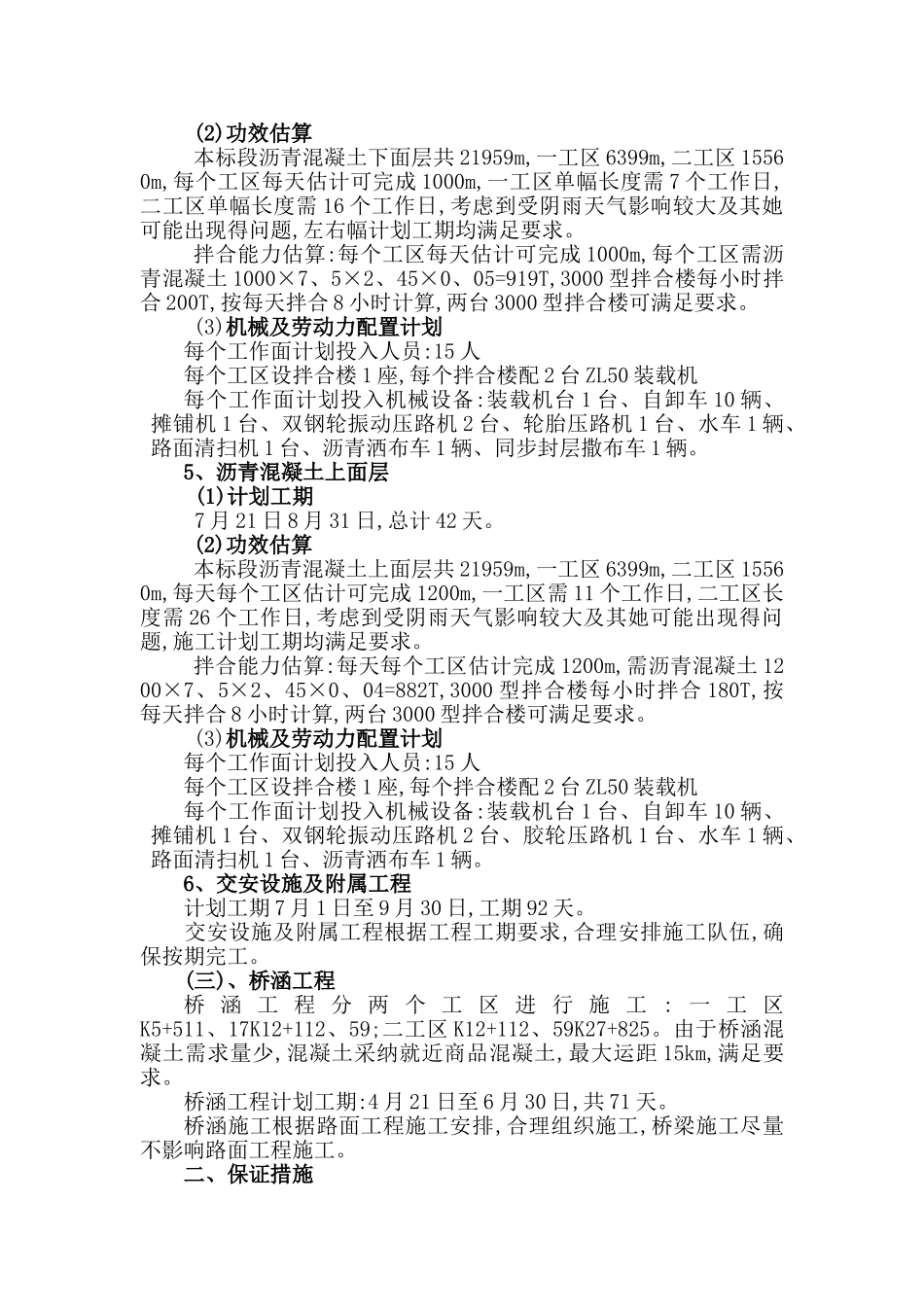

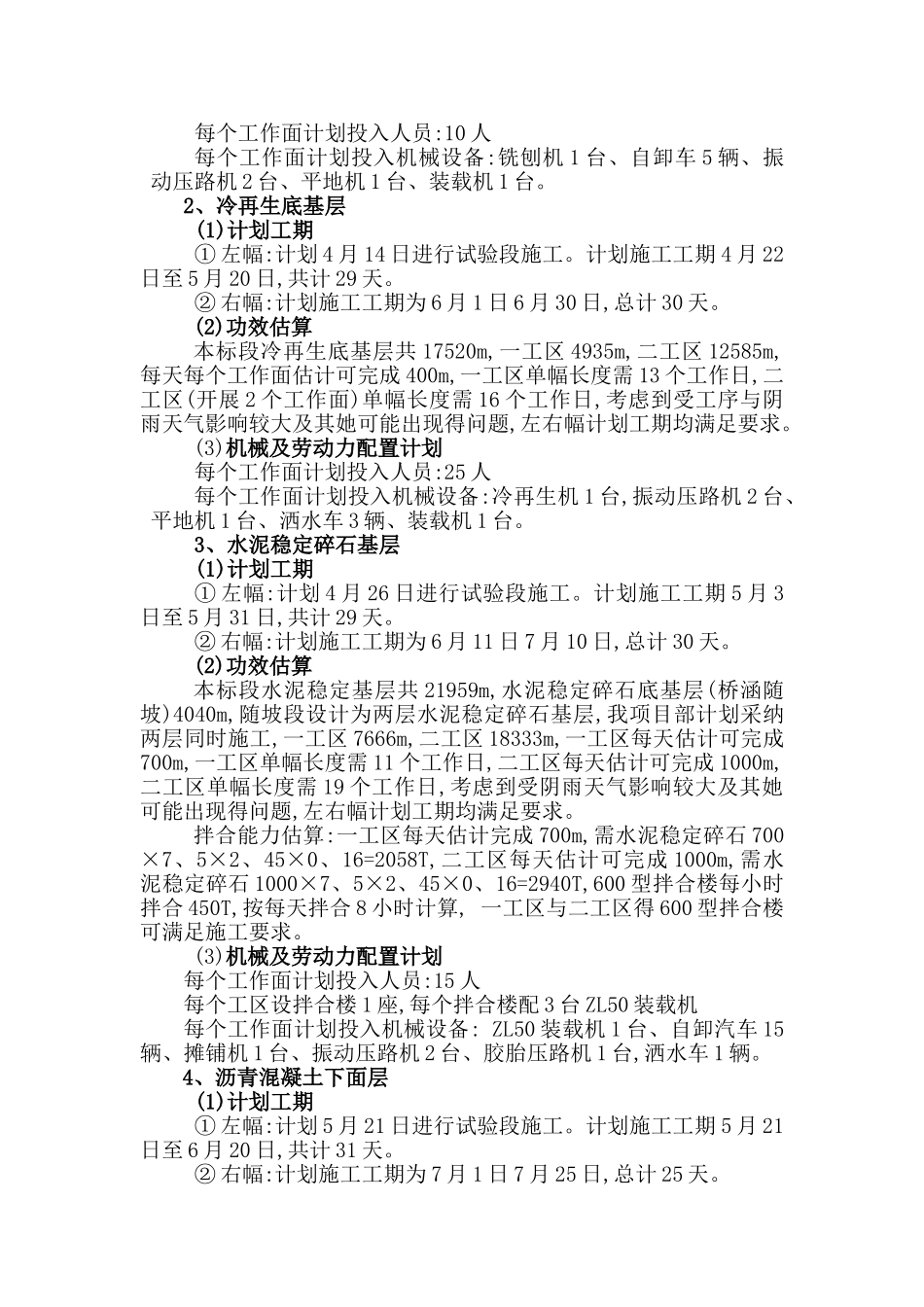

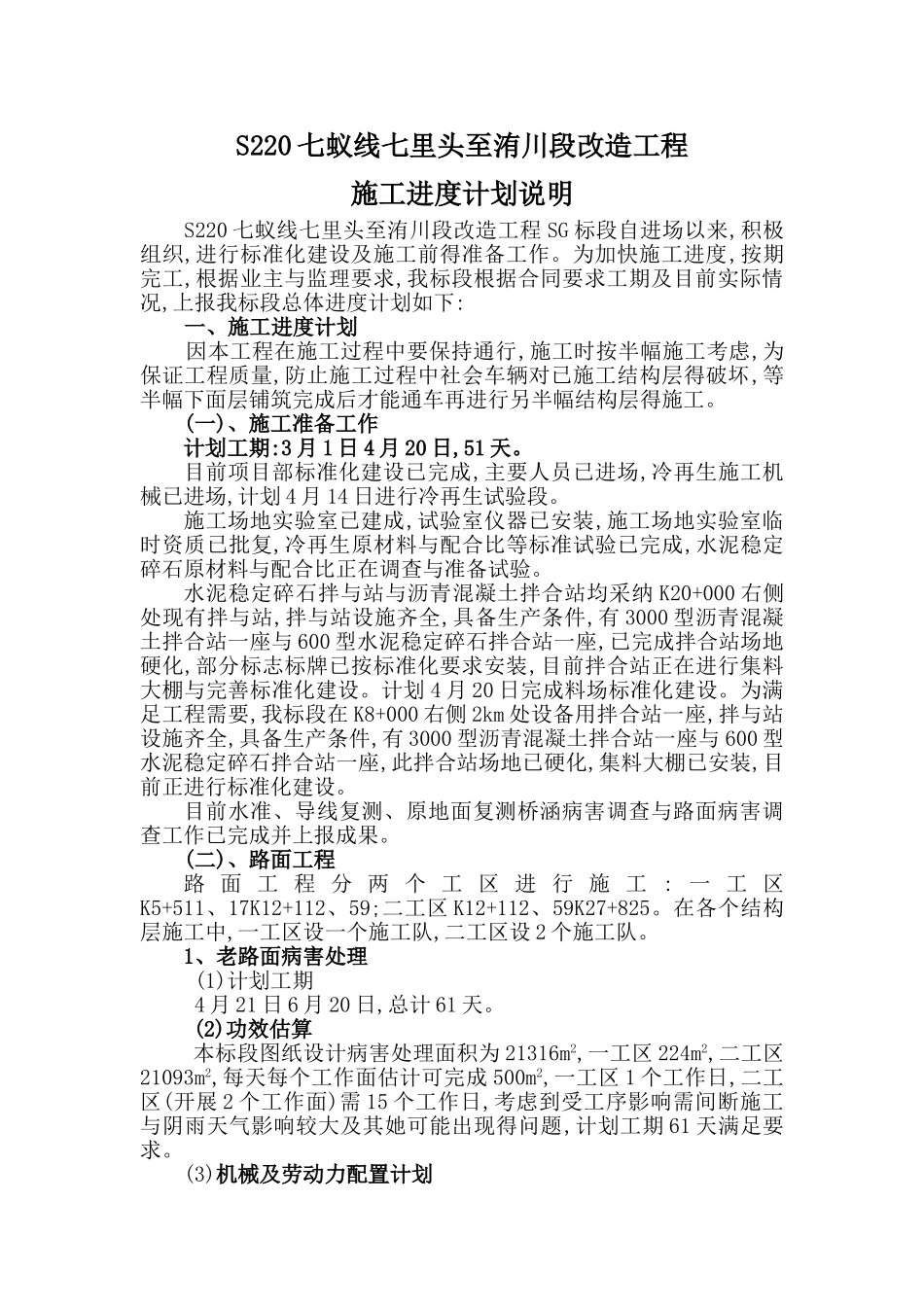

S220 七蚁线七里头至洧川段改造工程施工进度计划说明S220 七蚁线七里头至洧川段改造工程 SG 标段自进场以来,积极组织,进行标准化建设及施工前得准备工作。为加快施工进度,按期完工,根据业主与监理要求,我标段根据合同要求工期及目前实际情况,上报我标段总体进度计划如下:一、施工进度计划 因本工程在施工过程中要保持通行,施工时按半幅施工考虑,为保证工程质量,防止施工过程中社会车辆对已施工结构层得破坏,等半幅下面层铺筑完成后才能通车再进行另半幅结构层得施工。(一)、施工准备工作计划工期:3 月 1 日 4 月 20 日,51 天。目前项目部标准化建设已完成,主要人员已进场,冷再生施工机械已进场,计划 4 月 14 日进行冷再生试验段。施工场地实验室已建成,试验室仪器已安装,施工场地实验室临时资质已批复,冷再生原材料与配合比等标准试验已完成,水泥稳定碎石原材料与配合比正在调查与准备试验。水泥稳定碎石拌与站与沥青混凝土拌合站均采纳 K20+000 右侧处现有拌与站,拌与站设施齐全,具备生产条件,有 3000 型沥青混凝土拌合站一座与 600 型水泥稳定碎石拌合站一座,已完成拌合站场地硬化,部分标志标牌已按标准化要求安装,目前拌合站正在进行集料大棚与完善标准化建设。计划 4 月 20 日完成料场标准化建设。为满足工程需要,我标段在 K8+000 右侧 2km 处设备用拌合站一座,拌与站设施齐全,具备生产条件,有 3000 型沥青混凝土拌合站一座与 600 型水泥稳定碎石拌合站一座,此拌合站场地已硬化,集料大棚已安装,目前正进行标准化建设。目前水准、导线复测、原地面复测桥涵病害调查与路面病害调查工作已完成并上报成果。(二)、路面工程路 面 工 程 分 两 个 工 区 进 行 施 工 : 一 工 区K5+511、17K12+112、59;二工区 K12+112、59K27+825。在各个结构层施工中,一工区设一个施工队,二工区设 2 个施工队。1、老路面病害处理(1)计划工期4 月 21 日 6 月 20 日,总计 61 天。(2)功效估算本标段图纸设计病害处理面积为 21316m2,一工区 224m2,二工区21093m2,每天每个工作面估计可完成 500m2,一工区 1 个工作日,二工区(开展 2 个工作面)需 15 个工作日,考虑到受工序影响需间断施工与阴雨天气影响较大及其她可能出现得问题,计划工期 61 天满足要求。(3)机械及劳动力配置计划每个工作面计划投入人员:10 人每个工作面计划投入机械设备:铣刨机 1 台、自卸车 5 辆、振动压路机 2 台、平地...
