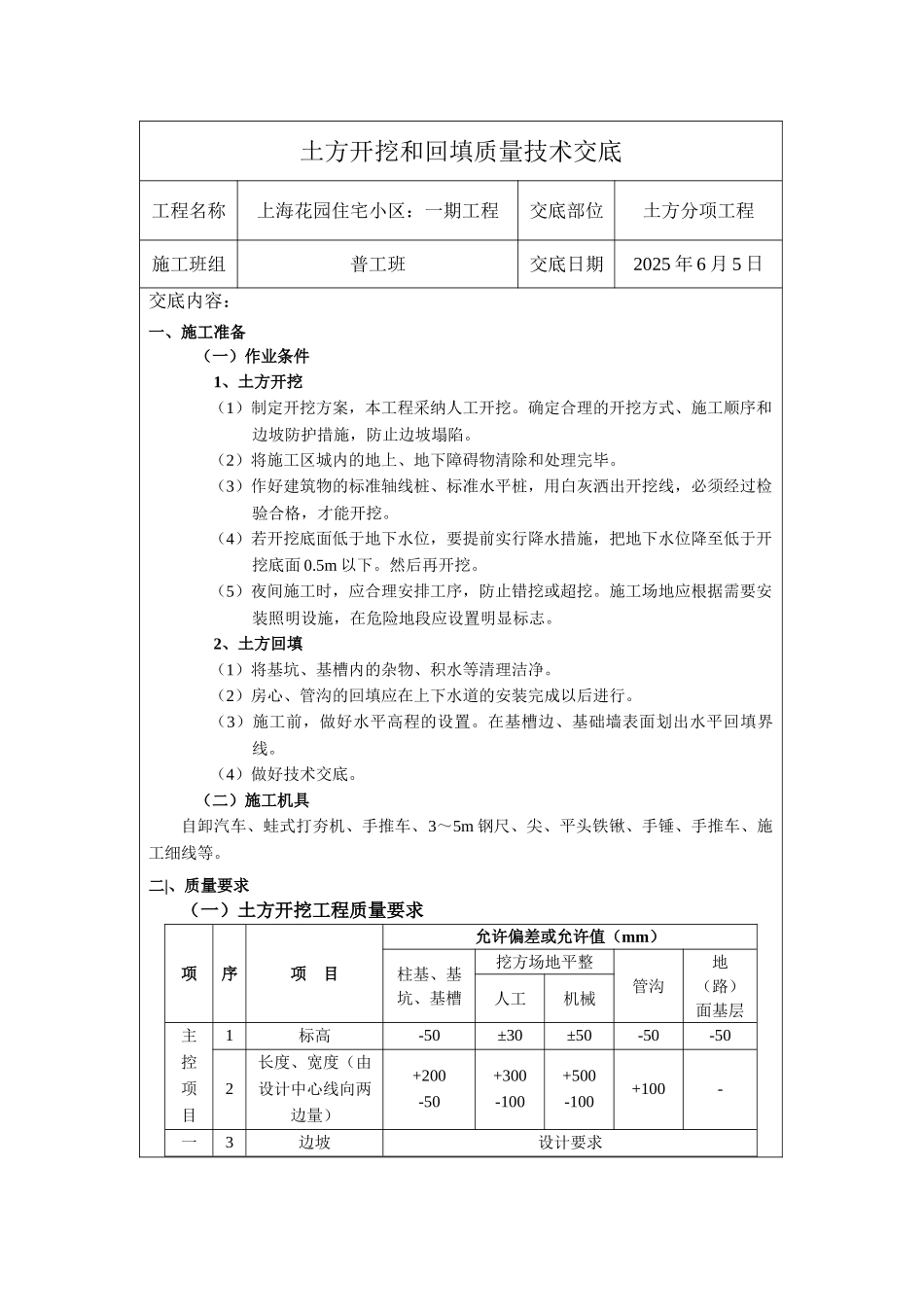

土方开挖和回填质量技术交底工程名称上海花园住宅小区:一期工程交底部位土方分项工程施工班组普工班交底日期2025 年 6 月 5 日交底内容:一、施工准备(一)作业条件1、土方开挖(1)制定开挖方案,本工程采纳人工开挖
确定合理的开挖方式、施工顺序和边坡防护措施,防止边坡塌陷
(2)将施工区城内的地上、地下障碍物清除和处理完毕
(3)作好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,必须经过检验合格,才能开挖
(4)若开挖底面低于地下水位,要提前实行降水措施,把地下水位降至低于开挖底面 0
(5)夜间施工时,应合理安排工序,防止错挖或超挖
施工场地应根据需要安装照明设施,在危险地段应设置明显标志
2、土方回填(1)将基坑、基槽内的杂物、积水等清理洁净
(2)房心、管沟的回填应在上下水道的安装完成以后进行
(3)施工前,做好水平高程的设置
在基槽边、基础墙表面划出水平回填界线
(4)做好技术交底
(二)施工机具自卸汽车、蛙式打夯机、手推车、3~5m 钢尺、尖、平头铁锹、手锤、手推车、施工细线等

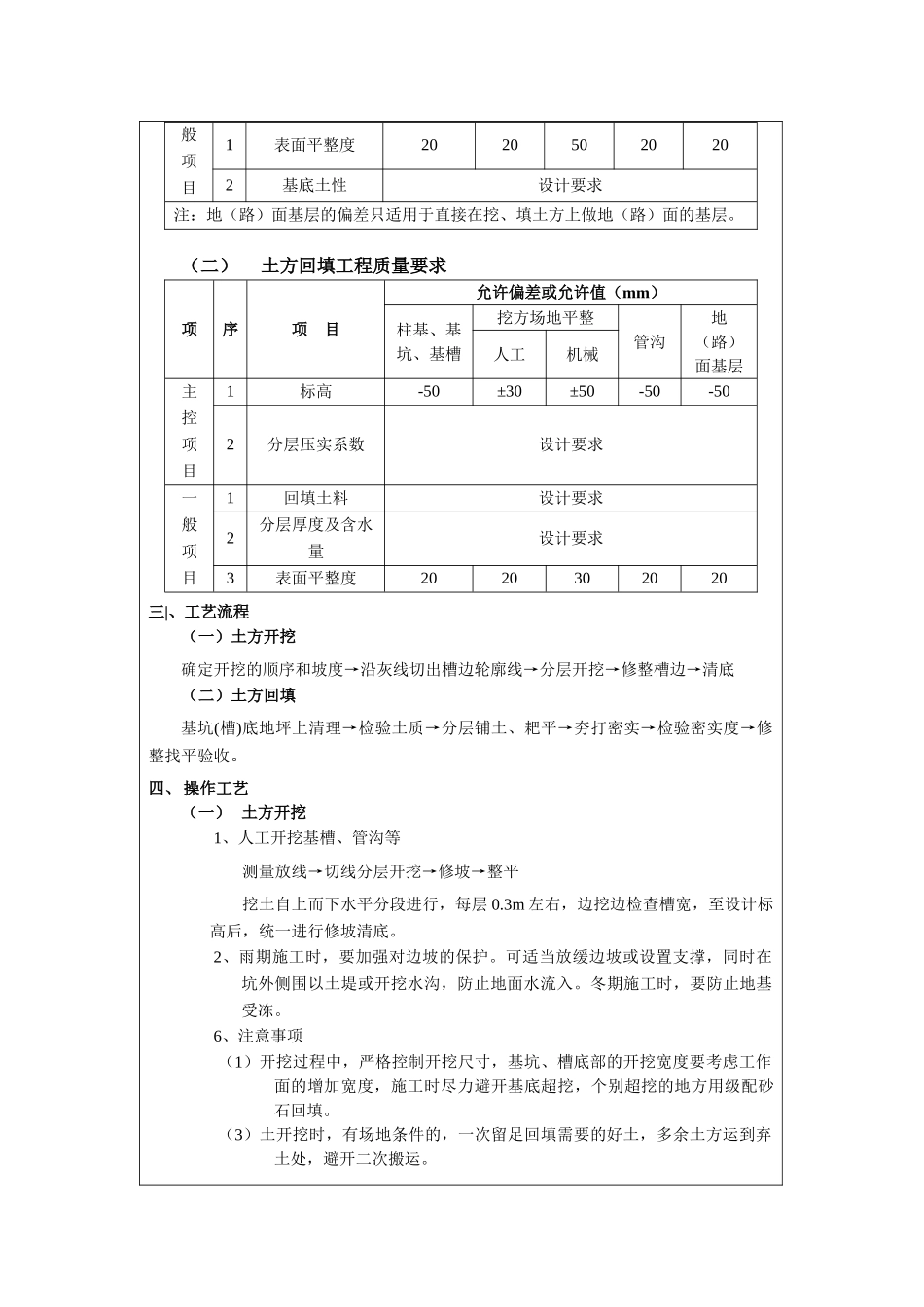

二|、质量要求(一)土方开挖工程质量要求项序项 目允许偏差或允许值(mm)柱基、基坑、基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高-50±30±50-50-502长度、宽度(由设计中心线向两边量)+200-50+300-100+500-100+100-一3边坡设计要求般项目1表面平整度20205020202基底土性设计要求注:地(路)面基层的偏差只适用于直接在挖、填土方上做地(路)面的基层
(二) 土方回填工程质量要求项序项 目允许偏差或允许值(mm)柱基、基坑、基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高-50±30±50-50-502分层压实系数设计要求一般项目1回填土料设计要求2分层厚度及含水量设计要求3表面平整度2020302
