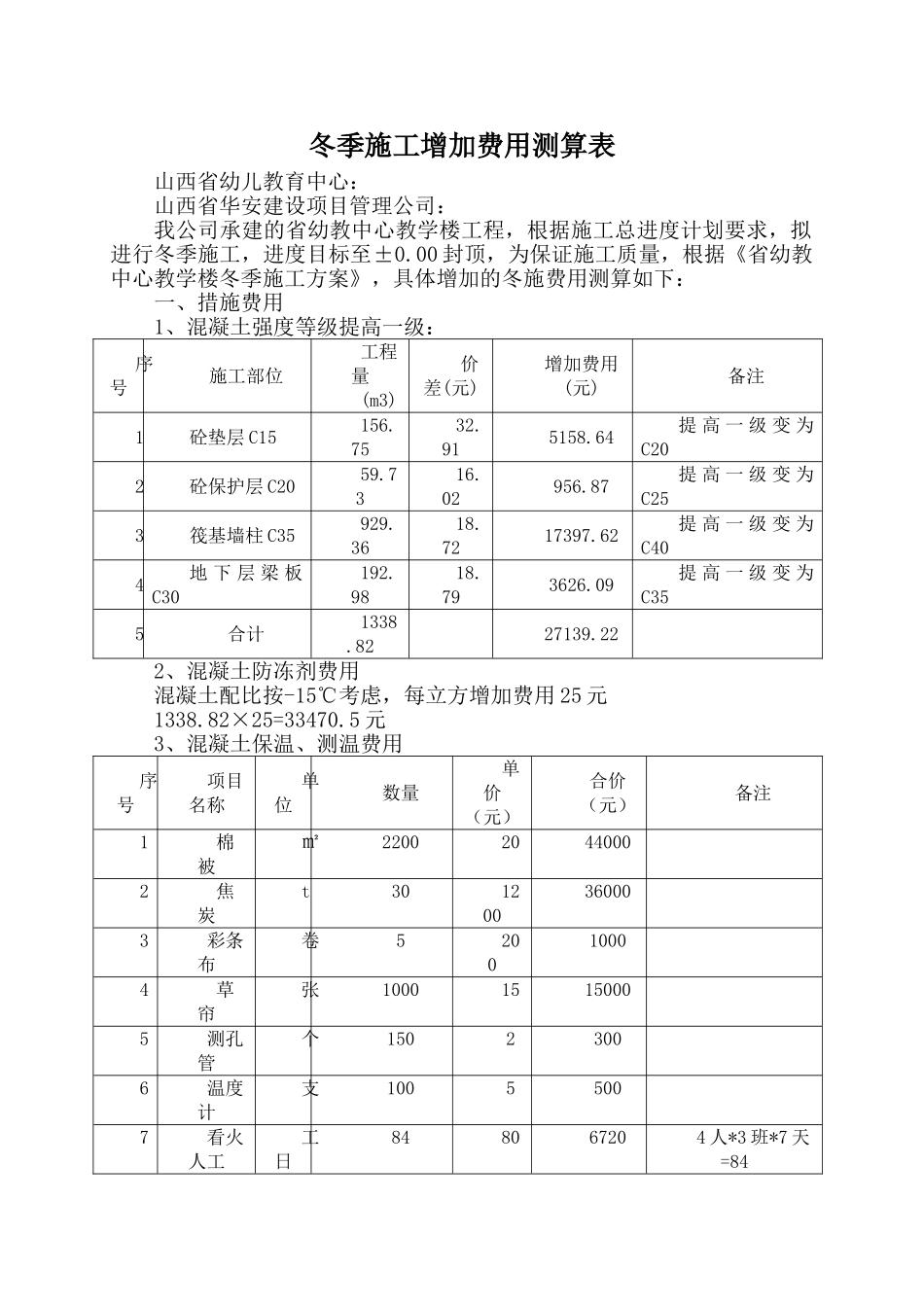

冬季施工增加费用测算表山西省幼儿教育中心:山西省华安建设项目管理公司:我公司承建的省幼教中心教学楼工程,根据施工总进度计划要求,拟进行冬季施工,进度目标至±0.00 封顶,为保证施工质量,根据《省幼教中心教学楼冬季施工方案》,具体增加的冬施费用测算如下:一、措施费用1、混凝土强度等级提高一级:序号施工部位工程量(m3)价差(元)增加费用(元)备注1砼垫层 C15156.7532.915158.64提 高 一 级 变 为C202砼保护层 C2059.7316.02956.87提 高 一 级 变 为C253筏基墙柱 C35929.3618.7217397.62提 高 一 级 变 为C404地 下 层 梁 板C30192.9818.793626.09提 高 一 级 变 为C355合计1338.8227139.222、混凝土防冻剂费用混凝土配比按-15℃考虑,每立方增加费用 25 元1338.82×25=33470.5 元3、混凝土保温、测温费用序号项目名称单位数量单价(元)合价(元)备注1棉 被㎡220020440002焦 炭t301200360003彩条布卷520010004草 帘张100015150005测孔管个15023006温度计支10055007看火人工工日848067204 人*3 班*7 天=848测温人工工日428033602 人*3 班*7 天=429合计106880(一)项措施费用小计(1)+(2)+(3)=167489.72 元二、人工降效费用根据定额人工分析,完成至±0.00 封顶总计投工 6595 工日,冬季施工人工降效率为 0.25,人工降效费用为 6595*0.25*41.4=68258.25 元。三、计取税金{(一)+(二)}*0.0341=(167489.72+68258.25)*0.0341=8039 元四、工程造价:(一)+(二)+(三)=167489.72+68258.25+8039=243786.97 元以上分析为冬季施工增加费用明细,请上级领导尽快审批,以满足施工进度需要。太原市第一建筑工程公司省幼教中心项目部 二〇〇九年十一月五日
