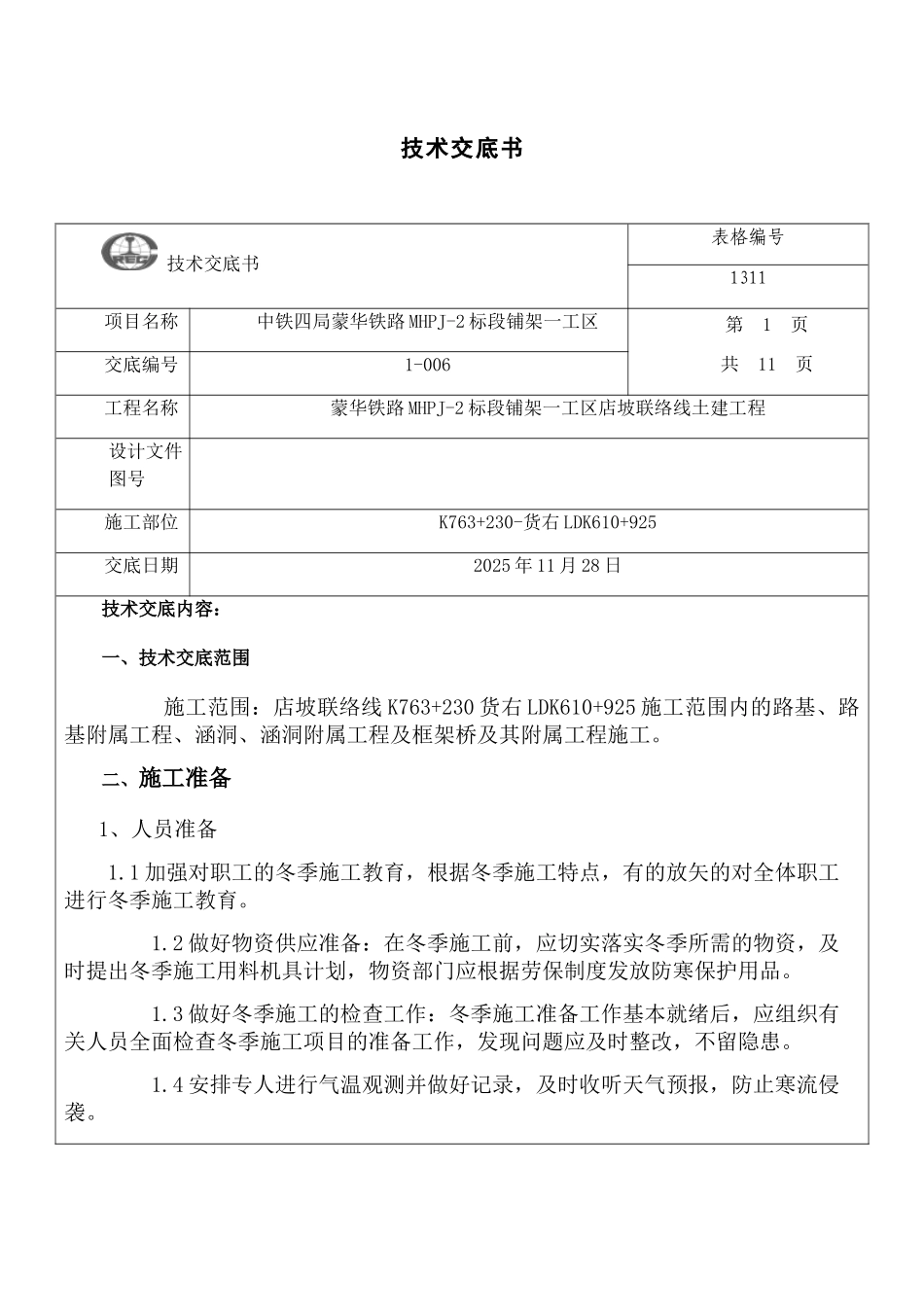

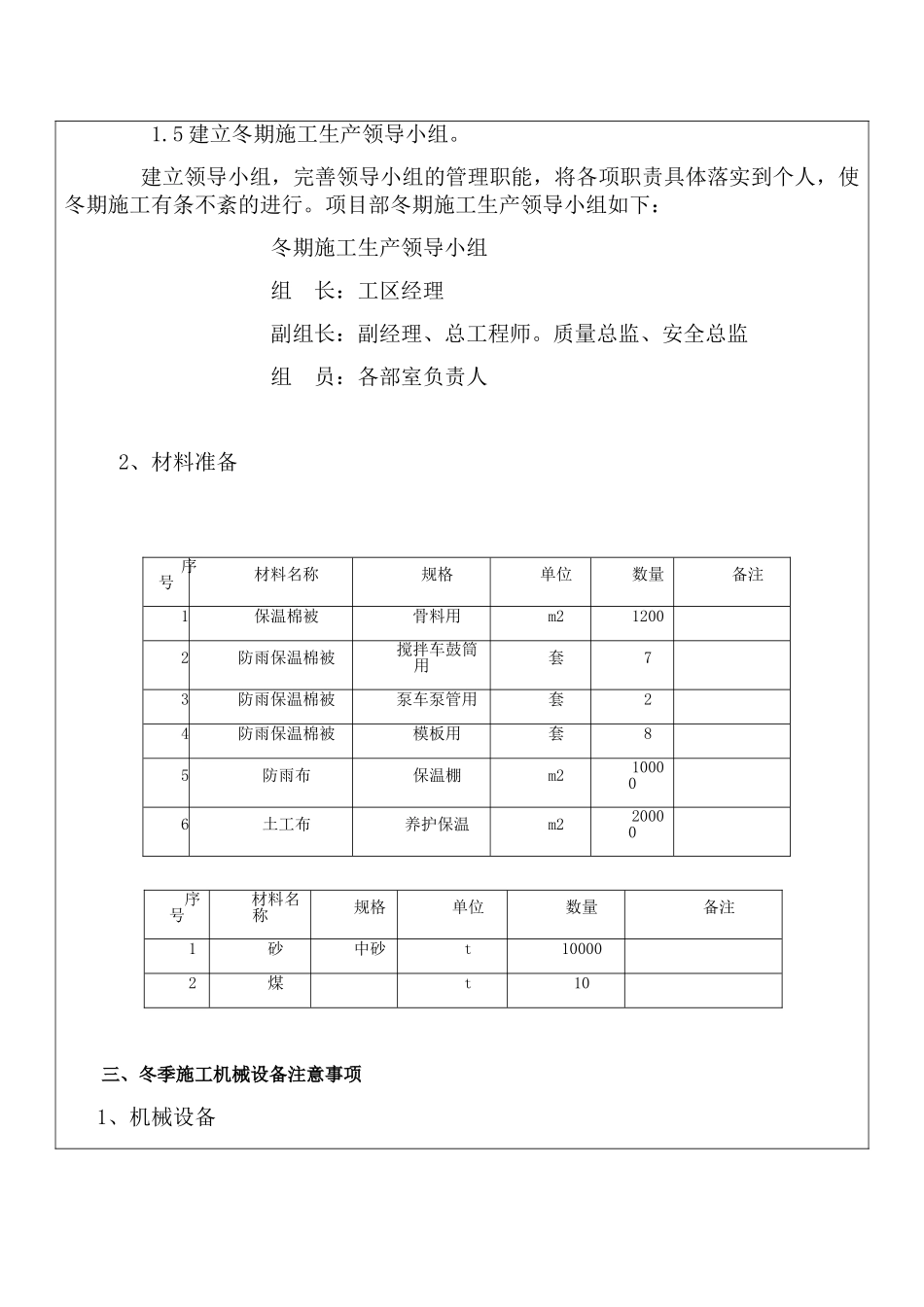

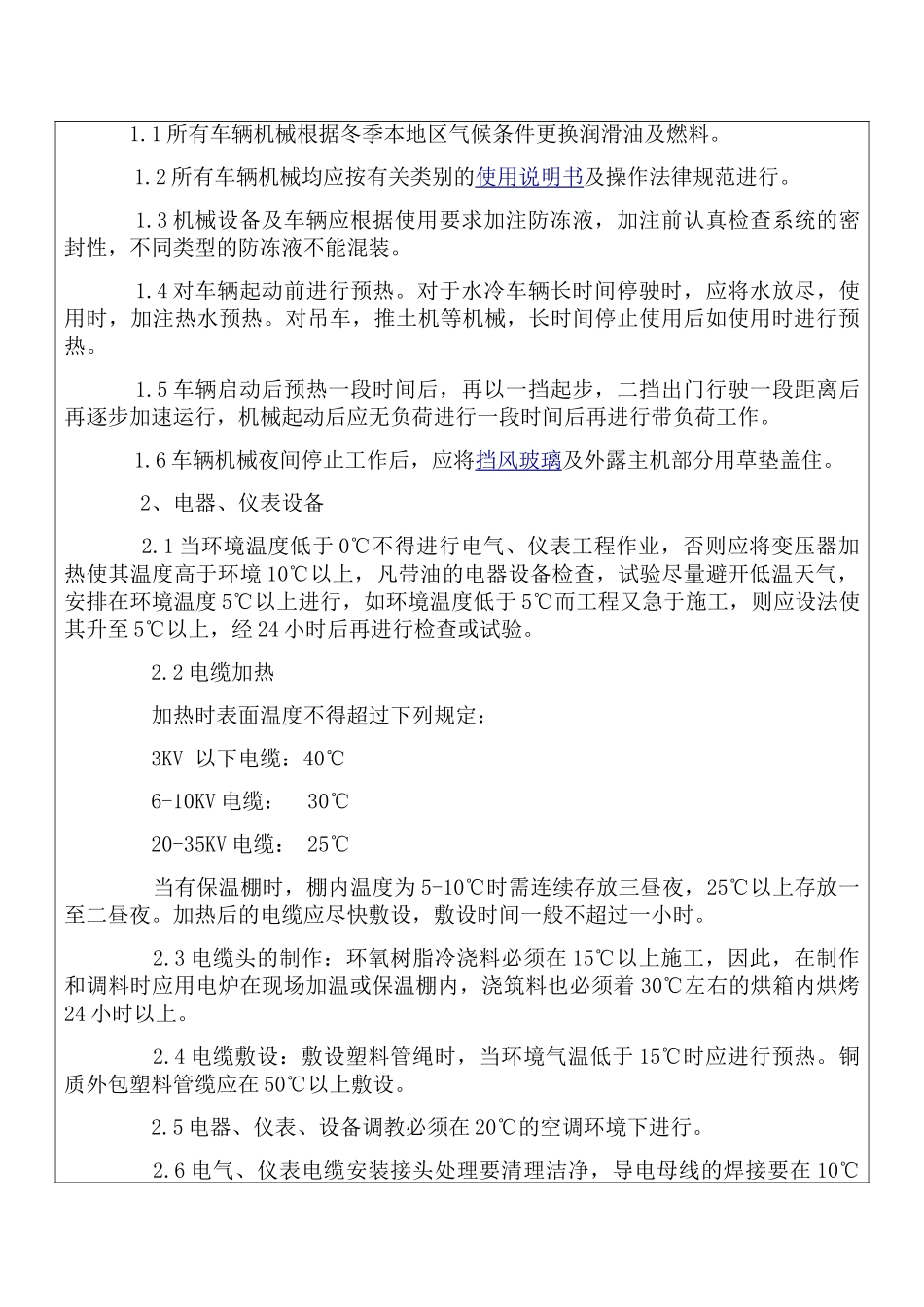

技术交底书 技术交底书表格编号1311 项目名称中铁四局蒙华铁路 MHPJ-2 标段铺架一工区第 1 页共 11 页交底编号1-006工程名称蒙华铁路 MHPJ-2 标段铺架一工区店坡联络线土建工程设计文件图号 施工部位K763+230-货右 LDK610+925交底日期2025 年 11 月 28 日技术交底内容:一、技术交底范围 施工范围:店坡联络线 K763+230 货右 LDK610+925 施工范围内的路基、路基附属工程、涵洞、涵洞附属工程及框架桥及其附属工程施工。二、施工准备 1、人员准备1.1 加强对职工的冬季施工教育,根据冬季施工特点,有的放矢的对全体职工进行冬季施工教育。 1.2 做好物资供应准备:在冬季施工前,应切实落实冬季所需的物资,及时提出冬季施工用料机具计划,物资部门应根据劳保制度发放防寒保护用品。 1.3 做好冬季施工的检查工作:冬季施工准备工作基本就绪后,应组织有关人员全面检查冬季施工项目的准备工作,发现问题应及时整改,不留隐患。 1.4 安排专人进行气温观测并做好记录,及时收听天气预报,防止寒流侵袭。 1.5 建立冬期施工生产领导小组。 建立领导小组,完善领导小组的管理职能,将各项职责具体落实到个人,使冬期施工有条不紊的进行。项目部冬期施工生产领导小组如下: 冬期施工生产领导小组 组 长:工区经理 副组长:副经理、总工程师。质量总监、安全总监 组 员:各部室负责人 2、材料准备 三、冬季施工机械设备注意事项 1、机械设备序号材料名称规格单位数量备注1保温棉被骨料用m212002防雨保温棉被搅拌车鼓筒用套73防雨保温棉被泵车泵管用套24防雨保温棉被模板用套85防雨布保温棚m2100006土工布养护保温m220000序号材料名称规格单位数量备注1砂中砂t100002煤t10 1.1 所有车辆机械根据冬季本地区气候条件更换润滑油及燃料。 1.2 所有车辆机械均应按有关类别的使用说明书及操作法律规范进行。 1.3 机械设备及车辆应根据使用要求加注防冻液,加注前认真检查系统的密封性,不同类型的防冻液不能混装。 1.4 对车辆起动前进行预热。对于水冷车辆长时间停驶时,应将水放尽,使用时,加注热水预热。对吊车,推土机等机械,长时间停止使用后如使用时进行预热。 1.5 车辆启动后预热一段时间后,再以一挡起步,二挡出门行驶一段距离后再逐步加速运行,机械起动后应无负荷进行一段时间后再进行带负荷工作。 1.6 车辆机械夜间停止工作后,应将挡风玻璃及外露主机部分用草垫盖住。 2、电器、仪表设备 2.1...
