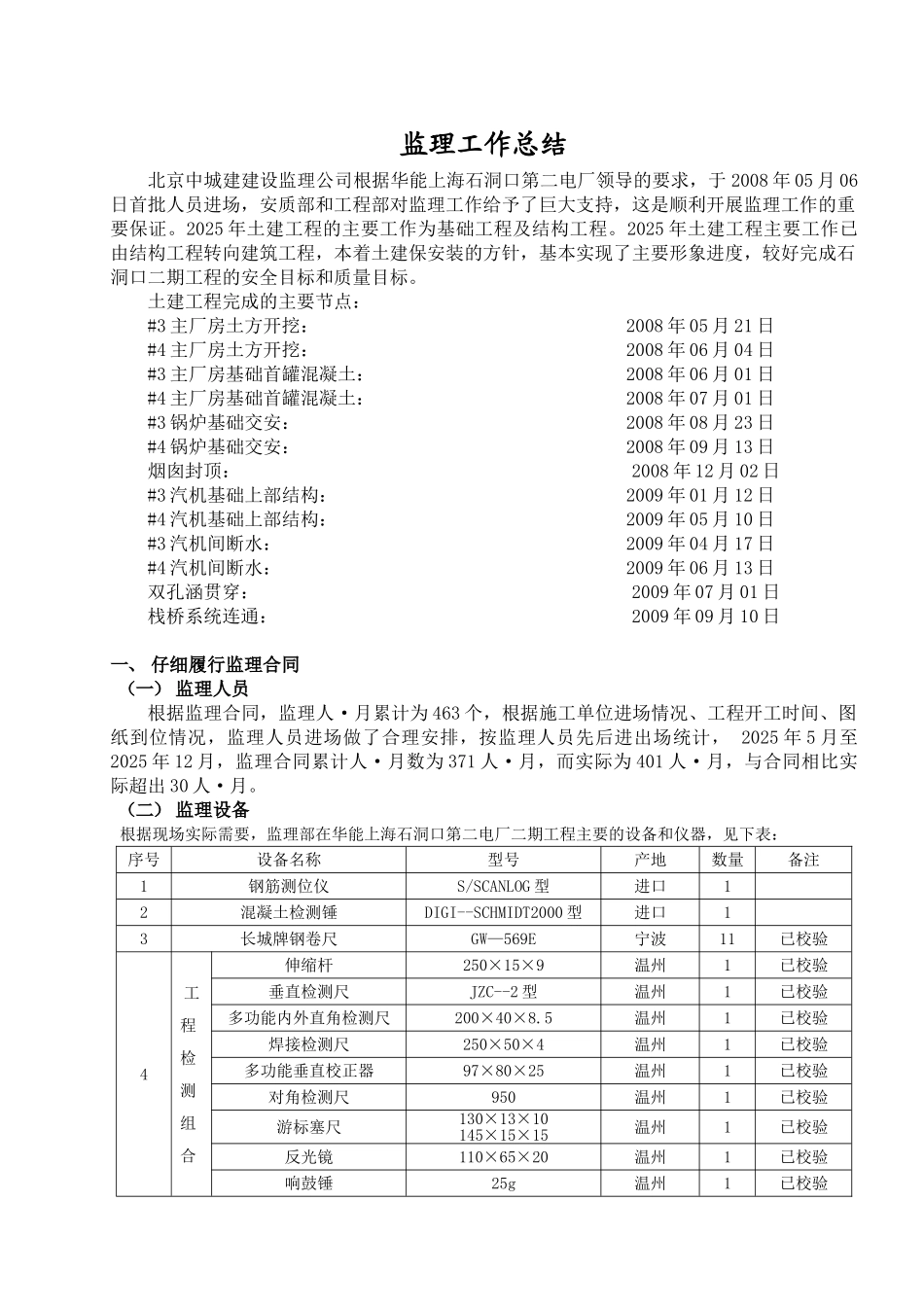

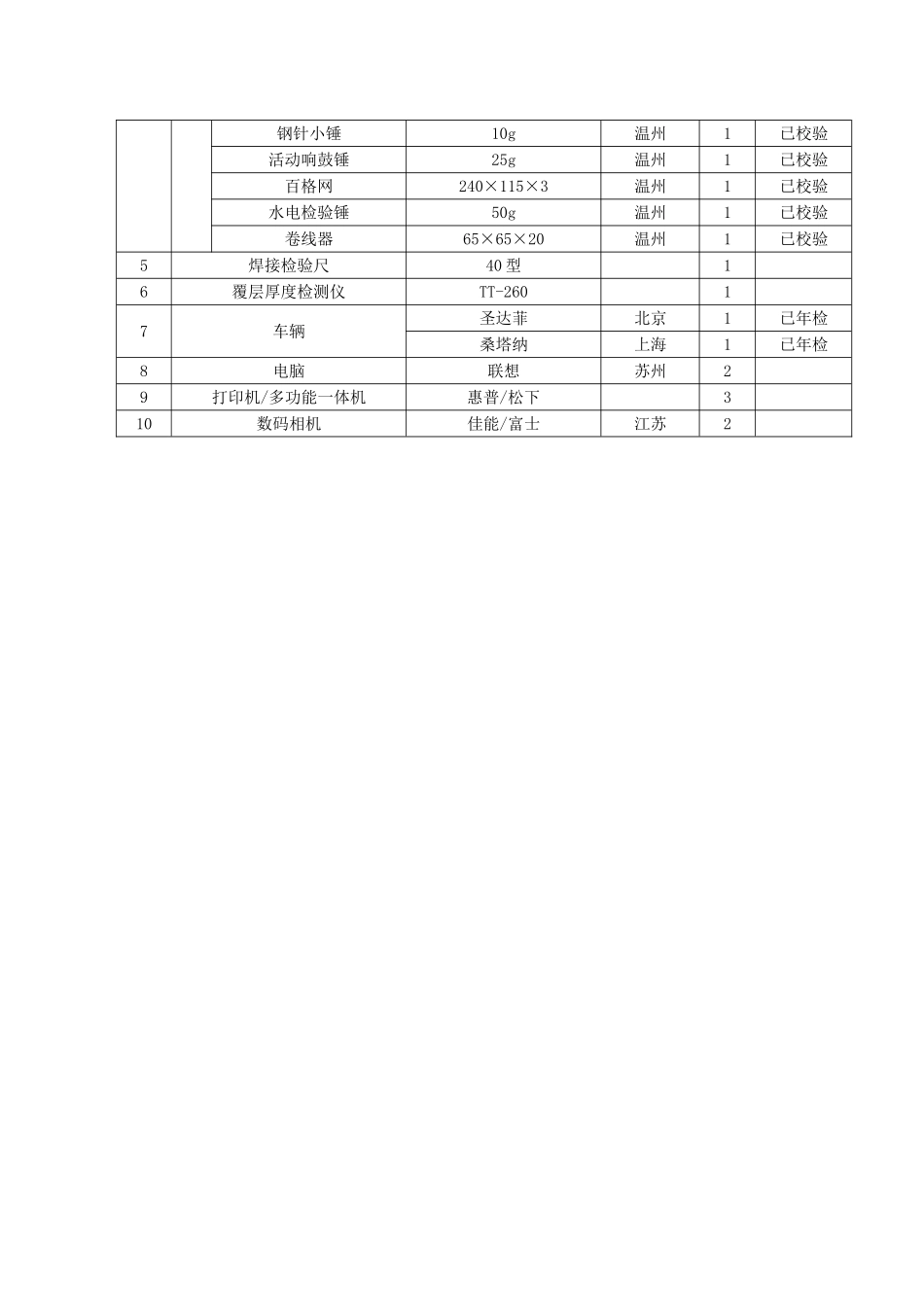

华能上海石洞口第二电厂二期扩建工程监理工程总结 北京中城建建设监理有限公司华能上海石洞口第二电厂二期扩建工程监理部2010 年 01 月 25 日监理工作总结北京中城建建设监理公司根据华能上海石洞口第二电厂领导的要求,于 2008 年 05 月 06日首批人员进场,安质部和工程部对监理工作给予了巨大支持,这是顺利开展监理工作的重要保证
2025 年土建工程的主要工作为基础工程及结构工程
2025 年土建工程主要工作已由结构工程转向建筑工程,本着土建保安装的方针,基本实现了主要形象进度,较好完成石洞口二期工程的安全目标和质量目标
土建工程完成的主要节点:#3 主厂房土方开挖: 2008 年 05 月 21 日#4 主厂房土方开挖: 2008 年 06 月 04 日#3 主厂房基础首罐混凝土: 2008 年 06 月 01 日#4 主厂房基础首罐混凝土: 2008 年 07 月 01 日#3 锅炉基础交安: 2008 年 08 月 23 日#4 锅炉基础交安: 2008 年 09 月 13 日烟囱封顶: 2008 年 12 月 02 日#3 汽机基础上部结构: 2009 年 01 月 12 日#4 汽机基础上部结构: 2009 年 05 月 10 日#3 汽机间断水: 2009 年 04 月 17 日#4 汽机间断水: 2009 年 06 月 13 日双孔涵贯穿: 2009 年 07 月 01 日栈桥系统连通: 2009 年 09 月 10 日一、 仔细履行监理合同(一) 监理人员根据监理合同,监理人·月累计为 463 个,根据施工单位进场情况、工程开工时间、图纸到位情况,监理人员进场做了合理安排,按监理人员先后进出场统计, 2025 年 5 月至2025 年 12 月,监理合同累计人·月数为 371 人·月,而实际为 401 人·月,与合同相比实际超出 30 人·月
