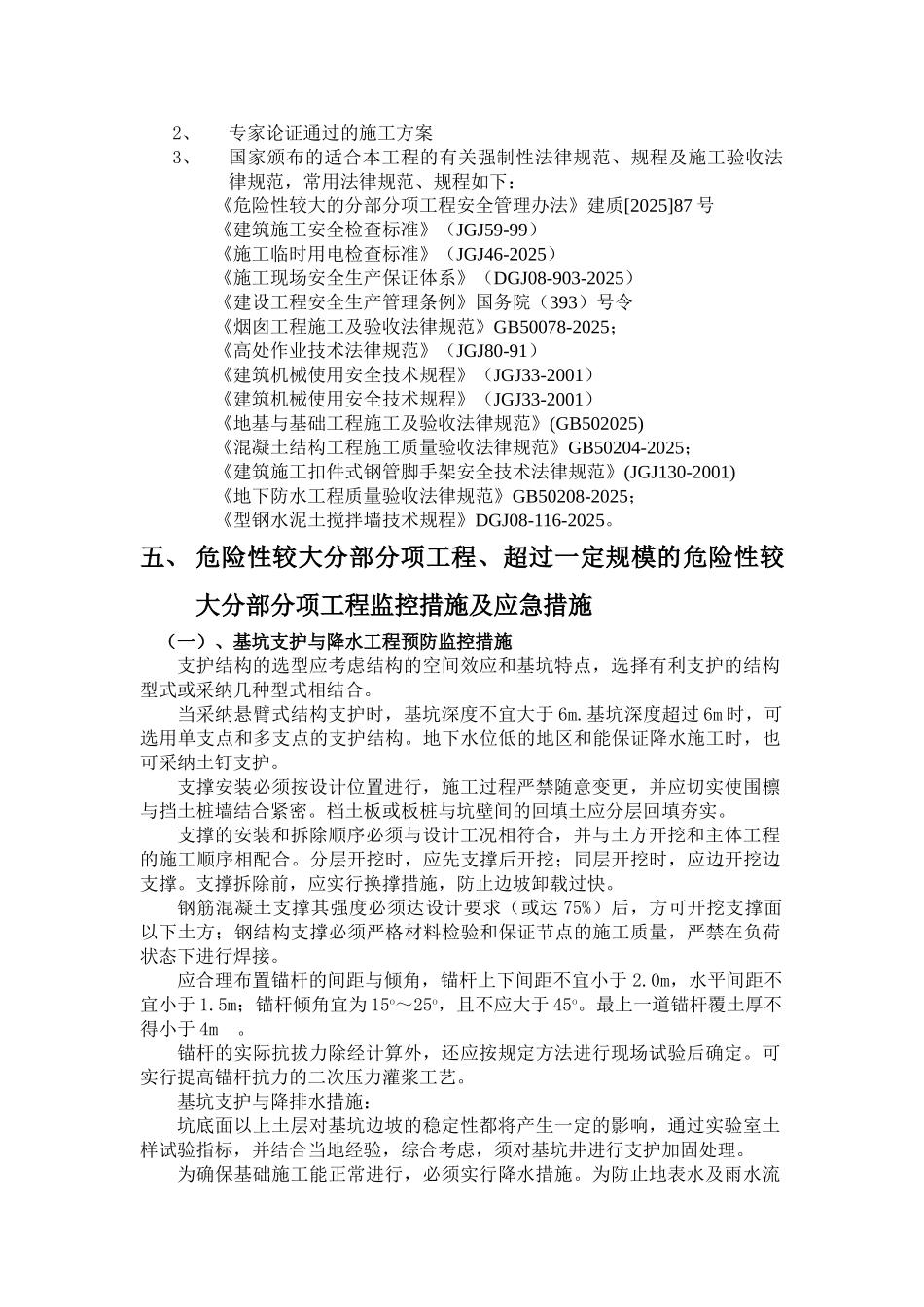

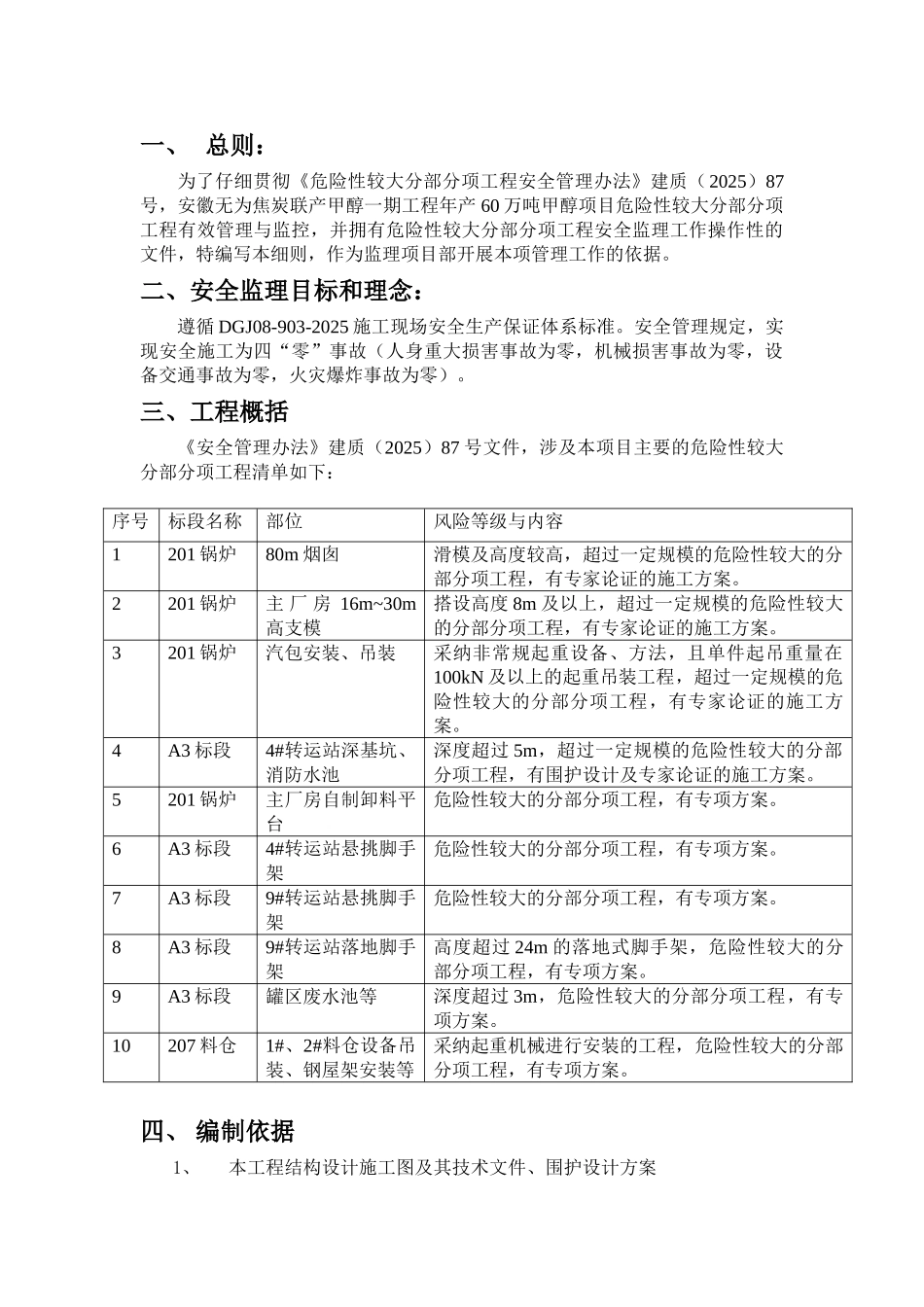

编 号:监 理 细 则 工程名称:安 徽 无 为 焦 炭 联 产 甲 醇 一 期 工 程年 产 60 万 吨 甲 醇 项 目细则名称:危险性较大分部分项工程监理细则编 制: 审 批: 上海金申工程建设监理有限公司年 月 日一、 总则:为了仔细贯彻《危险性较大分部分项工程安全管理办法》建质(2025)87号,安徽无为焦炭联产甲醇一期工程年产 60 万吨甲醇项目危险性较大分部分项工程有效管理与监控,并拥有危险性较大分部分项工程安全监理工作操作性的文件,特编写本细则,作为监理项目部开展本项管理工作的依据
二、安全监理目标和理念:遵循 DGJ08-903-2025 施工现场安全生产保证体系标准
安全管理规定,实现安全施工为四“零”事故(人身重大损害事故为零,机械损害事故为零,设备交通事故为零,火灾爆炸事故为零)
三、工程概括《安全管理办法》建质(2025)87 号文件,涉及本项目主要的危险性较大分部分项工程清单如下:序号标段名称部位风险等级与内容1201 锅炉80m 烟囱滑模及高度较高,超过一定规模的危险性较大的分部分项工程,有专家论证的施工方案
2201 锅炉主 厂 房 16m~30m高支模搭设高度 8m 及以上,超过一定规模的危险性较大的分部分项工程,有专家论证的施工方案
3201 锅炉汽包安装、吊装采纳非常规起重设备、方法,且单件起吊重量在100kN 及以上的起重吊装工程,超过一定规模的危险性较大的分部分项工程,有专家论证的施工方案
4A3 标段4#转运站深基坑、消防水池深度超过 5m,超过一定规模的危险性较大的分部分项工程,有围护设计及专家论证的施工方案
5201 锅炉主厂房自制卸料平台危险性较大的分部分项工程,有专项方案
6A3 标段4#转运站悬挑脚手架危险性较大的分部分项工程,有专项方案
7A3 标段9#转运站悬挑脚手架危险性较大的分部分项工程,有专项方案
8A3 标段
