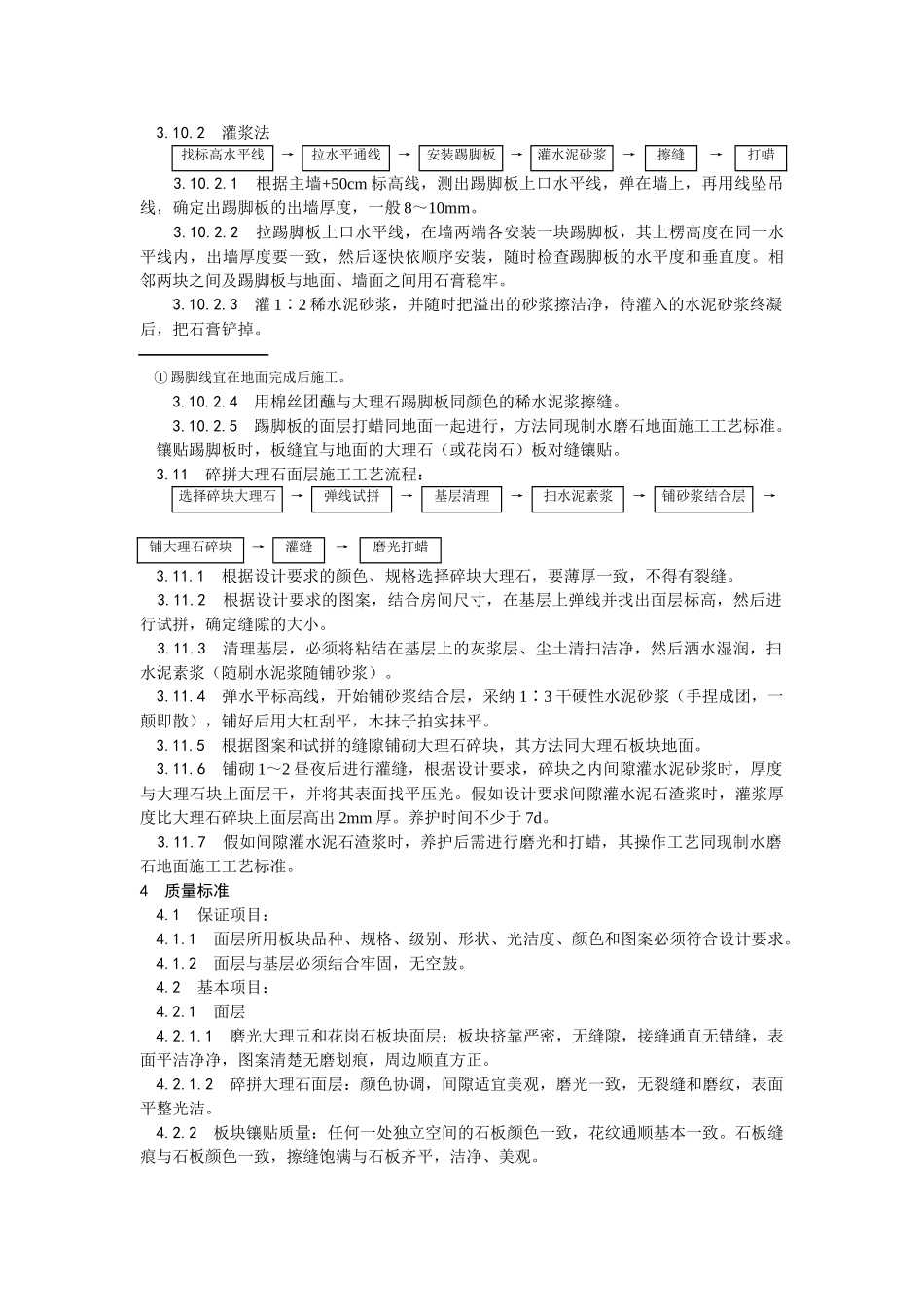

大理石、花岗石及碎拼大理石地面施工1 范围 本工艺标准适用于民用建筑的大理石、花岗石和碎拼大理石地面面层(大理石板材不得用于室外地面面层)。2 施工准备 2.1 材料及主要机具; 2.1.1 天然大理石、花岗石的品种、规格应符合设计要求,技术等级、光泽度、外观质量要求,应符合国家标准《天然大理石建筑板材》、《花岗石建筑板材》的规定,其允许偏差和外观要求见表 7-12。 2.1.2 水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号不宜小于 425号。 白水泥:白色硅酸盐水泥,其标号不小于 425 号。 2.1.3 砂:中砂或粗砂,其含泥量不应大于 3%。 2.1.4 大理石碎块及色石渣:石渣颜色应符合设计要求。应坚硬、洁净、无杂物,粒径宜为 4~14mm。大理石碎块不带夹角,薄厚应一致。 2.1.5 矿物颜料(擦缝用)、蜡、草酸。 2.1.6 算机具;手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢錾子、合金钢扁錾子、台钻合金钢钻头、笤帚、砂轮锯、磨石机、钢丝刷。 2.2 作业条件: 2.2.1 大理石、花岗石板块进场后,应侧立堆放在室内光面相对、背面垫松木条,并在板下加垫水方。拆箱后详细核对品种、规格、数量等是否符合设计要求,有裂纹、缺棱、掉角、翘曲和表面有缺陷时,应予剔除。 2.2.2 搭设好加工棚,安装好台钻及砂轮锯,并接通水电源。 2.2.3 室内抹灰(包括立门口)、地面垫层、预埋在垫层内的电管及穿通地面的管线均已完成。 2.2.4 房间内四周墙上弹好+50cm 水平线。 2.2.5 施工操作前应画出铺设大理石地面的施工大样图。 2.2.6 冬期施工时操作温度不得低于 5℃。3 操作工艺 3.1 工艺流程:准备工作→试拼→弹线→试排→刷水泥浆及铺砂浆结合层→铺大理石板块 (或花岗石板块)→灌缝、擦缝→打蜡 3.2 准备工作: 3.2.1 以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间的关系。 3.2.2 基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆,并清扫洁净。 3.3 试拼:在正式铺设前,对每一房间的大理石(或花岗石)板块,应技图案、颜色、纹理试拼,将非整块板对称排放在房门靠墙部位,试拼后按两个方向编号排列,然后按编号码放整齐。 3.4 弹线:为了检查和控制大理石(或花岗石)板块的位置,在房间内拉十字控制线,弹在混凝土垫层上,并引至墙面底部,...
