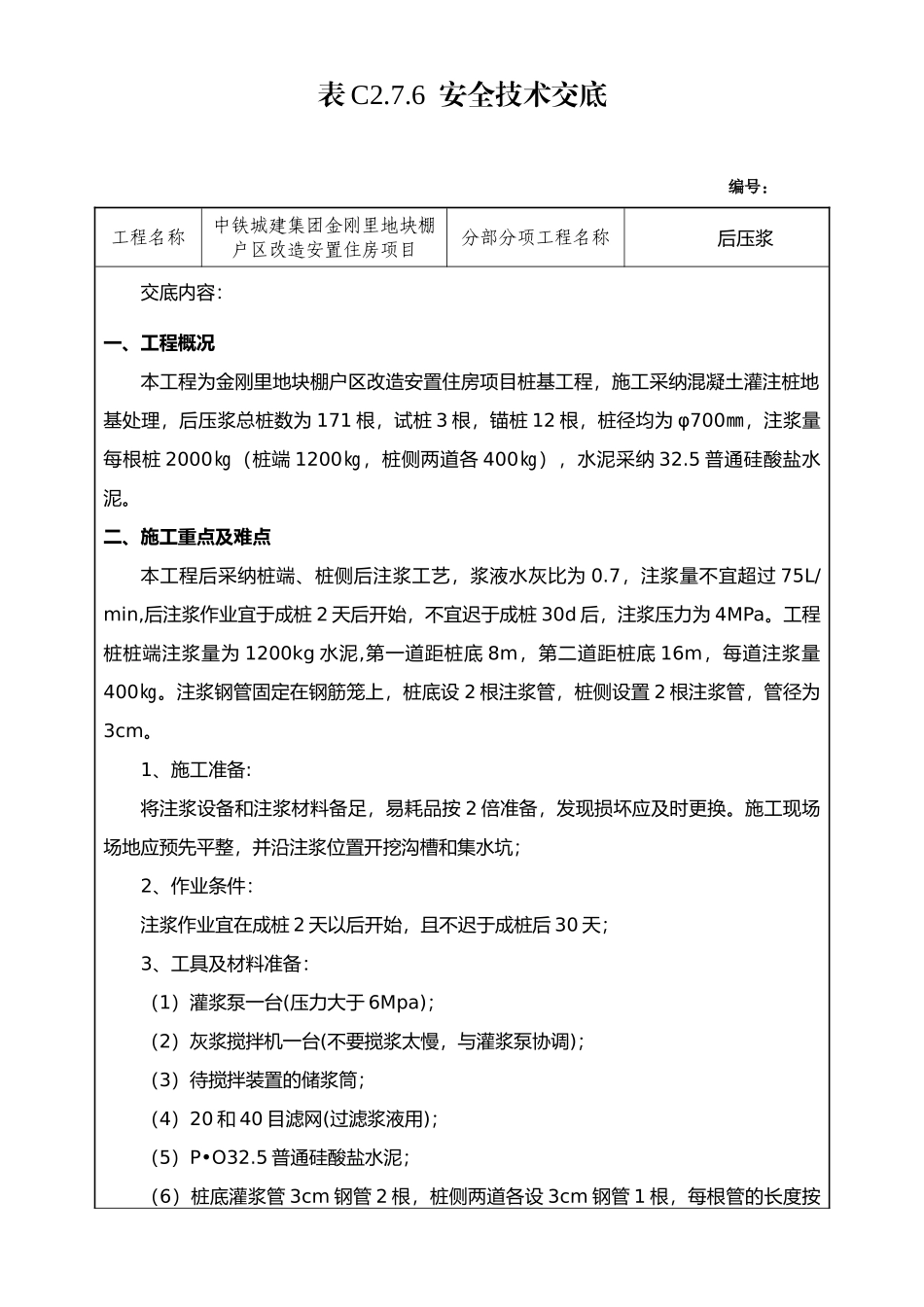

6 安全技术交底 编号:工程名称中铁城建集团金刚里地块棚户区改造安置住房项目分部分项工程名称后压浆交底内容:一、工程概况本工程为金刚里地块棚户区改造安置住房项目桩基工程,施工采纳混凝土灌注桩地基处理,后压浆总桩数为 171 根,试桩 3 根,锚桩 12 根,桩径均为 φ700㎜,注浆量每根桩 2000㎏(桩端 1200㎏,桩侧两道各 400㎏),水泥采纳 32
5 普通硅酸盐水泥
二、施工重点及难点本工程后采纳桩端、桩侧后注浆工艺,浆液水灰比为 0

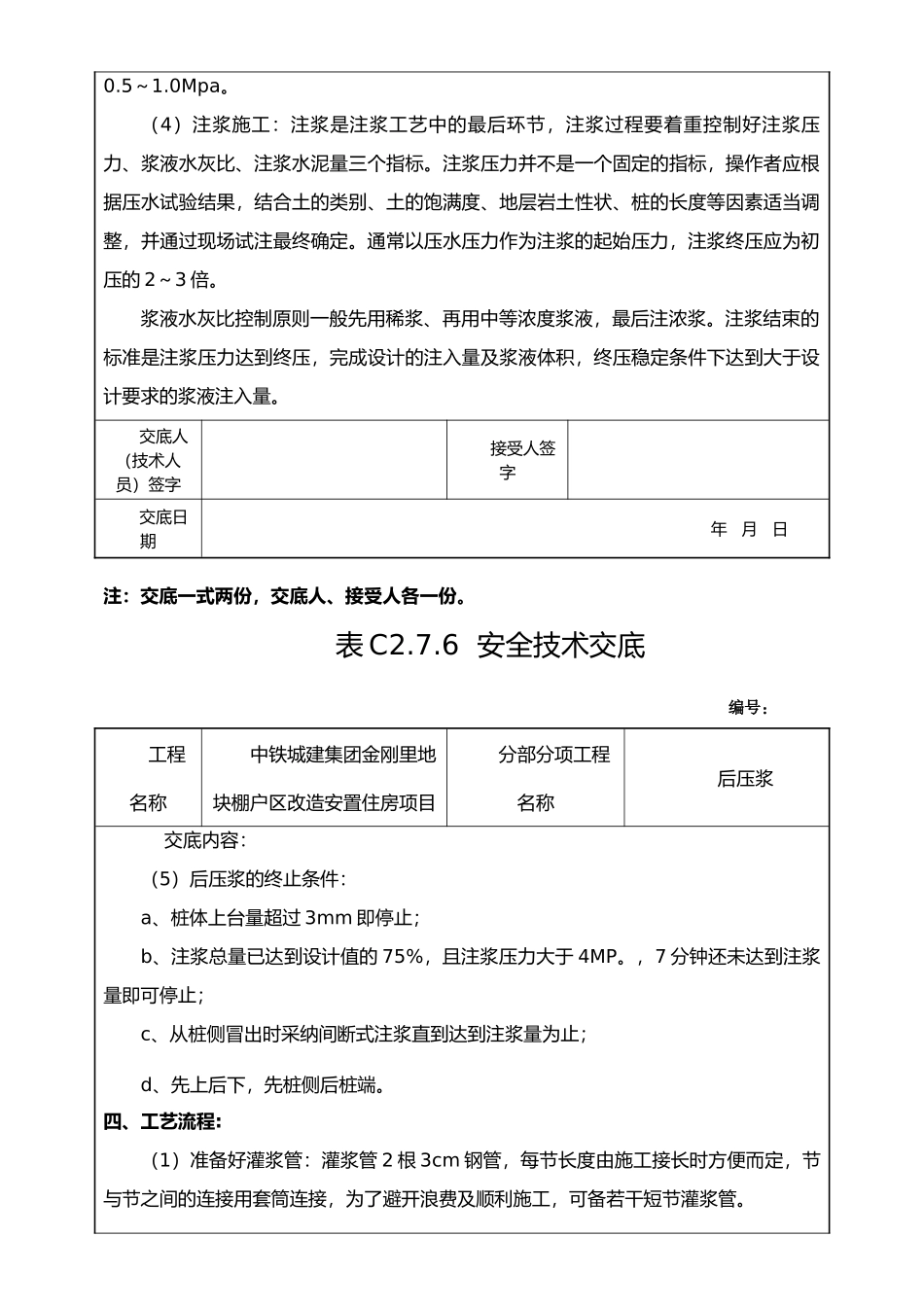

7,注浆量不宜超过 75L/min,后注浆作业宜于成桩 2 天后开始,不宜迟于成桩 30d 后,注浆压力为 4MPa
工程桩桩端注浆量为 1200kg 水泥,第一道距桩底 8m,第二道距桩底 16m,每道注浆量400㎏
注浆钢管固定在钢筋笼上,桩底设 2 根注浆管,桩侧设置 2 根注浆管,管径为3cm
1、施工准备:将注浆设备和注浆材料备足,易耗品按 2 倍准备,发现损坏应及时更换

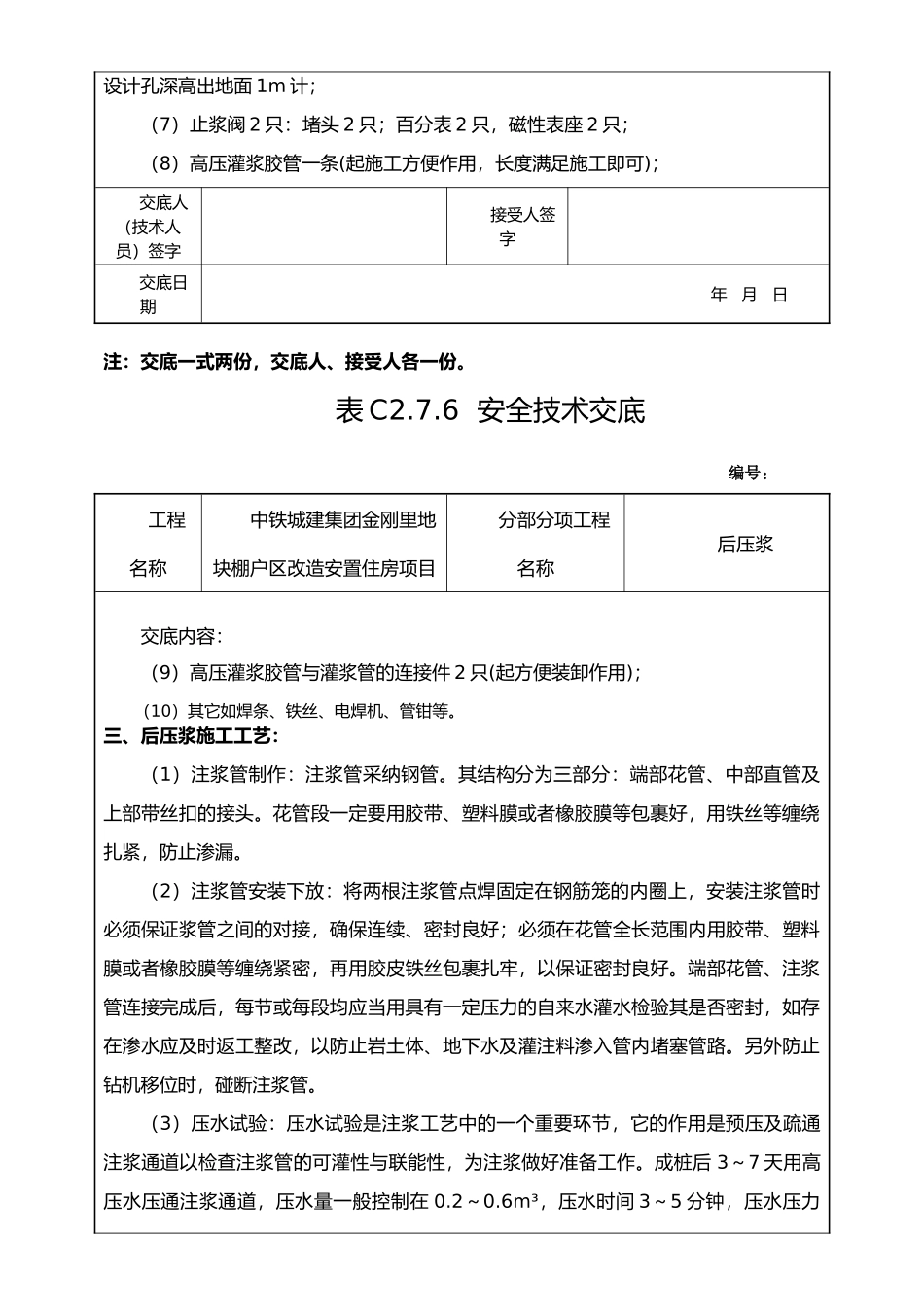

施工现场场地应预先平整,并沿注浆位置开挖沟槽和集水坑;2、作业条件:注浆作业宜在成桩 2 天以后开始,且不迟于成桩后 30 天;3、工具及材料准备:(1)灌浆泵一台(压力大于 6Mpa);(2)灰浆搅拌机一台(不要搅浆太慢,与灌浆泵协调);(3)待搅拌装置的储浆筒;(4)20 和 40 目滤网(过滤浆液用);(5)P•O32
5 普通硅酸盐水泥;(6)桩底灌浆管 3cm 钢管 2 根,桩侧两道各设 3cm 钢管 1 根,每根管的长度按设计孔深高出地面 1m 计;(7)止浆阀 2 只:堵头 2 只;百分表 2 只,磁性表座 2 只;(8)高压灌浆胶管一条(起施工方便作用,长度满足施工即可);交底人(技术人员)签字接受人签字交底日期 年 月 日注:交底一式两份,交底人、接受人各一份
6 安全技术交底 编号:工程名称中铁城建集团
