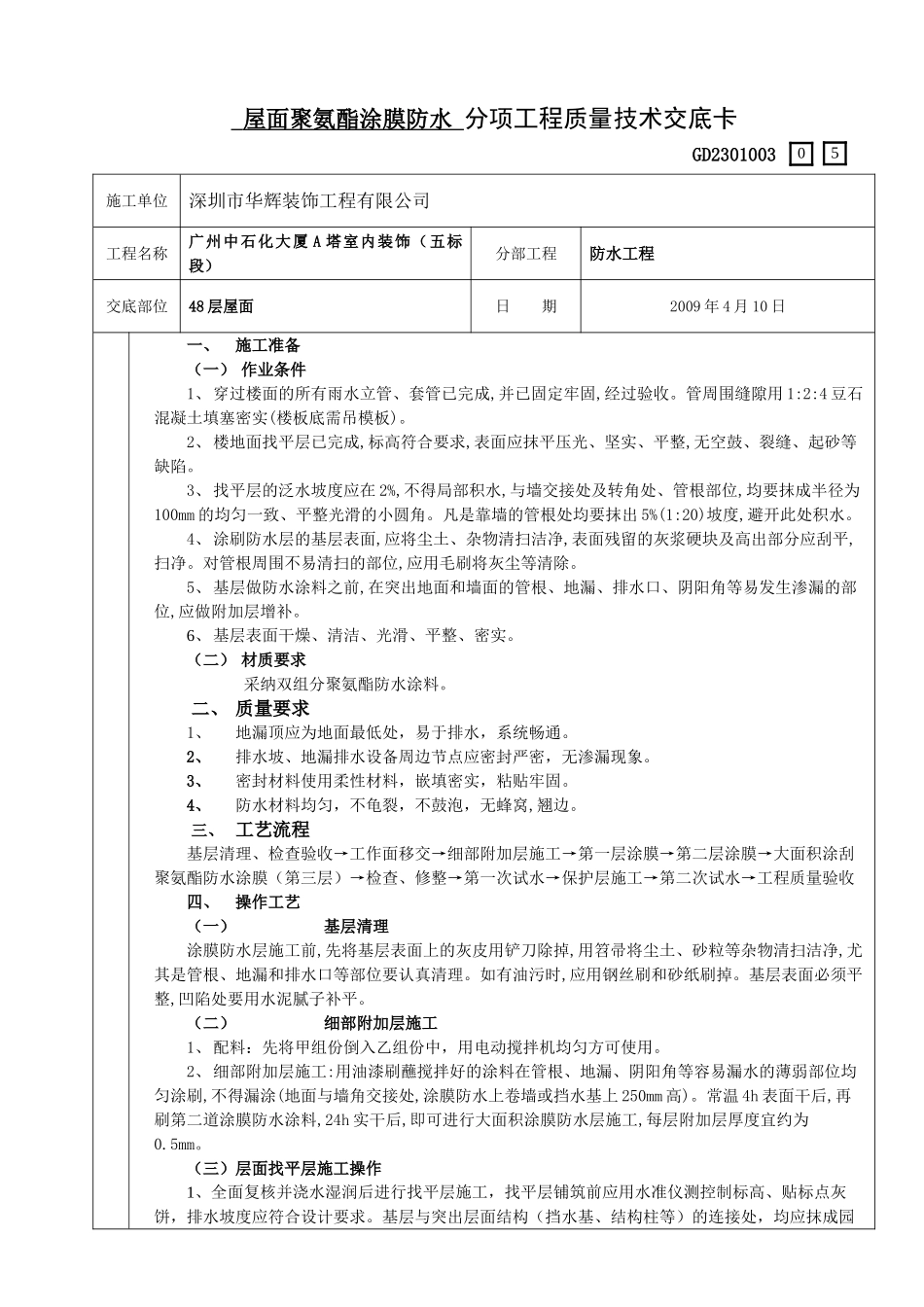

屋面聚氨酯涂膜防水 分项工程质量技术交底卡GD2301003 施工单位深圳市华辉装饰工程有限公司工程名称广州中石化大厦 A 塔室内装饰(五标段)分部工程防水工程交底部位48 层屋面日 期2009 年 4 月 10 日一、施工准备(一) 作业条件1、穿过楼面的所有雨水立管、套管已完成,并已固定牢固,经过验收
管周围缝隙用 1:2:4 豆石混凝土填塞密实(楼板底需吊模板)
2、楼地面找平层已完成,标高符合要求,表面应抹平压光、坚实、平整,无空鼓、裂缝、起砂等缺陷
3、找平层的泛水坡度应在 2%,不得局部积水,与墙交接处及转角处、管根部位,均要抹成半径为100mm 的均匀一致、平整光滑的小圆角
凡是靠墙的管根处均要抹出 5%(1:20)坡度,避开此处积水
4、涂刷防水层的基层表面,应将尘土、杂物清扫洁净,表面残留的灰浆硬块及高出部分应刮平,扫净
对管根周围不易清扫的部位,应用毛刷将灰尘等清除
5、基层做防水涂料之前,在突出地面和墙面的管根、地漏、排水口、阴阳角等易发生渗漏的部位,应做附加层增补
6、基层表面干燥、清洁、光滑、平整、密实
(二) 材质要求 采纳双组分聚氨酯防水涂料
二、 质量要求1、地漏顶应为地面最低处,易于排水,系统畅通
2、排水坡、地漏排水设备周边节点应密封严密,无渗漏现象
3、密封材料使用柔性材料,嵌填密实,粘贴牢固
4、防水材料均匀,不龟裂,不鼓泡,无蜂窝,翘边
三、 工艺流程基层清理、检查验收→工作面移交→细部附加层施工→第一层涂膜→第二层涂膜→大面积涂刮聚氨酯防水涂膜(第三层)→检查、修整→第一次试水→保护层施工→第二次试水→工程质量验收四、操作工艺(一)基层清理涂膜防水层施工前,先将基层表面上的灰皮用铲刀除掉,用笤帚将尘土、砂粒等杂物清扫洁净,尤其是管根、地漏和排水口等部位要认真清理
如有油污时,应用钢丝刷和砂纸刷掉
基层表面必须平整,凹陷处要用水泥腻
