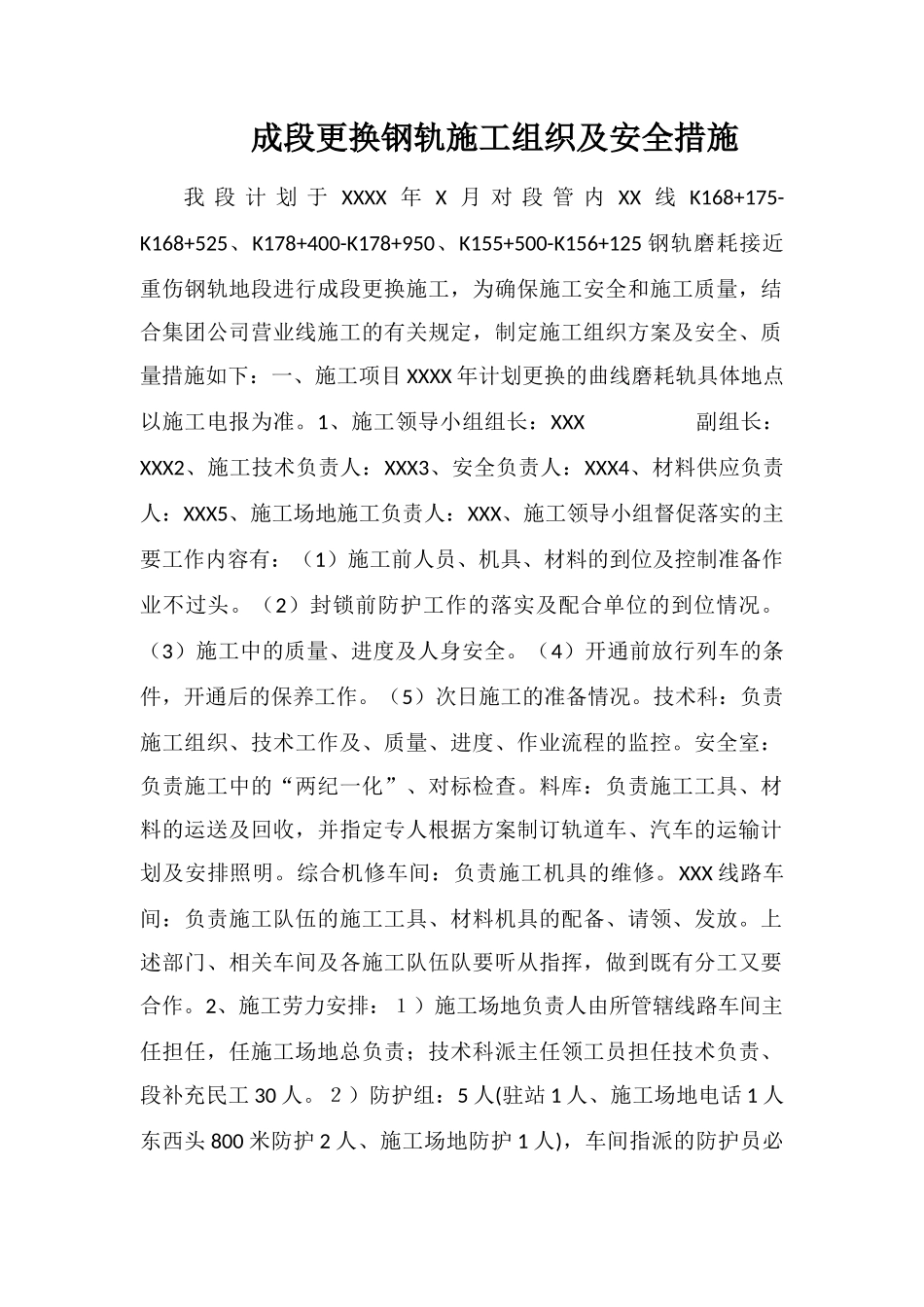

成段更换钢轨施工组织及安全措施我 段 计 划 于 XXXX 年 X 月 对 段 管 内 XX 线 K168+175-K168+525、K178+400-K178+950、K155+500-K156+125 钢轨磨耗接近重伤钢轨地段进行成段更换施工,为确保施工安全和施工质量,结合集团公司营业线施工的有关规定,制定施工组织方案及安全、质量措施如下:一、施工项目 XXXX 年计划更换的曲线磨耗轨具体地点以施工电报为准
1、施工领导小组组长:XXX 副组长:XXX2、施工技术负责人:XXX3、安全负责人:XXX4、材料供应负责人:XXX5、施工场地施工负责人:XXX、施工领导小组督促落实的主要工作内容有:(1)施工前人员、机具、材料的到位及控制准备作业不过头
(2)封锁前防护工作的落实及配合单位的到位情况
(3)施工中的质量、进度及人身安全
(4)开通前放行列车的条件,开通后的保养工作
(5)次日施工的准备情况
技术科:负责施工组织、技术工作及、质量、进度、作业流程的监控
安全室:负责施工中的“两纪一化”、对标检查
料库:负责施工工具、材料的运送及回收,并指定专人根据方案制订轨道车、汽车的运输计划及安排照明
综合机修车间:负责施工机具的维修
XXX 线路车间:负责施工队伍的施工工具、材料机具的配备、请领、发放
上述部门、相关车间及各施工队伍队要听从指挥,做到既有分工又要合作
2、施工劳力安排:1)施工场地负责人由所管辖线路车间主任担任,任施工场地总负责;技术科派主任领工员担任技术负责、段补充民工 30 人
2)防护组:5 人(驻站 1 人、施工场地电话 1 人东西头 800 米防护 2 人、施工场地防护 1 人),车间指派的防护员必须经考试合格的员工持证上岗

如下图: (长度单位:m)注:图中“A”为不同线路速度等级的列车紧急制动距离,υmax≤120km/h 时为 800m;12
