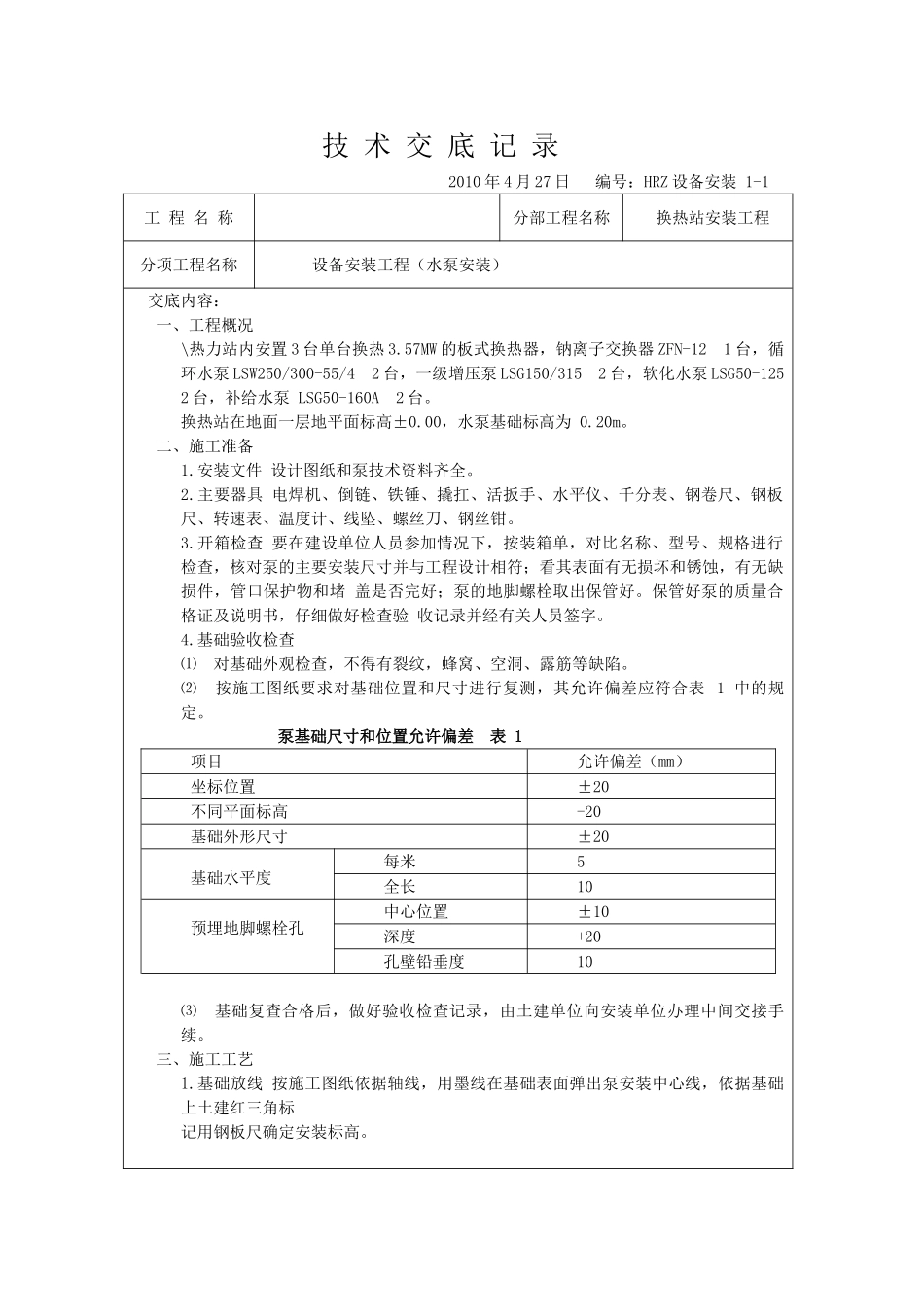

技 术 交 底 记 录 2010 年 4 月 27 日 编号:HRZ 设备安装 1-1 工 程 名 称分部工程名称 换热站安装工程分项工程名称设备安装工程(水泵安装)交底内容:一、工程概况\热力站内安置 3 台单台换热 3.57MW 的板式换热器,钠离子交换器 ZFN-12 1 台,循环水泵 LSW250/300-55/4 2 台,一级增压泵 LSG150/315 2 台,软化水泵 LSG50-125 2 台,补给水泵 LSG50-160A 2 台。换热站在地面一层地平面标高±0.00,水泵基础标高为 0.20m。二、施工准备1.安装文件 设计图纸和泵技术资料齐全。2.主要器具 电焊机、倒链、铁锤、撬扛、活扳手、水平仪、千分表、钢卷尺、钢板尺、转速表、温度计、线坠、螺丝刀、钢丝钳。3.开箱检查 要在建设单位人员参加情况下,按装箱单,对比名称、型号、规格进行检查,核对泵的主要安装尺寸并与工程设计相符;看其表面有无损坏和锈蚀,有无缺损件,管口保护物和堵 盖是否完好;泵的地脚螺栓取出保管好。保管好泵的质量合格证及说明书,仔细做好检查验 收记录并经有关人员签字。4.基础验收检查⑴ 对基础外观检查,不得有裂纹,蜂窝、空洞、露筋等缺陷。⑵ 按施工图纸要求对基础位置和尺寸进行复测,其允许偏差应符合表 1 中的规定。泵基础尺寸和位置允许偏差表 1项目允许偏差(mm)坐标位置±20不同平面标高-20基础外形尺寸±20基础水平度每米5全长10预埋地脚螺栓孔中心位置±10深度+20孔壁铅垂度10⑶ 基础复查合格后,做好验收检查记录,由土建单位向安装单位办理中间交接手续。三、施工工艺1.基础放线 按施工图纸依据轴线,用墨线在基础表面弹出泵安装中心线,依据基础上土建红三角标记用钢板尺确定安装标高。技 术负 责 人 交 底 人接 受 人技 术 交 底 记 录 2010 年 4 月 27 日 编号:HRZ 设备安装 1-2 工 程 名 称分部工程名称 换热站安装工程分项工程名称设备安装工程(水泵安装)交底内容:2.基础面处理 在基础放置垫铁处铲麻面,使二次灌浆时浇灌的混凝土与基础紧密结合。铲麻面的标准是 100cm 之内应有 5~6 个直径为 10~20mm 的小坑。基础面和地脚螺栓孔中的油污、碎石、 泥土、积水等清除洁净。3.泵运输就位 用道木或木方铺一条平坦通道至基础边,在与基础衔接处使通道与基础等高,道木上是滚杠,将泵滚运至基础上。4.找正找平⑴ 摆正水泵,在泵的进水口中心和轴线中心分别用线坠吊垂线,使线锤尖和基础表面 的中心线相交...
