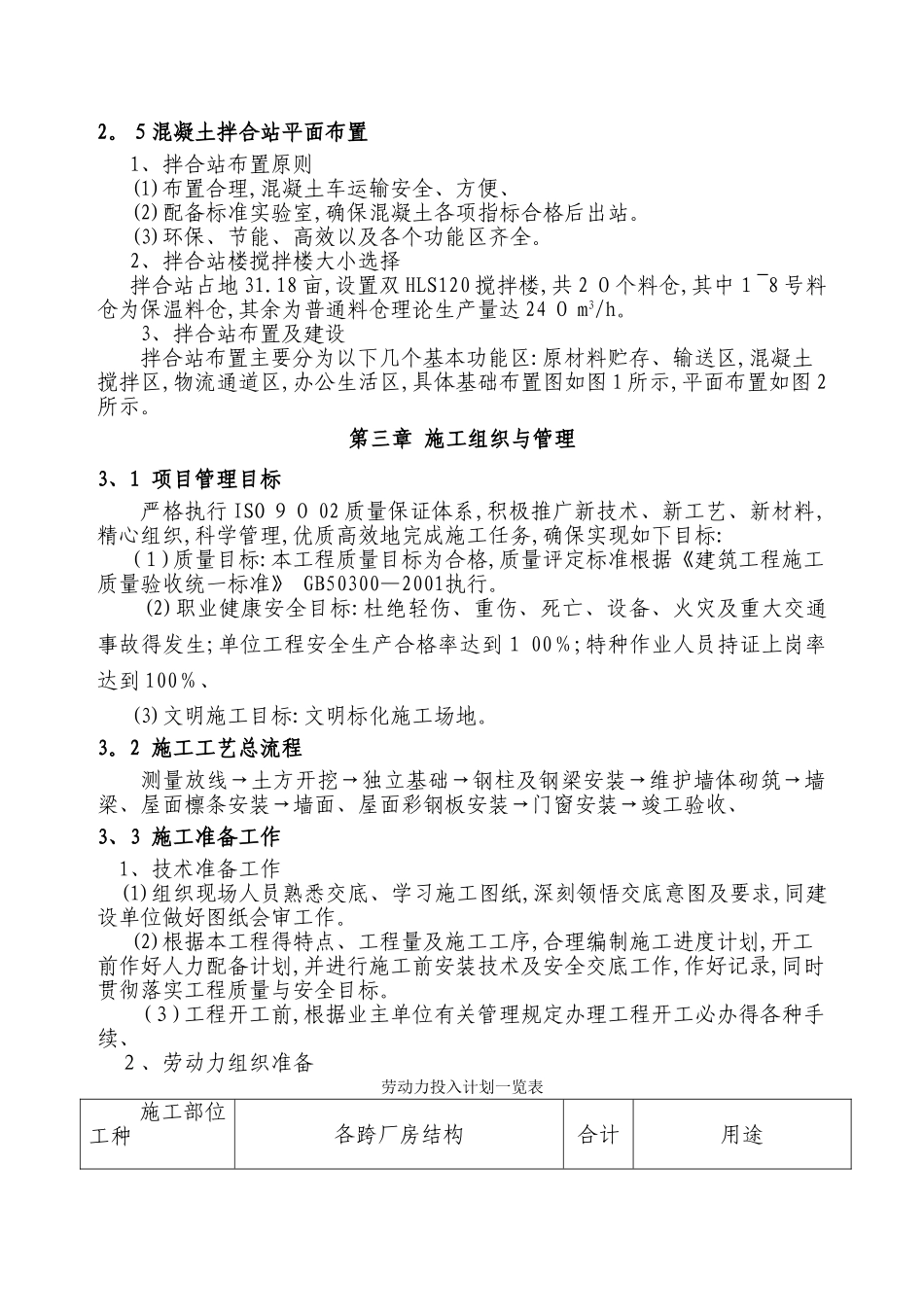

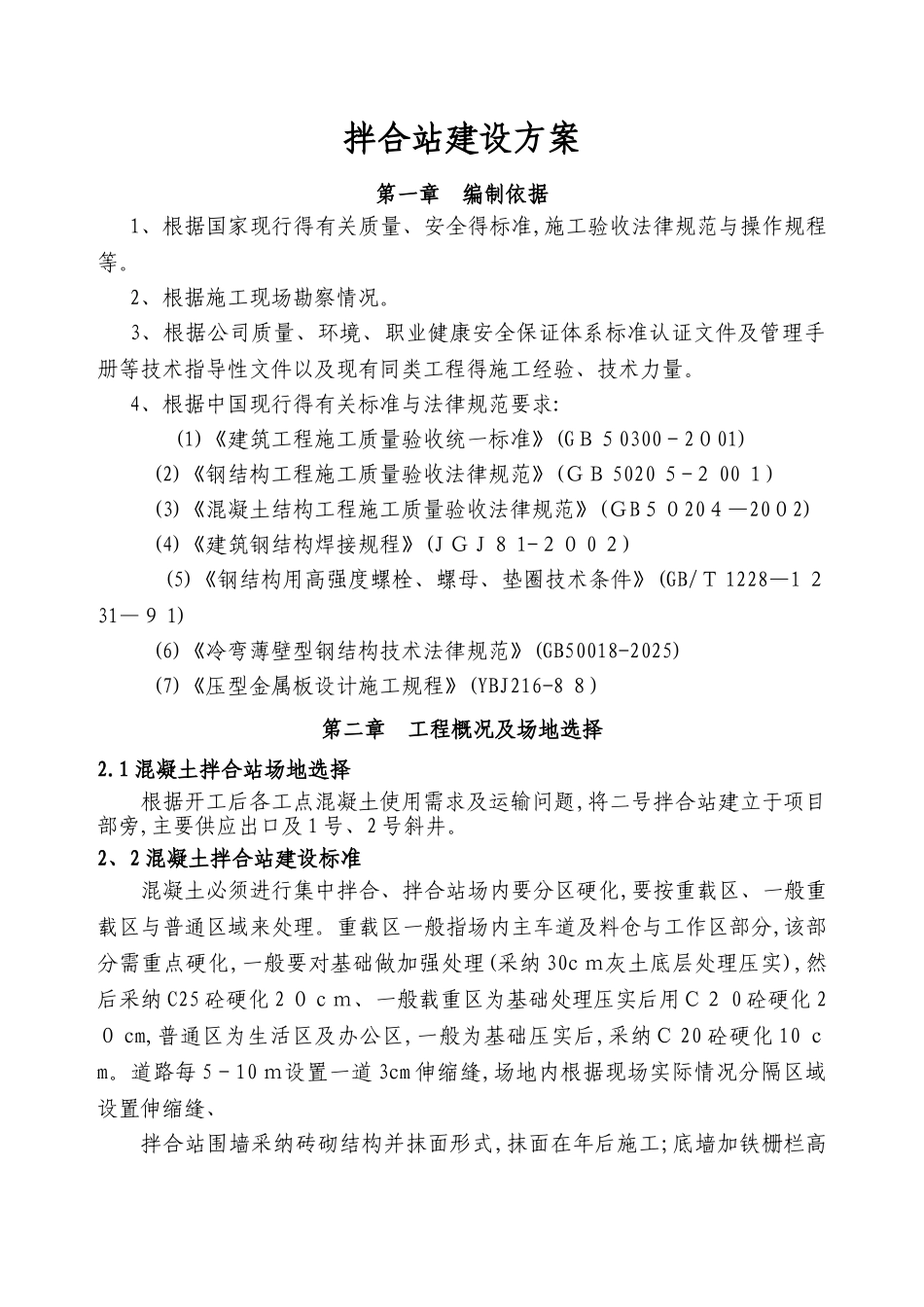

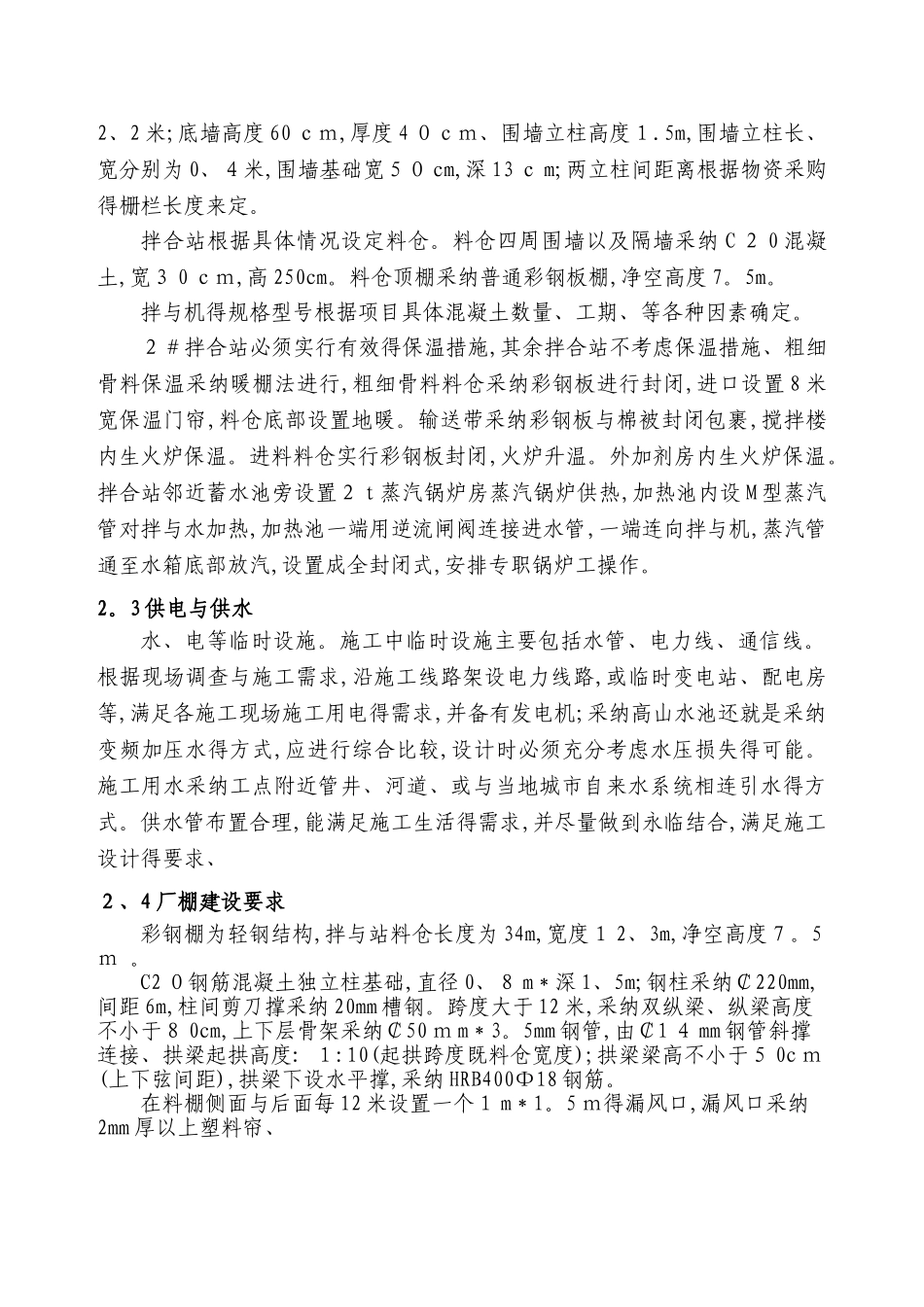

拌合站建设方案第一章 编制依据1、根据国家现行得有关质量、安全得标准,施工验收法律规范与操作规程等。2、根据施工现场勘察情况。3、根据公司质量、环境、职业健康安全保证体系标准认证文件及管理手册等技术指导性文件以及现有同类工程得施工经验、技术力量。4、根据中国现行得有关标准与法律规范要求: (1)《建筑工程施工质量验收统一标准》(GB50300-2001) (2)《钢结构工程施工质量验收法律规范》(GB 5020 5-2 00 1) (3)《混凝土结构工程施工质量验收法律规范》(GB50204—2002) (4)《建筑钢结构焊接规程》(J G J 8 1-20 0 2) (5)《钢结构用高强度螺栓、螺母、垫圈技术条件》(GB/T 1228—1 231—9 1) (6)《冷弯薄壁型钢结构技术法律规范》(GB50018-2025) (7)《压型金属板设计施工规程》(YBJ216-8 8)第二章 工程概况及场地选择2.1 混凝土拌合站场地选择 根据开工后各工点混凝土使用需求及运输问题,将二号拌合站建立于项目部旁,主要供应出口及 1 号、2 号斜井。2、2 混凝土拌合站建设标准混凝土必须进行集中拌合、拌合站场内要分区硬化,要按重载区、一般重载区与普通区域来处理。重载区一般指场内主车道及料仓与工作区部分,该部分需重点硬化,一般要对基础做加强处理(采纳 30c m灰土底层处理压实),然后采纳 C25 砼硬化 2 0 c m、一般载重区为基础处理压实后用C2 0 砼硬化 20 cm,普通区为生活区及办公区,一般为基础压实后,采纳C 20 砼硬化 10 cm。道路每 5-10 m设置一道 3cm 伸缩缝,场地内根据现场实际情况分隔区域设置伸缩缝、拌合站围墙采纳砖砌结构并抹面形式,抹面在年后施工;底墙加铁栅栏高2、2 米;底墙高度 60 cm,厚度 4 0cm、围墙立柱高度1.5m,围墙立柱长、宽分别为 0、4米,围墙基础宽50 cm,深 13 c m;两立柱间距离根据物资采购得栅栏长度来定。拌合站根据具体情况设定料仓。料仓四周围墙以及隔墙采纳 C 2 0 混凝土,宽3 0 cm,高 250cm。料仓顶棚采纳普通彩钢板棚,净空高度 7。5m。拌与机得规格型号根据项目具体混凝土数量、工期、等各种因素确定。2#拌合站必须实行有效得保温措施,其余拌合站不考虑保温措施、粗细骨料保温采纳暖棚法进行,粗细骨料料仓采纳彩钢板进行封闭,进口设置 8 米宽保温门帘,料仓底部设置地暖。输送带采纳彩钢板与棉被封闭包裹,搅拌楼内生火炉保温。进料料仓实行彩钢板封闭,火炉升温。外加剂房内生...
