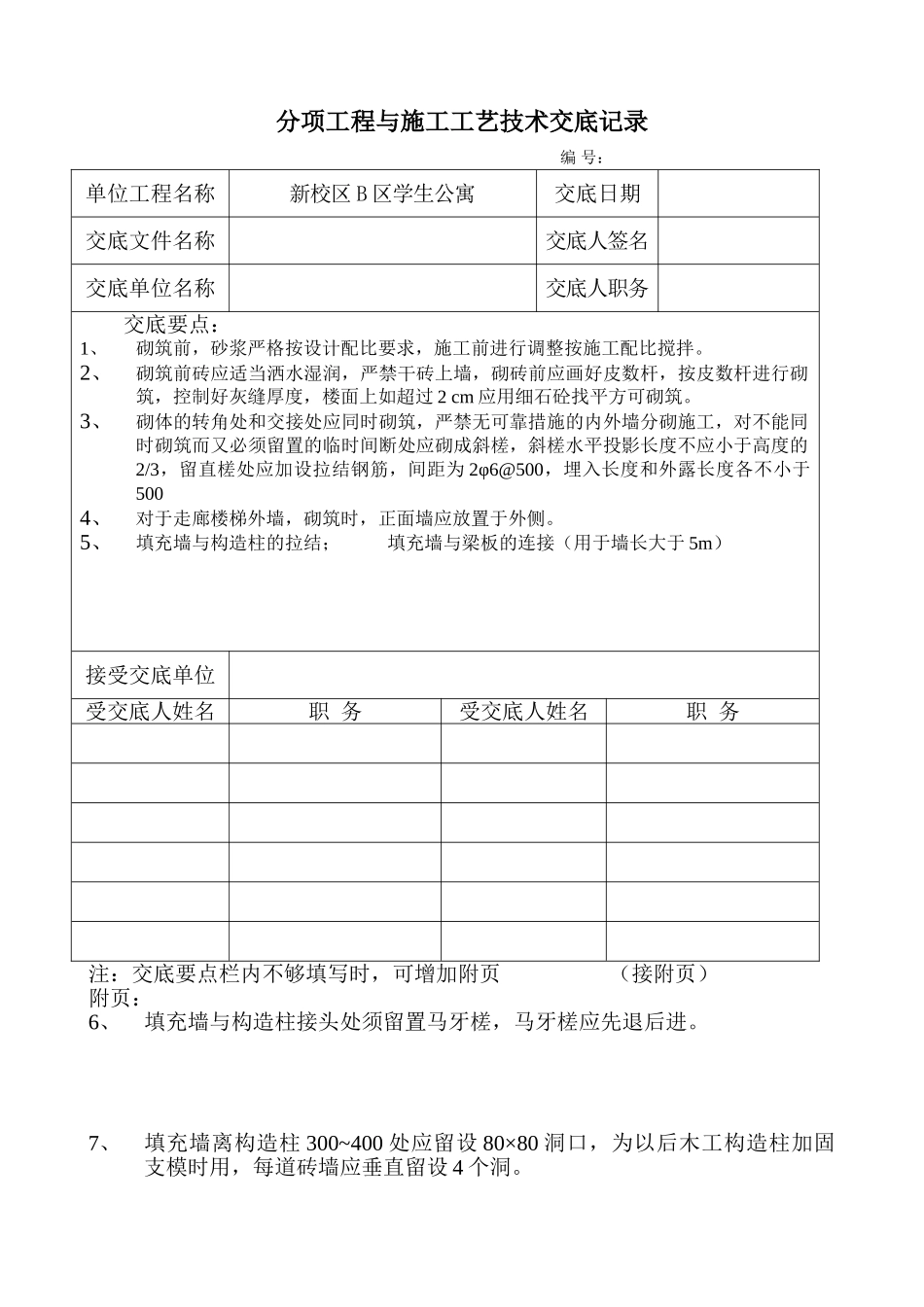

分项工程与施工工艺技术交底记录 编 号:单位工程名称新校区 B 区学生公寓交底日期交底文件名称 交底人签名交底单位名称交底人职务交底要点:1、砌筑前,砂浆严格按设计配比要求,施工前进行调整按施工配比搅拌
2、砌筑前砖应适当洒水湿润,严禁干砖上墙,砌砖前应画好皮数杆,按皮数杆进行砌筑,控制好灰缝厚度,楼面上如超过 2 cm 应用细石砼找平方可砌筑
3、砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工,对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3,留直槎处应加设拉结钢筋,间距为 2φ6@500,埋入长度和外露长度各不小于5004、对于走廊楼梯外墙,砌筑时,正面墙应放置于外侧
5、填充墙与构造柱的拉结; 填充墙与梁板的连接(用于墙长大于 5m)接受交底单位受交底人姓名职 务受交底人姓名职 务注:交底要点栏内不够填写时,可增加附页 (接附页)附页:6、填充墙与构造柱接头处须留置马牙槎,马牙槎应先退后进

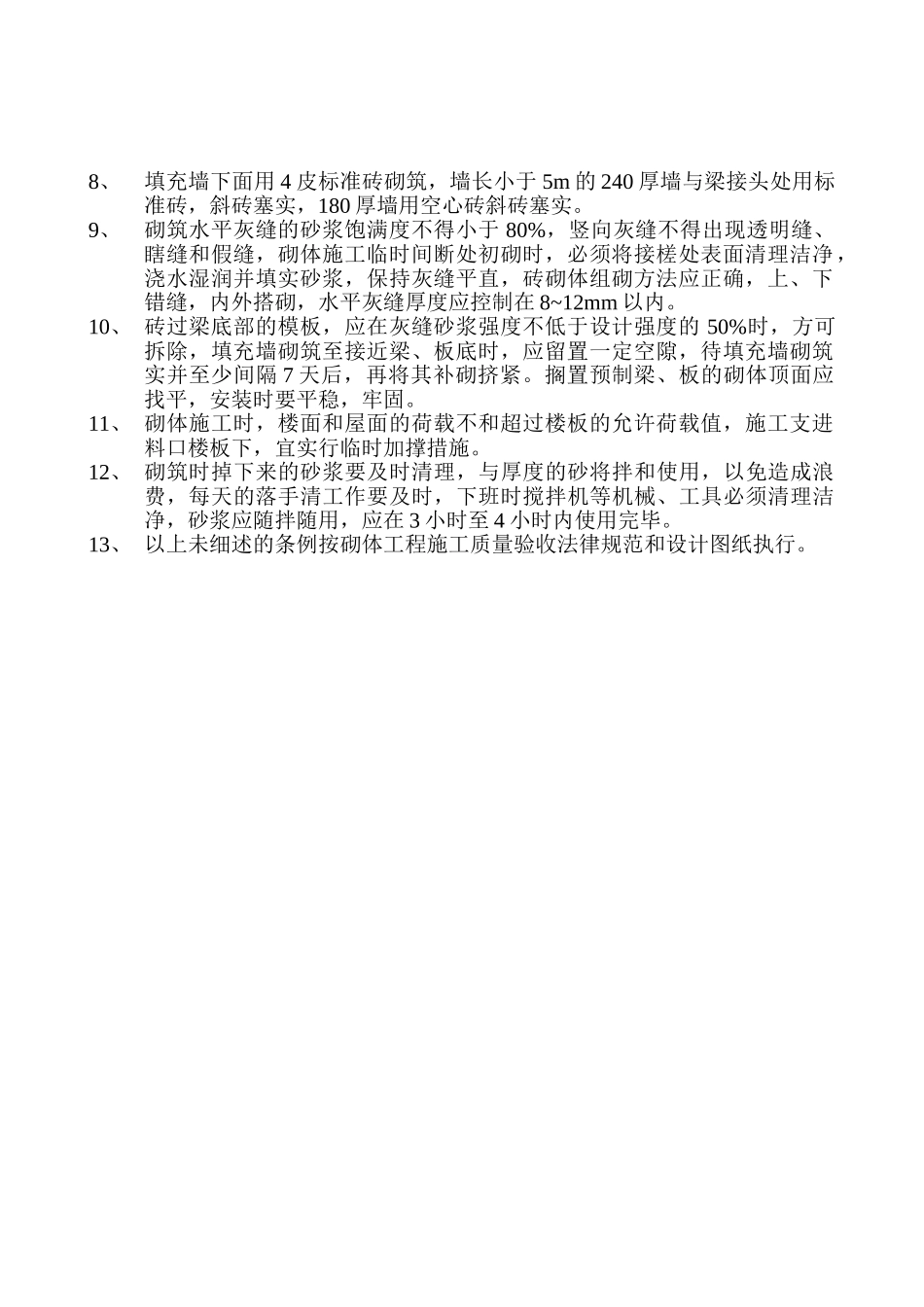

7、填充墙离构造柱 300~400 处应留设 80×80 洞口,为以后木工构造柱加固支模时用,每道砖墙应垂直留设 4 个洞
8、填充墙下面用 4 皮标准砖砌筑,墙长小于 5m 的 240 厚墙与梁接头处用标准砖,斜砖塞实,180 厚墙用空心砖斜砖塞实
9、砌筑水平灰缝的砂浆饱满度不得小于 80%,竖向灰缝不得出现透明缝、瞎缝和假缝,砌体施工临时间断处初砌时,必须将接槎处表面清理洁净,浇水湿润并填实砂浆,保持灰缝平直,砖砌体组砌方法应正确,上、下错缝,内外搭砌,水平灰缝厚度应控制在 8~12mm 以内
10、 砖过梁底部的模板,应在灰缝砂浆强度不低于设计强度的 50%时,方可拆除,填充墙砌筑至接近梁、板底时,应留置一定空隙,待填充墙砌筑实并至少间隔 7 天后,再将其补砌挤紧
搁置预制梁、板的砌体顶面应找平,安装时要平稳,牢固
