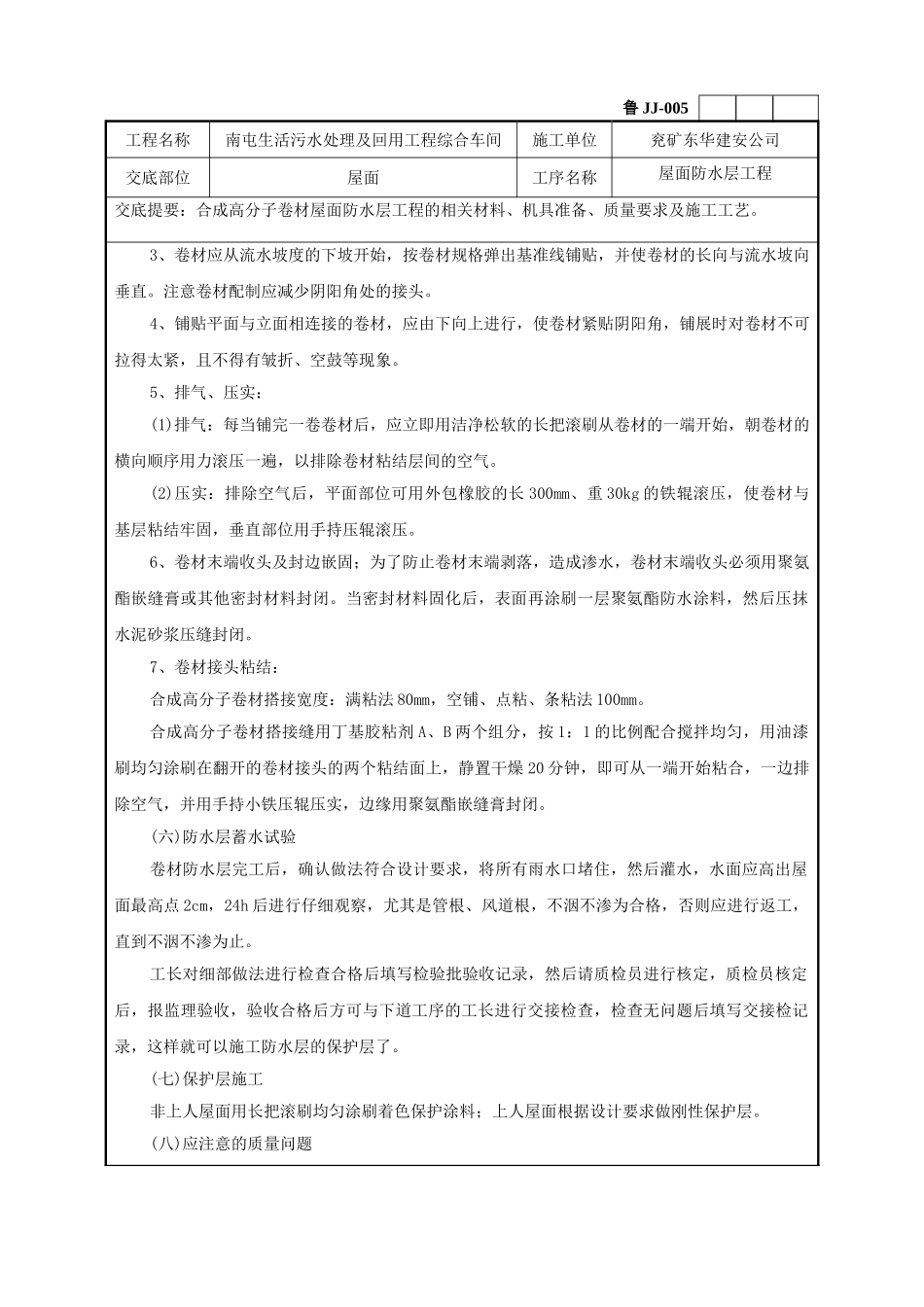

鲁 JJ-005工程名称南屯生活污水处理及回用工程综合车间施工单位兖矿东华建安公司交底部位屋面工序名称屋面防水层工程交底提要:合成高分子卷材屋面防水层工程的相关材料、机具准备、质量要求及施工工艺
交底内容:一、施工准备(一)作业条件1、找平层施工完毕,并经养护、干燥,含水率不大于 9%
找平层坡度应符合设计要求,不得有空鼓、开裂、起砂、脱皮等缺陷
各种阴阳角、管根抹圆角
立面上卷最小高度要保证≥250mm
2、做好挑沿、女儿墙、人孔、沉降缝等防腐木砖;沉降缝顶要做坡以利于铁皮封盖
3、下水口的位置、出墙距离不能影响雨漏斗的安装,不能与各楼层的通气孔、空调孔紧贴
4、作业人员应持证上岗
5、安全防护到位并经安全员验收,准备好卷材及配套材料,存放和操作应远离火源,防止发生事故
6、出屋面的各种管、避雷设施施工完毕,会同相关工长、质检员进行交接验收,合格后填写交接验收记录表,这样就可以进行防水层的施工,否则不可施工
7、如屋面找平层和保温层干燥有困难,可与设计单位洽商,采纳排汽屋面,屋面有保温层时,在找平层上留排气槽;采纳花粘、条粘、空铺第一层卷材或第一层为打孔卷材,便于基层排出水分
8、排气道要纵横贯穿,不得堵塞,留出排气孔应与大气连通,其数量应根据基层潮湿程度和屋面构造情况确定,排气道间距宜为 6m,以 36m2留一孔为宜,并要做好防水处理;采纳花粘、条粘、空铺或加第一层卷材时,在檐口、屋脊和屋面的转角处特别部位,至少应有 80cm 宽的卷材满涂 CX-404 牢固贴在基层上
(二)主要机具电动搅拌器、高压吹风机、铁辊、手持压滚、压子、小平铲、铁桶、汽油喷灯、剪刀、钢卷尺、笤帚、小线、粉笔、红土粉
二、工艺流程基层清理——涂刷基层处理剂——附加层施工——卷材与基层表面涂胶——卷材铺贴卷材收头粘结——卷材接头密封——蓄水试验——做保护层三、操作工艺鲁 JJ-005工程名称南屯
