技 术 交 底 单中铁十四局集团有限公司宜万铁路指挥部隧道公司项目部 编号:JD-黄家湾 010签发单位工程部签收单位签收人工程项目人工挖孔桩施工技术交底一、施工步序 (1)测定桩位根据桩位平面图及现场基准点,综合考虑施工误差、桩的水平位移,桩体水平放样误差,桩体的垂直精度等因素,由测量班进行桩体放样
挖孔桩使用全战仪测定桩位,并打入明显标记,桩位放线确保准确无误,经监理复核后方能施工
并对基准点做特别保护
(2)挖孔挖孔前,在孔口处锁口环设置四个桩心控制点,并牢固标定,以便随时检查挖孔垂直度和孔深
护壁支模时必须吊大线锤校定
以定位桩为基准,在地面挖 2
25m 的方井,从上至下分节分段开挖,每段挖深为 1
0m(在地质条件较差时可视具体情况缩短为 0
75m),用铁锹或镐将土松动,用铲将土装到吊桶内,同时用手摇辘轳将小铁桶提上井口置于放在井口旁的小推车上并及时运至弃土场
挖孔由上而下逐层用镐、锹进行,挖土次序为先中间部分,后挖周边,允许尺寸误差 3cm
当挖掘到岩层风镐难以作业时,也可以在确保技术及安全的情况下,用少量炸药进行微震控制爆破方法开挖
具体爆破时采纳浅眼控制爆破,用锥型掏槽,孔深70cm , 其 他 孔 深 60cm, 每 孔 装 药0
2kg,掏槽眼三个,辅助眼三个,每循环进尺周边经人工整修后形成设计要求的桩孔直径
随着挖孔加深,需安装通风、照明、通讯等设备,并设潜水泵排水,排水量适当控制以防止塌孔,开挖施工见图 7-2

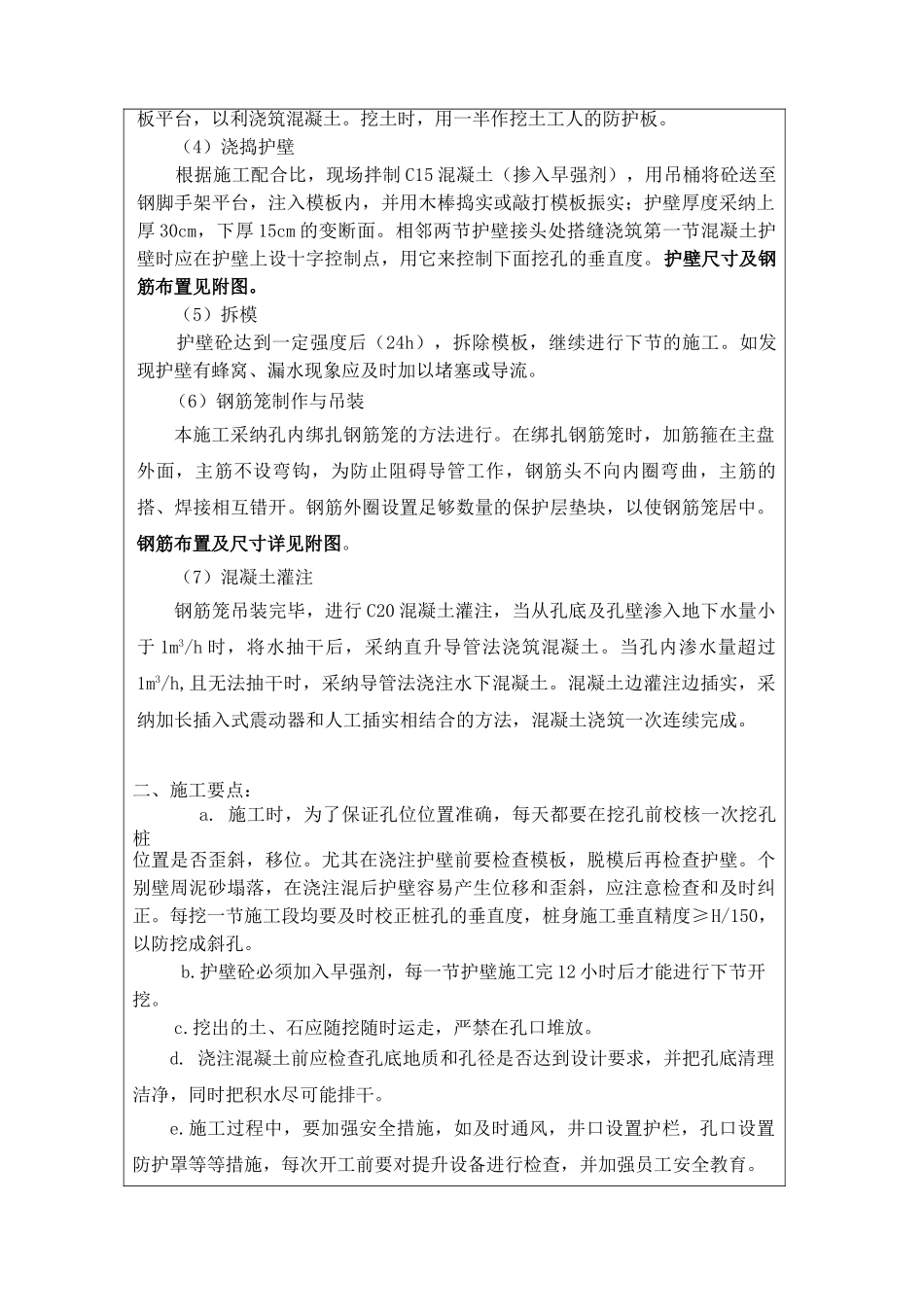

(3)安装护壁钢筋笼和模板 根据图纸要求安装好护壁钢筋,考虑到节与节之间的钢筋搭接长度,护壁钢筋应比每节护壁长 100mm,然后将已定做好的拼接钢模拼接成一个整体,安装好后,用桩心点来校正模板位置,检查护壁厚度,同时在钢模上放置钢脚手板平台,以利浇筑混凝土
挖土时,用一半作挖土工人的防护板
(4)浇捣护壁 根据施工配
