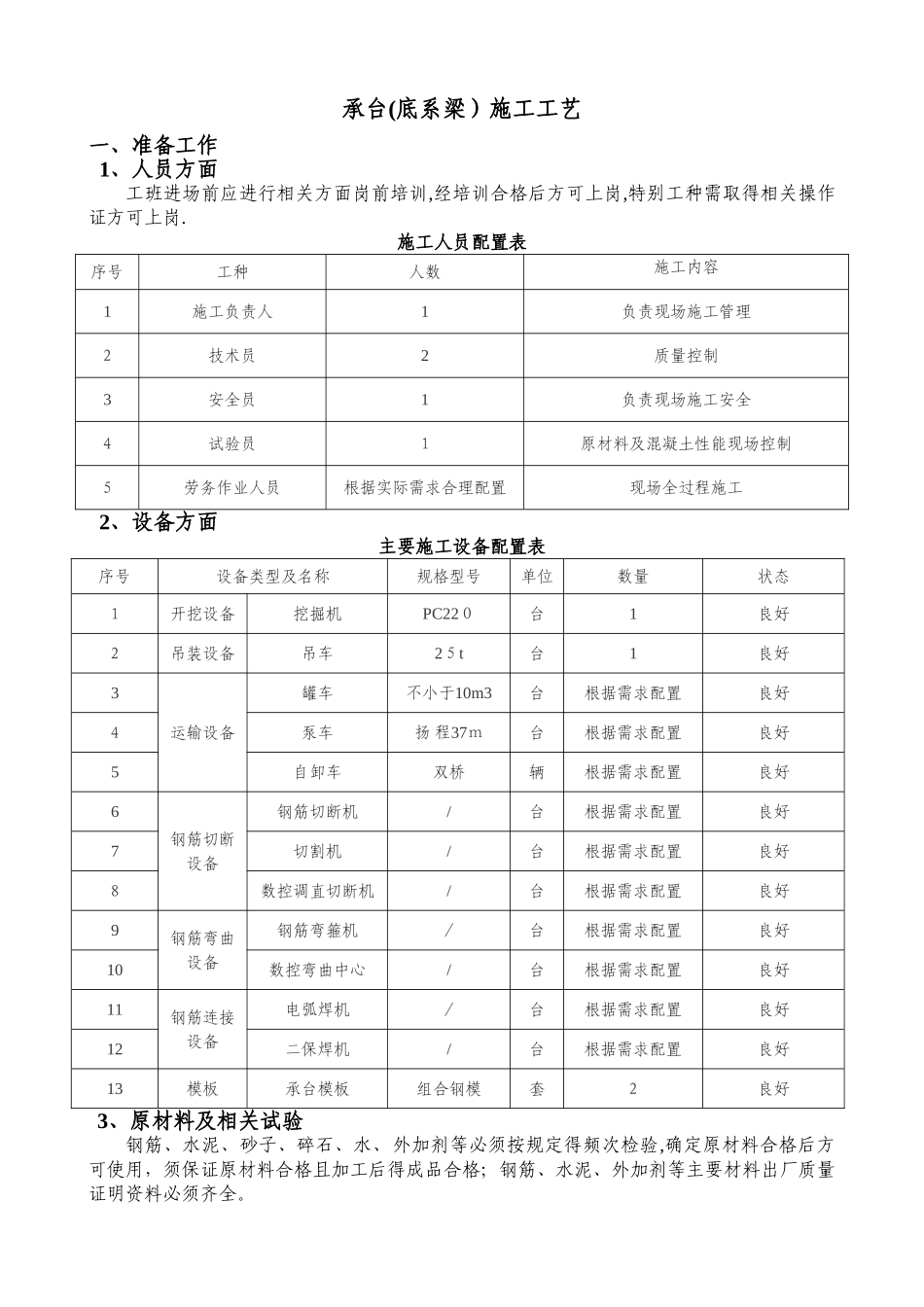

承台(底系梁)施工工艺一、准备工作1、人员方面工班进场前应进行相关方面岗前培训,经培训合格后方可上岗,特别工种需取得相关操作证方可上岗
施工人员配置表序号工种人数施工内容1施工负责人1负责现场施工管理2技术员2质量控制3安全员1负责现场施工安全4试验员1原材料及混凝土性能现场控制5劳务作业人员根据实际需求合理配置现场全过程施工2、设备方面主要施工设备配置表序号设备类型及名称规格型号单位数量状态1开挖设备挖掘机PC220台1良好2吊装设备吊车25t台1良好3运输设备罐车不小于10m3台根据需求配置良好4泵车扬 程37m台根据需求配置良好5自卸车双桥辆根据需求配置良好6钢筋切断设备钢筋切断机/台根据需求配置良好7切割机/台根据需求配置良好8数控调直切断机/台根据需求配置良好9钢筋弯曲设备钢筋弯箍机/台根据需求配置良好10数控弯曲中心/台根据需求配置良好11钢筋连接设备电弧焊机/台根据需求配置良好12二保焊机/台根据需求配置良好13模板承台模板组合钢模套2良好3、原材料及相关试验钢筋、水泥、砂子、碎石、水、外加剂等必须按规定得频次检验,确定原材料合格后方可使用,须保证原材料合格且加工后得成品合格;钢筋、水泥、外加剂等主要材料出厂质量证明资料必须齐全

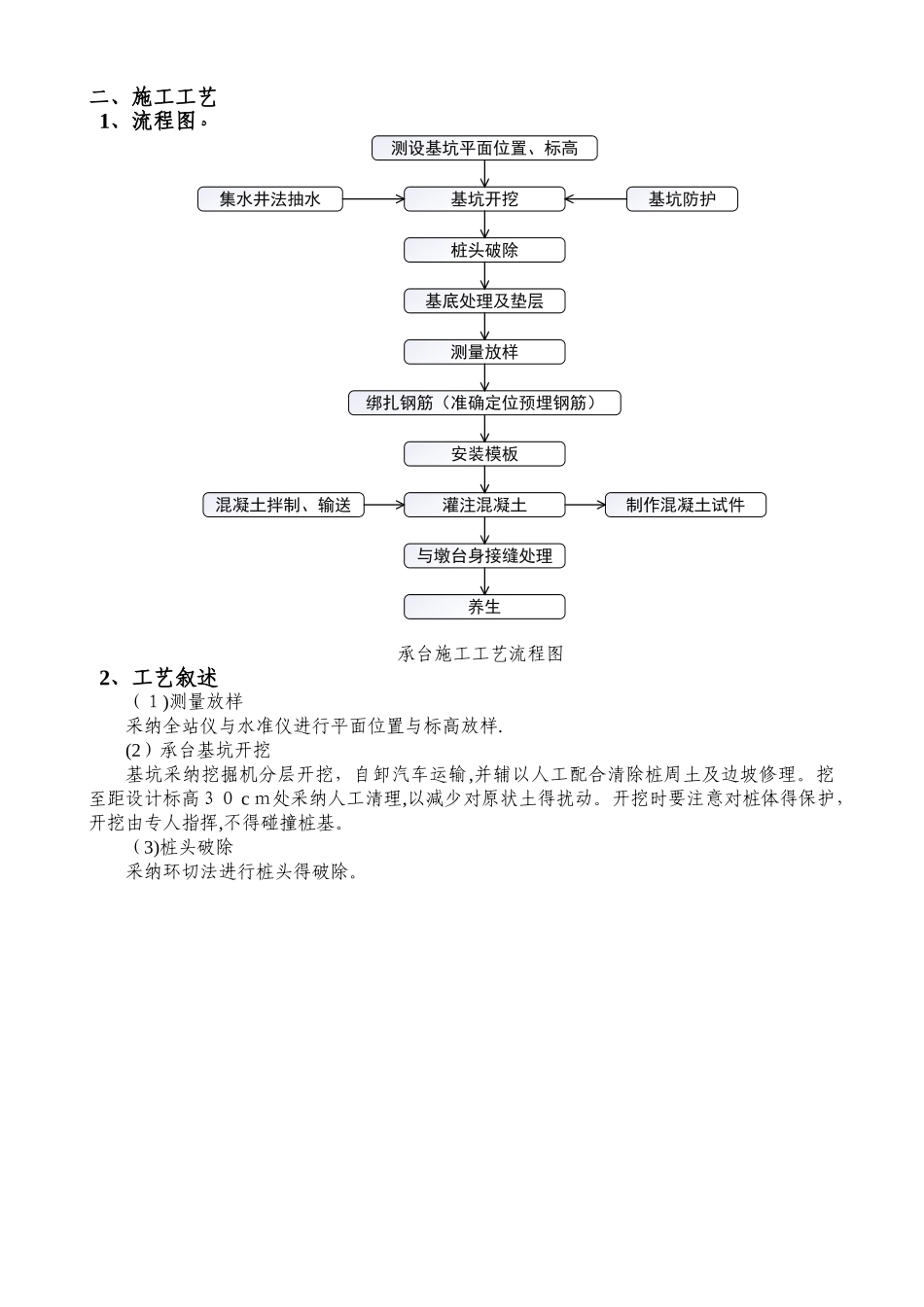

二、施工工艺1、流程图ﻩ测设基坑平面位置、标高基坑开挖集水井法抽水基坑防护桩头破除基底处理及垫层测量放样绑扎钢筋(准确定位预埋钢筋)安装模板灌注混凝土混凝土拌制、输送制作混凝土试件与墩台身接缝处理养生承台施工工艺流程图2、工艺叙述(1)测量放样采纳全站仪与水准仪进行平面位置与标高放样
(2)承台基坑开挖基坑采纳挖掘机分层开挖,自卸汽车运输,并辅以人工配合清除桩周土及边坡修理
挖至距设计标高30 c m处采纳人工清理,以减少对原状土得扰动
开挖时要注意对桩体得保护,开挖由专人指挥,不得碰撞桩基

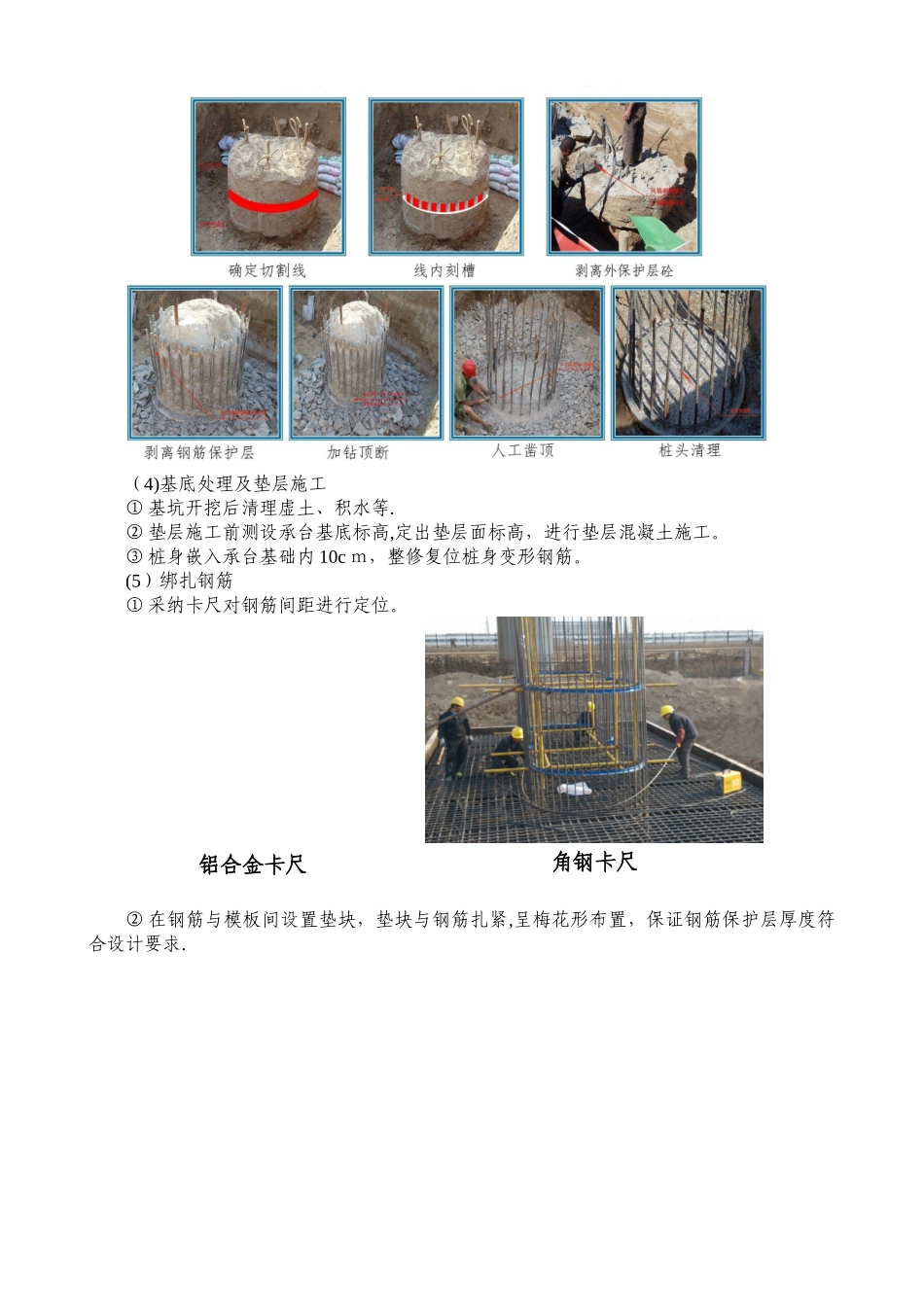

(3)桩头破除采纳环切法进行桩头得破除
