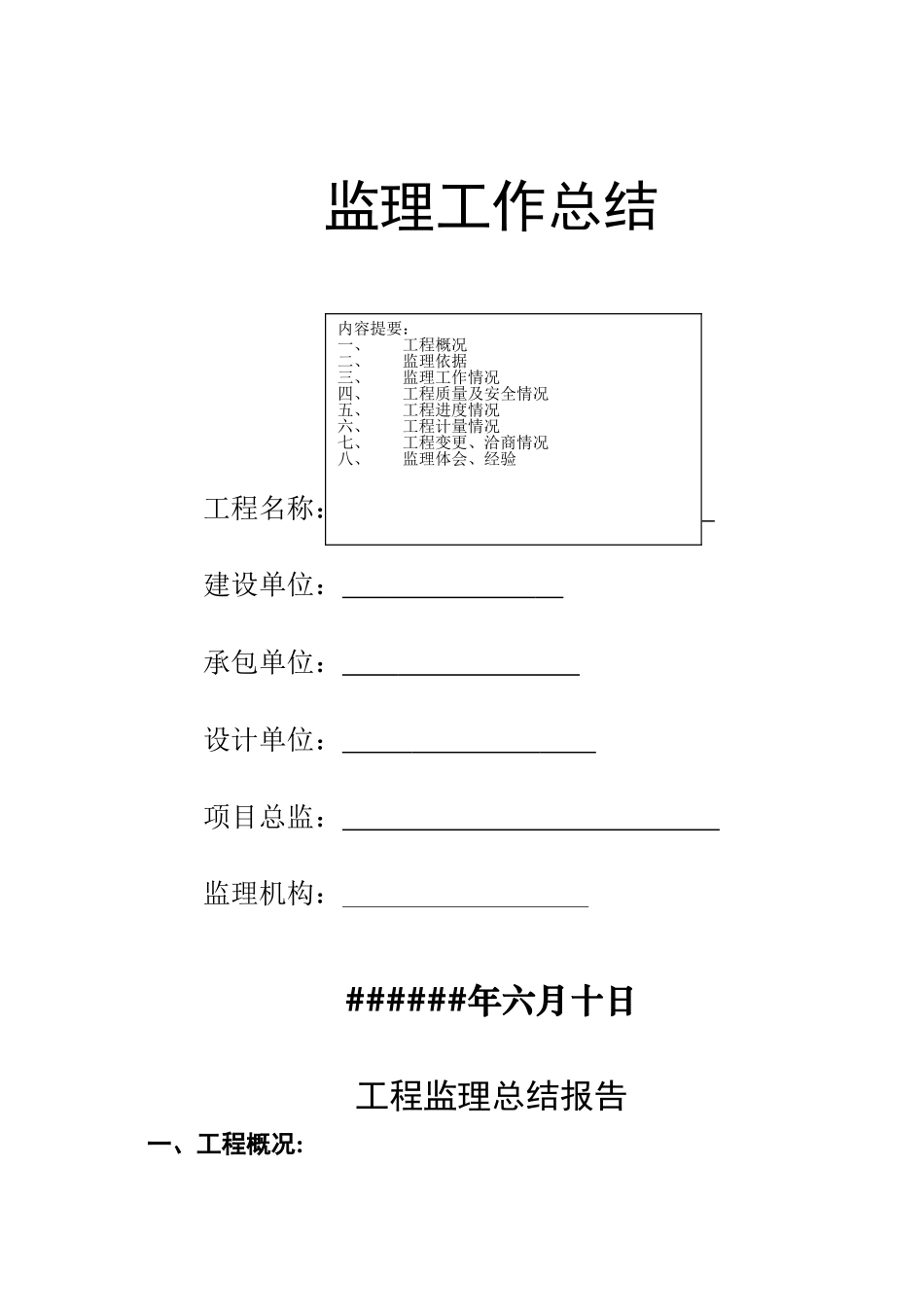

监理工作总结工程名称: 建设单位: 承包单位: 设计单位: 项目总监: 监理机构: ######年六月十日工程监理总结报告一、工程概况:内容提要:一、工程概况二、监理依据三、监理工作情况四、工程质量及安全情况五、工程进度情况六、工程计量情况七、工程变更、洽商情况八、监理体会、经验纬四路 2#桥位于纬四路 K7+021.5 处,桥梁顺路线方向与河道成正角,桥梁结构设计为单跨 13 米简支梁结构,桥面宽 60 米,全桥总长 13.352 米。桥梁基础采纳钻孔灌注桩,桥台采纳桩接盖梁式,桥 梁 板 设 计 采 纳 后 张 法 预 应 力 砼 板 梁 , 桥 墩 处 采 纳 规 格( 100mm×200mm×28mm ) 普 通 橡 胶 支 座 , 桥 台 处 采 纳 规 格(100mm×200mm×30mm)四氟板橡胶支座,桥面采纳钢筋网砼铺装,伸缩缝采纳型钢伸缩缝,人行道采纳现浇砼板铺面,栏杆采纳花岗岩栏杆。二、监理依据:本工程依据国家的政策、法规、法律,依据部颁发的技术法律规范和评定标准,依据监理合同、施工承包合同,主要如下:1、《城市道路与桥梁施工验收法律规范》;2、《市政桥梁工程质量检验评定标准》(CJJ2—90);3、《公路桥涵施工技术法律规范》(JTJ041—2000);4、《建设工程监理法律规范》5、本工程设计图纸6、《监理规划》《监理实施细则》三、监理工作情况:项目监理组根据公司的质量方针和目标,根据与建设方的约定,依据设计文件和有关标准、法律规范开展工作。为保证工程质量,首先要提高监理人员的专业水平和应知应会能力,充分利用时间熟悉本桥工程图纸和有关文件。全组人员密切合作,坚持以巡视、跟踪、旁站、复测、抽检等方式全方位、全过程控制施工质量,按标准办事,凭数据说话,努力做好“三控制、两管理、一协调”,保证了工程质量。 1、严把原材料和设备关:各种原材料必须经质检员自检合格,监理认可后方可进场使用。钢筋、水泥、支座、粗细骨料以及砼外加剂等,除要求施工单位提供出厂质量证明文件外,还按法律规范规定进行抽检试验。要求各种原材料的品种、规格、标准符合工程要求。在下部工程钻孔灌注桩施工期间,监理人员发现部分黄砂中含有人工砂,立即制止,并要求清除出场。2、分项工程检验制度:每个分项工程开工前,都仔细检验是否具备开工条件,否则不予以开工。各分项工程完成后必须经自检合格,并报监理验收合格后再进行下一道工序施工。3、着重落实监理旁站制:在该工程的隐蔽工程...
