桩 头 处 理1 适用范围适用于工业与民用建筑有防水要求的桩头防水施工
2 施工准备2
1 技术准备(1)施工前应进行技术交底和操作工人岗前培训;(2)根据设计与法律规范要求确定防水材料的品种、性能及需用量计划
2 材料准备(1)原材料通过抽样检查、试验,确认验收合格;(2)根据配合比要求做出样板块,并通过验收确认
3 主要机具(1)切割桩头的专用盘锯、空气压缩机、风镐;(2)钢丝刷、滚筒、软毛刷、凿子、錾子、扫把、锤子、刮板等
4 作业条件(1)桩基已通过检测和验收,并已办好移交手续;(2)管桩内已按设计要求浇筑完砼,并通过验收;(3)做好定位放线、桩位复核工作,并通过验收
(4)桩周的砼垫层和承台处的砖胎膜已施工完毕,并通过验收;(5)施工期间做好降排水工作,破桩头若发现渗漏水,应先实行措施并将渗漏水止住
3 施工工艺3
1 工艺流程(1)预应力管桩:定位放线→切桩→人工打凿和管桩内浇筑砼→水泥基渗透结晶型防水涂料→聚合物水泥砂浆→养护→安装遇水膨胀止水条;(2)灌注桩:定位放线→人工打凿桩头砼→水泥基渗透结晶型防水涂料→聚合物水泥砂浆→养护→安装遇水膨胀止水条
2 操作工艺3
1 桩切割预应力管桩应采纳专用切桩盘锯,根据标高线进行切桩,按设计放置钢筋、浇筑桩芯砼;砼灌注桩经人工修凿平整直至设计标高,基面应符合防水层施工要求

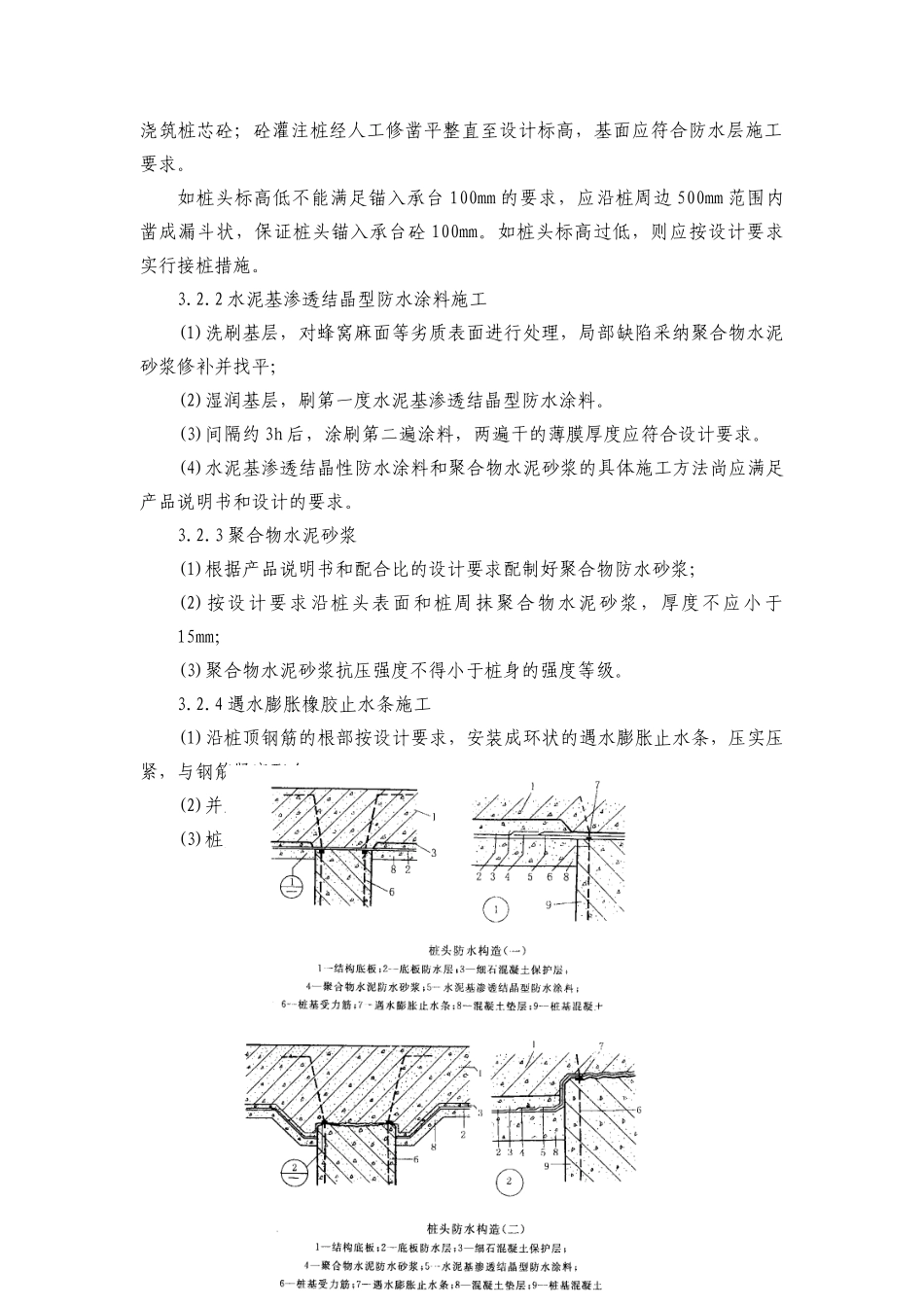

如桩头标高低不能满足锚入承台 100mm 的要求,应沿桩周边 500mm 范围内凿成漏斗状,保证桩头锚入承台砼 100mm
如桩头标高过低,则应按设计要求实行接桩措施
2 水泥基渗透结晶型防水涂料施工(1)洗刷基层,对蜂窝麻面等劣质表面进行处理,局部缺陷采纳聚合物水泥砂浆修补并找平;(2)湿润基层,刷第一度水泥基渗透结晶型防水涂料
(3)间隔约 3h 后,涂刷第二遍涂料,两遍干的薄膜厚度应符合设计要求
(4)水泥基渗透结
