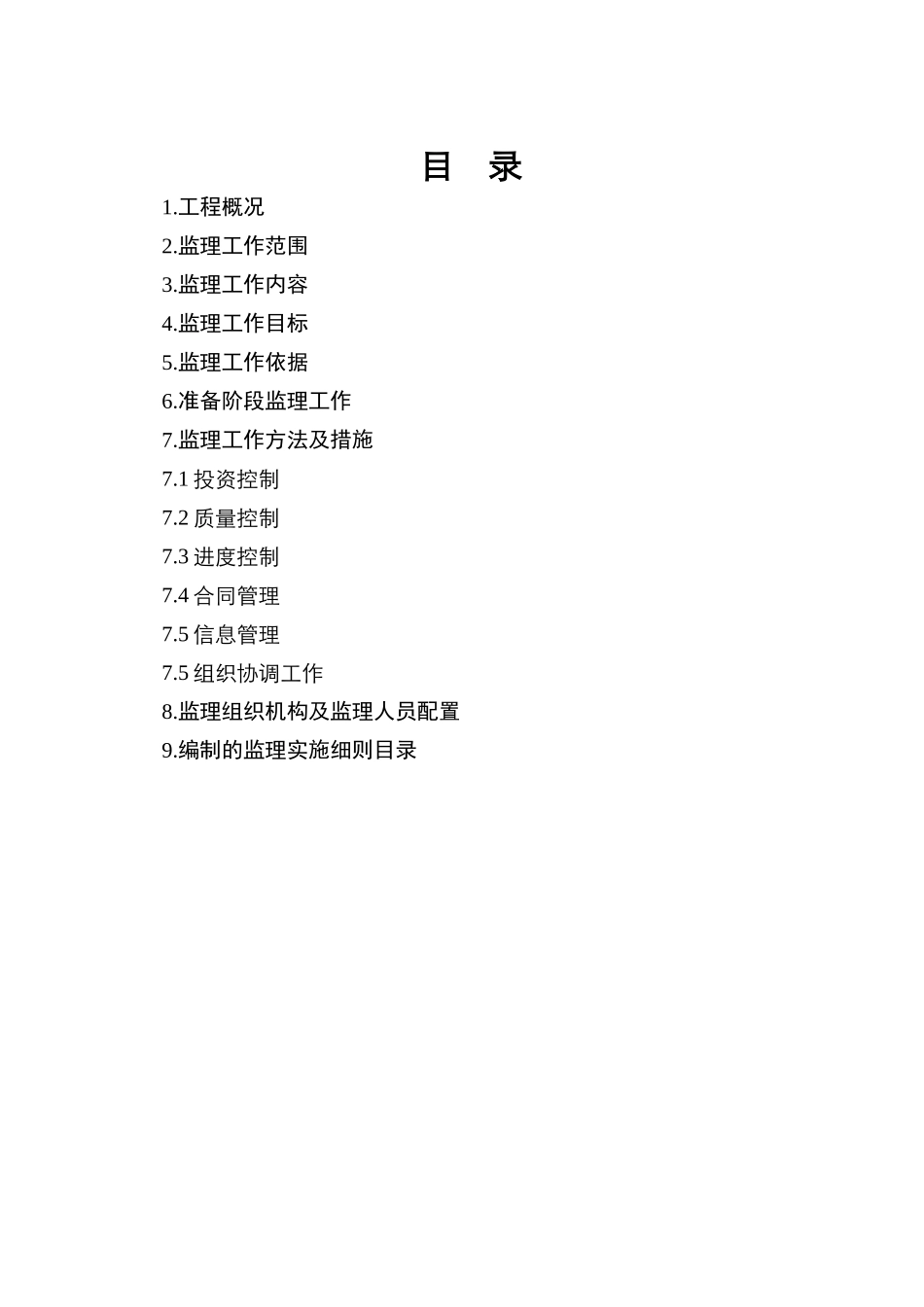

编制的监理实施细则目录水库除险加固工程监理规划1
工程概况:2
监理工作范围根据监理合同中的范围规定对水库除险加固工程施工阶段进行全面监理
监理工作内容3
1 设计方面3
1 组织图纸会审和设计交底
2 及时向施工单位签发设计文件,发现问题及时向项目法人报告
3 协助项目法人会同设计单位对重大技术问题和优化设计进行专题讨论
4 审核施工单位对设计文件的意见和建议,会同设计单位进行讨论,并督促设计单位尽快给予答复
5 代表项目法人审核按工程建设合同文件规定应由施工单位提交的设计文件
6 保管所有设计文件及过程资料
2 施工方面3
1 协助项目法人进行工程招标和签订工程建设合同
2 全面管理工程建设合同,就施工单位选择的分包单位资格进行审查批准
3 督促项目法人按工程建设合同的规定,落实必须提供的施工条件,检查工程施工单位的开工准备工作,并在检查与审查合格后签发工程开工令
4 审批施工单位提交的施工组织设计、施工进度计划、施工技术措施、作业规程、工艺试验成果、临建工程设计以及使用的原材料等
5 答复工程施工单位提出的建议和意见
6 工程进度控制:根据工程建设合同总进度计划,编制控制性进度目标和年度施工计划,并审查批准施工单位提出的施工实施进度计划和检查其实施情况
督促施工单位实行确实措施,实现合同的工期目标要求

当实施进度发生较大偏差时,及时向项目法人提出调整控制性进度计划的建议意见,经项目法人批准后,完成进度计划的调整
