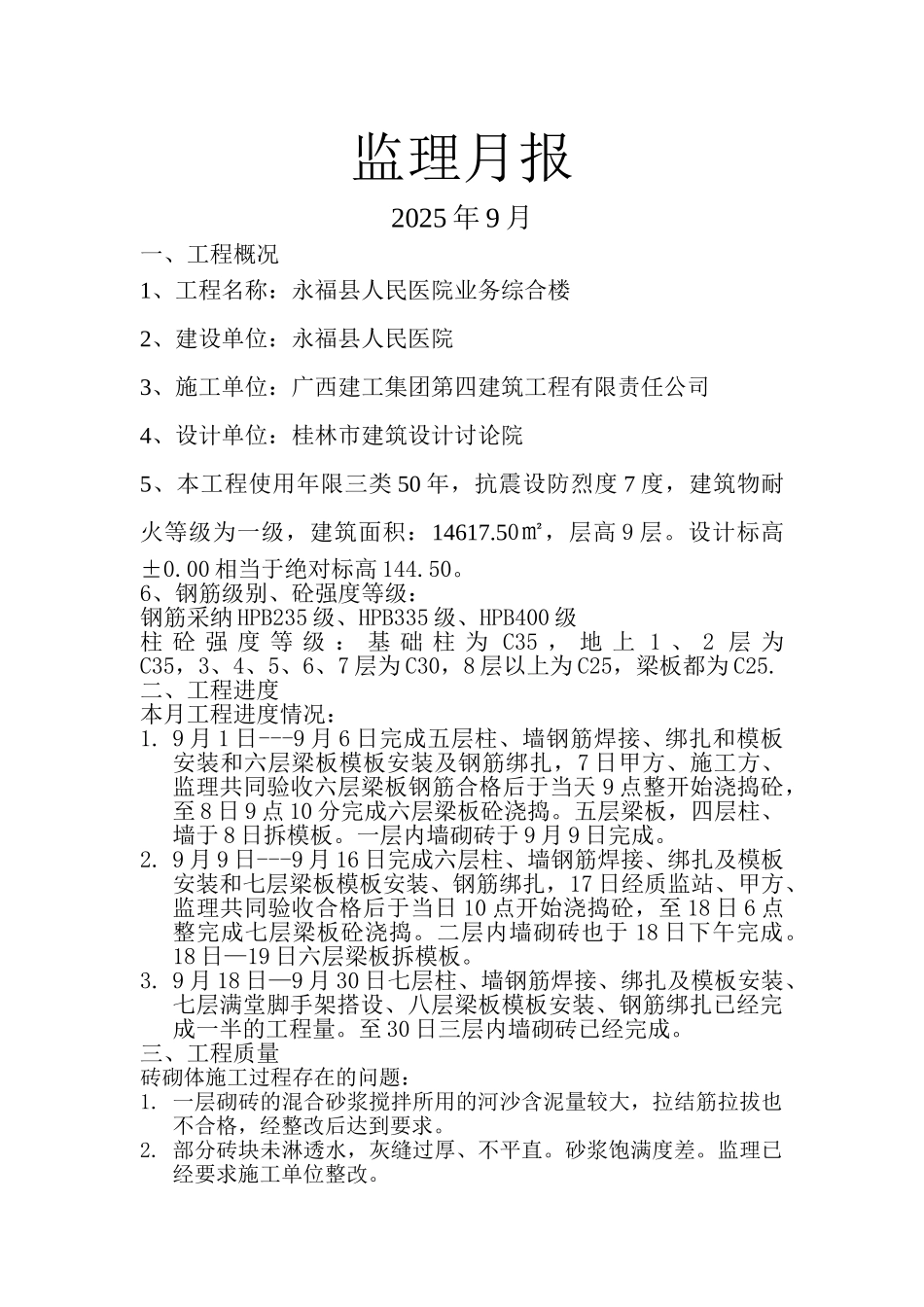

监理月报2025 年 9 月一、工程概况1、工程名称:永福县人民医院业务综合楼2、建设单位:永福县人民医院3、施工单位:广西建工集团第四建筑工程有限责任公司4、设计单位:桂林市建筑设计讨论院 5、本工程使用年限三类 50 年,抗震设防烈度 7 度,建筑物耐火等级为一级,建筑面积:14617
50㎡,层高 9 层
设计标高±0
00 相当于绝对标高 144
6、钢筋级别、砼强度等级:钢筋采纳 HPB235 级、HPB335 级、HPB400 级柱 砼 强 度 等 级 : 基 础 柱 为 C35 , 地 上 1 、 2 层 为C35,3、4、5、6、7 层为 C30,8 层以上为 C25,梁板都为 C25
二、工程进度本月工程进度情况:1
9 月 1 日---9 月 6 日完成五层柱、墙钢筋焊接、绑扎和模板安装和六层梁板模板安装及钢筋绑扎,7 日甲方、施工方、监理共同验收六层梁板钢筋合格后于当天 9 点整开始浇捣砼,至 8 日 9 点 10 分完成六层梁板砼浇捣
五层梁板,四层柱、墙于 8 日拆模板
一层内墙砌砖于 9 月 9 日完成
9 月 9 日---9 月 16 日完成六层柱、墙钢筋焊接、绑扎及模板安装和七层梁板模板安装、钢筋绑扎,17 日经质监站、甲方、监理共同验收合格后于当日 10 点开始浇捣砼,至 18 日 6 点整完成七层梁板砼浇捣
二层内墙砌砖也于 18 日下午完成
18 日—19 日六层梁板拆模板
9 月 18 日—9 月 30 日七层柱、墙钢筋焊接、绑扎及模板安装、七层满堂脚手架搭设、八层梁板模板安装、钢筋绑扎已经完成一半的工程量
至 30 日三层内墙砌砖已经完成
三、工程质量砖砌体施工过程存在的问题:1
一层砌砖的混合砂浆搅拌所用的河沙含泥量较大,拉结筋拉拔也不合格,经整改后达到要求
部分砖块未淋透水,灰缝过厚、不平直
