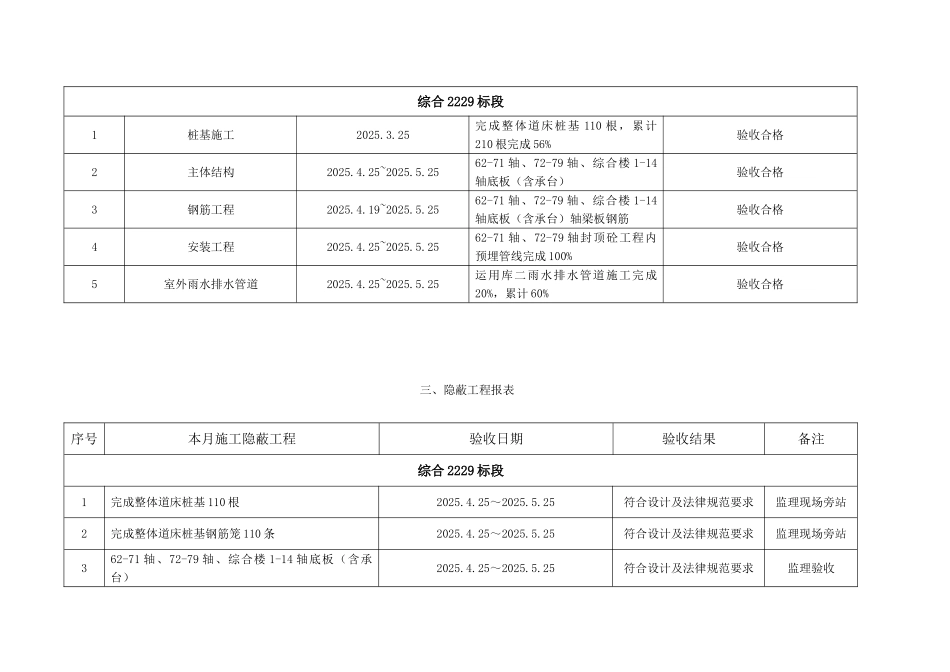

施监统 B14工 程 建 设 监 理 月 报 第 13 期 ( 2025 年 5 月)项目名称: 深圳地铁 2 号线工程 监理单位: 北京中铁诚业工程建设监理有限公司 总监理工程师: 填表日期: 2025 年 5 月 25 日 一、工程简报1、本月天气情况: 晴 20 天;阴 4 天;雨: 7 天。大雨 / 天。大风 / 天。台风 / 天。本月日历数 31 天,因天气造成而导致的:□停水停电:□其它 ,停工 天。2、本月大事记(工程质量、安全文明施工、重要会议、重大变更、形象进度等): 综合 2229 标段:(1) 4 月 28 日市安检站检查工作;(2) 4 月 28 日组织施工现场各方共同进行一次安全大检查;(3) 5 月 14 日地铁公司企管部检查工作;(4) 5 月 17 日市质检站结构检测,C35 砼框架柱共 20 个测区(运用库二、运转综合楼);(5) 5 月 19 日屋面变形缝变更;(6) 5 月 20 日深地铁纪[2025]116 号关于“2 号线初期工程安装装修第 5 次调度例会会议纪要”;(7) 5 月 21 日地铁公司安质部检查工作;(8) 4 月 29 日、5 月 14、21 日每周四由监理主持召开的施工场地例会,将工程质量、安全、进度列为主要内容。二、工程进展报表序号本月施工分部分项工程实际开始日期当前完成百分比或实际完成时间完成质量评价综合 2229 标段1桩基施工2025.3.25完成整体道床桩基 110 根,累计210 根完成 56%验收合格2主体结构2025.4.25~2025.5.2562-71 轴、72-79 轴、综合楼 1-14轴底板(含承台)验收合格3钢筋工程2025.4.19~2025.5.2562-71 轴、72-79 轴、综合楼 1-14轴底板(含承台)轴梁板钢筋验收合格4安装工程2025.4.25~2025.5.2562-71 轴、72-79 轴封顶砼工程内预埋管线完成 100%验收合格5室外雨水排水管道2025.4.25~2025.5.25运用库二雨水排水管道施工完成20%,累计 60%验收合格三、隐蔽工程报表序号本月施工隐蔽工程验收日期验收结果备注综合 2229 标段1完成整体道床桩基 110 根2025.4.25~2025.5.25符合设计及法律规范要求监理现场旁站2完成整体道床桩基钢筋笼 110 条2025.4.25~2025.5.25符合设计及法律规范要求监理现场旁站362-71 轴、72-79 轴、综合楼 1-14 轴底板(含承台)2025.4.25~2025.5.25符合设计及法律规范要求监理验收462-71 轴、72-79 轴、综合楼 1-14 轴底板(含承台)轴梁板钢筋2025.4.25~2025.5.25符合设计及法律规范要求监理验收562-71...
