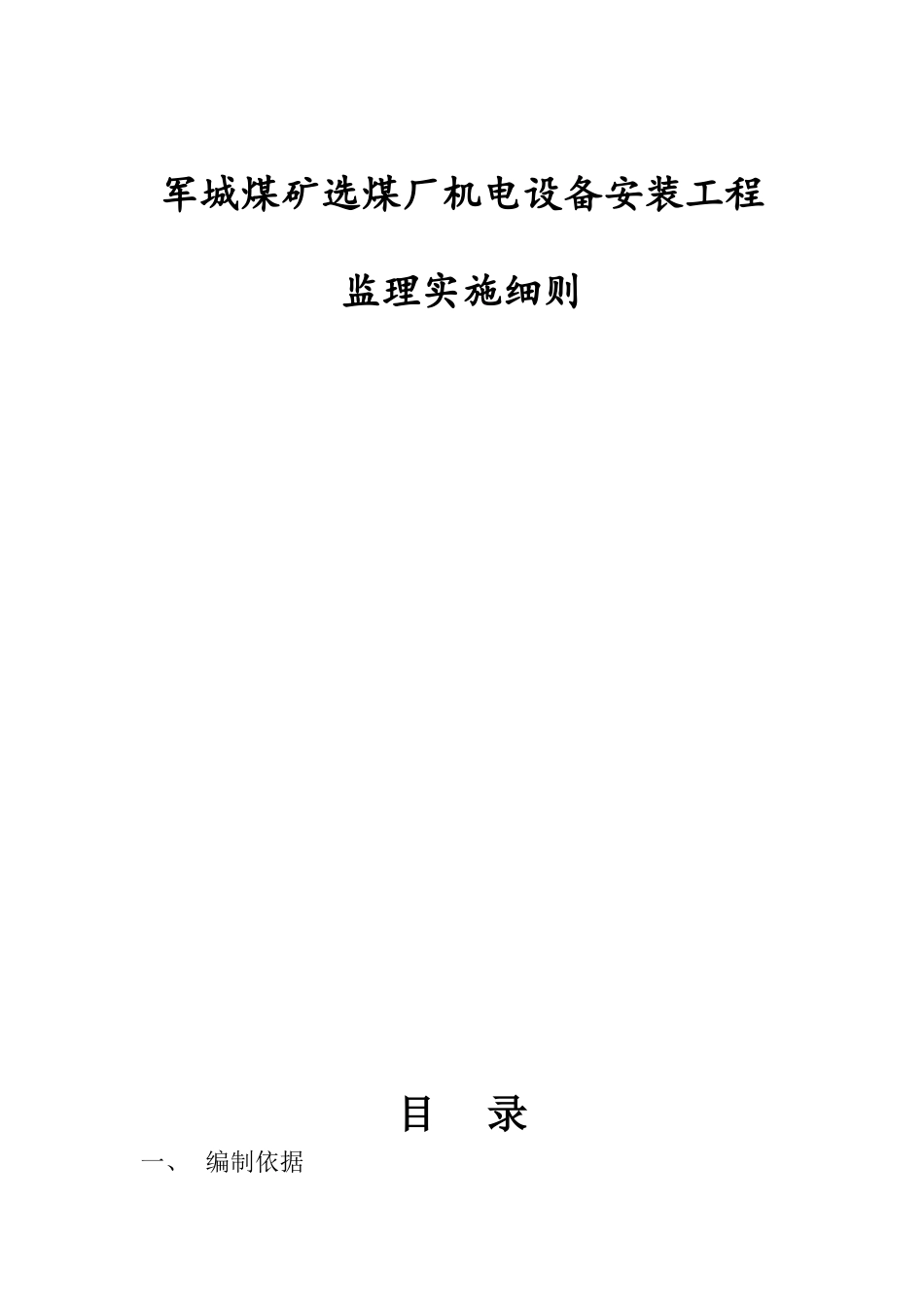

军城煤矿选煤厂机电设备安装工程监理实施细则目 录一、 编制依据二、 本工程特点三、 监理工作流程四、 监理工作控制要点及目标值五、 监理工作的方法及措施一、编制依据1、建设单位与施工单位签定的施工合同2、已批准的监理规划3、煤矿安装工程质量检验评定标准(MT-5010-95)4、建筑电气工程施工质量验收法律规范(GB50303-2025)5、电气装置安装工程爆炸和火灾危险环境电气装置施工及验收法律规范(GB50257-96)(GB50205-96)6、电气装置安装工程 1KV 及以下配线工程施工及验收法律规范(GB50258-96)7、机械设备安装工程施工及验收通用法律规范(GB50231-98)8、钢结构工程施工质量验收法律规范(GB50205-2001)9、建筑钢结构焊接规程(JGJ181-2025)10、建筑给排水及采暖工程施工质量验收法律规范(GB50242-2025)11、已批准的施工组织设计、措施12、设计图纸、变更及其它有关技术文件13、建设工程监理法律规范二、工程特点1、该选煤厂设计为重介选煤工艺,主要设备三产品重介旋流器、精煤磁选机、高频筛、浓缩机、压滤机、刮板输送机、精煤泥分级旋泡器、精煤泥离心机、矸石脱介筛、中煤离心机、搅拌桶、精煤洗混煤、矸石、煤泥胶带机、渣浆泵等设备 79 台件,非标溜槽等。2、电气设备、动力配电,一层设低压配电室、高压配电室、高低压配电柜,主厂房供电 2 路 3×150mm26KV 高压电缆从矿井35KV 变电所引至主厂房两台高压进线柜,变压器室设 2 台变压器,厂房内各电机进线沿电缆桥架引至电机接线处,一层接地采纳镀锌扁钢埋地敷设,电机与扁铁联接处采纳软铜线螺栓固定。3、工艺管道楼板上采纳管座,楼板下采纳吊掛固定方式,管道连接方式,管道分别设计为耐磨管,焊接管,接头采纳法兰连接、现场焊接、丝扣连接等方式。4、接地系统设计与避雷引下线可靠连接,接地系统完成后再分别进行电阻检测,不得大于设计阻值,否则增加接地点。5、楼面清污,一层设有排水沟,污水流至水沟,排污设置铸铁排水管,污水沿地漏排往一层排水沟。6、各设备配电箱接地与接地系统可靠连接。7、采暖、照明、消防各 1 项。三、监理工作流程:非标加工件设备安装阶段质量控制流程填报材料进场使用申报表承包单位附材料清单、出厂合格证、质量证明书资料审查监理工程师合格材料退场承包单位材料进场承包单位加工制作期间监理巡查不合格否1、机械部分组织三方验收基础孔洞、预埋螺栓、合格交于安装垫铁布置 基础麻面,合格 设备就位 抄平找正...
