大西铁路客运专线七标施 工 技 术 交 底 书施工单位:四项目部第五架子队 编号:JSJD-4-5-002工程名称洪洞跨汾河特大桥里 程DK491+786
25--DK496+480
44工程部位436#-580#承台日 期2025
24交底内容:一、 工程概况436#-580#,承台
依据图纸《大西原运施桥-31-A》,承台钢筋布置图《大西桥通18》
二. 基坑开挖1
开挖方案 基坑开挖尺寸:根据承台尺寸、支模及支撑的要求以及排水沟设置,基底平面尺寸可加宽 50~100cm
基坑开挖坡度:根据地质条件、地下水位和基坑边缘荷载情况确定,以保证边坡稳定;坑壁不易稳定或放坡开挖受场地限制,可实行加固措施,如:挡板支撑,锚杆支护,钢板桩等
测量放线:放出承台纵、横向中心线、上口开挖边线桩,基坑按 1:0
33 坡率进行方坡
基坑开挖前,在顶面边坡以外的四周挖排水沟,并保持畅通,防止汇水灌入而引发坍塌事故;底部设置积水坑
弃土远离基坑和已施工的墩台,避开偏压造成坑壁或结构失稳
挖掘机或其他机械在坑顶进行挖基作业时,距基坑的安全距离视基坑的深度、坡度、土石质情况而定
一般不小于 1m,堆放材料及机具不小于 0
挖掘机挖至距基底顶面设计标高高出 0
3m 左右时停止机械开挖,即采纳人工清除剩余土方至设计承台底标高下0
1m,在人工清底前应及早放出 a-b-c-d 点
如下图所示: 编 制: 复 核: 交 底 人: 接 收 人:大西铁路客运专线七标施 工 技 术 交 底 书施工单位:四项目部第五架子队 编号:JSJD-4-5-002工程名称洪洞跨汾河特大桥里 程DK491+786
25--DK496+480

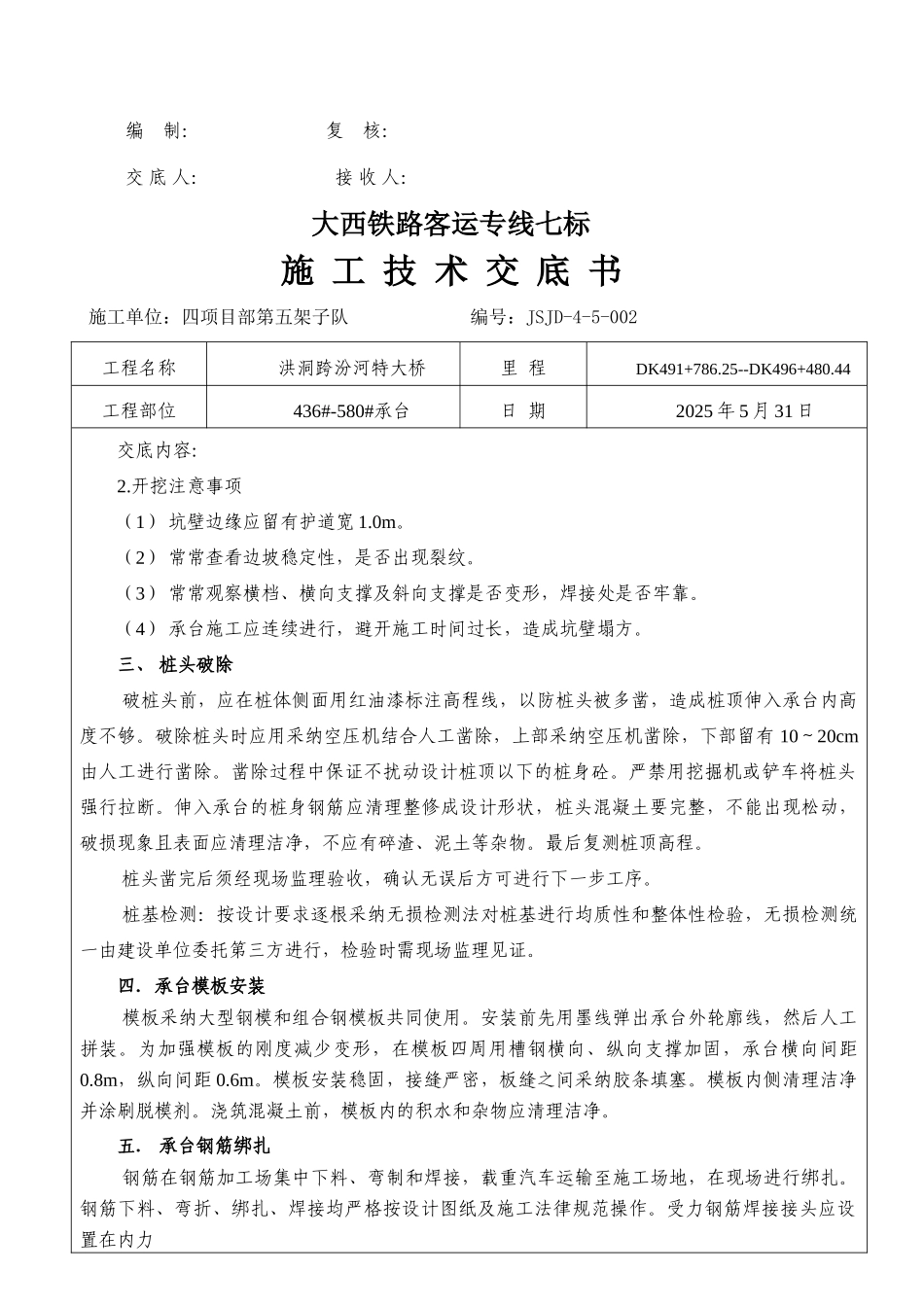

44工程部位436#-580#承台日 期2025 年 5 月 31 日交底内容:2
开挖注意事项(1) 坑壁边缘应留有护道宽 1
(2) 常常查看边坡稳定性,是否出现
