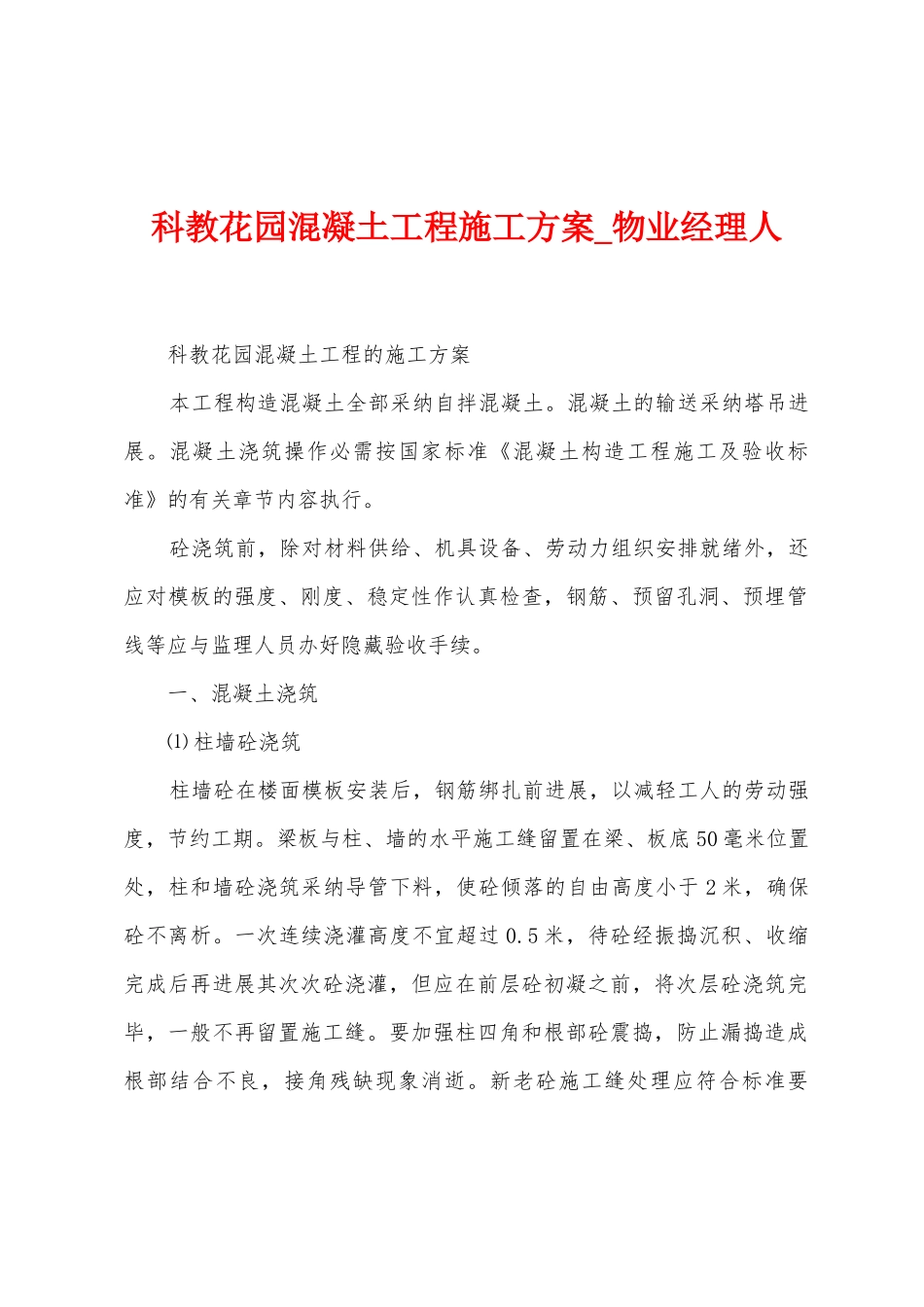

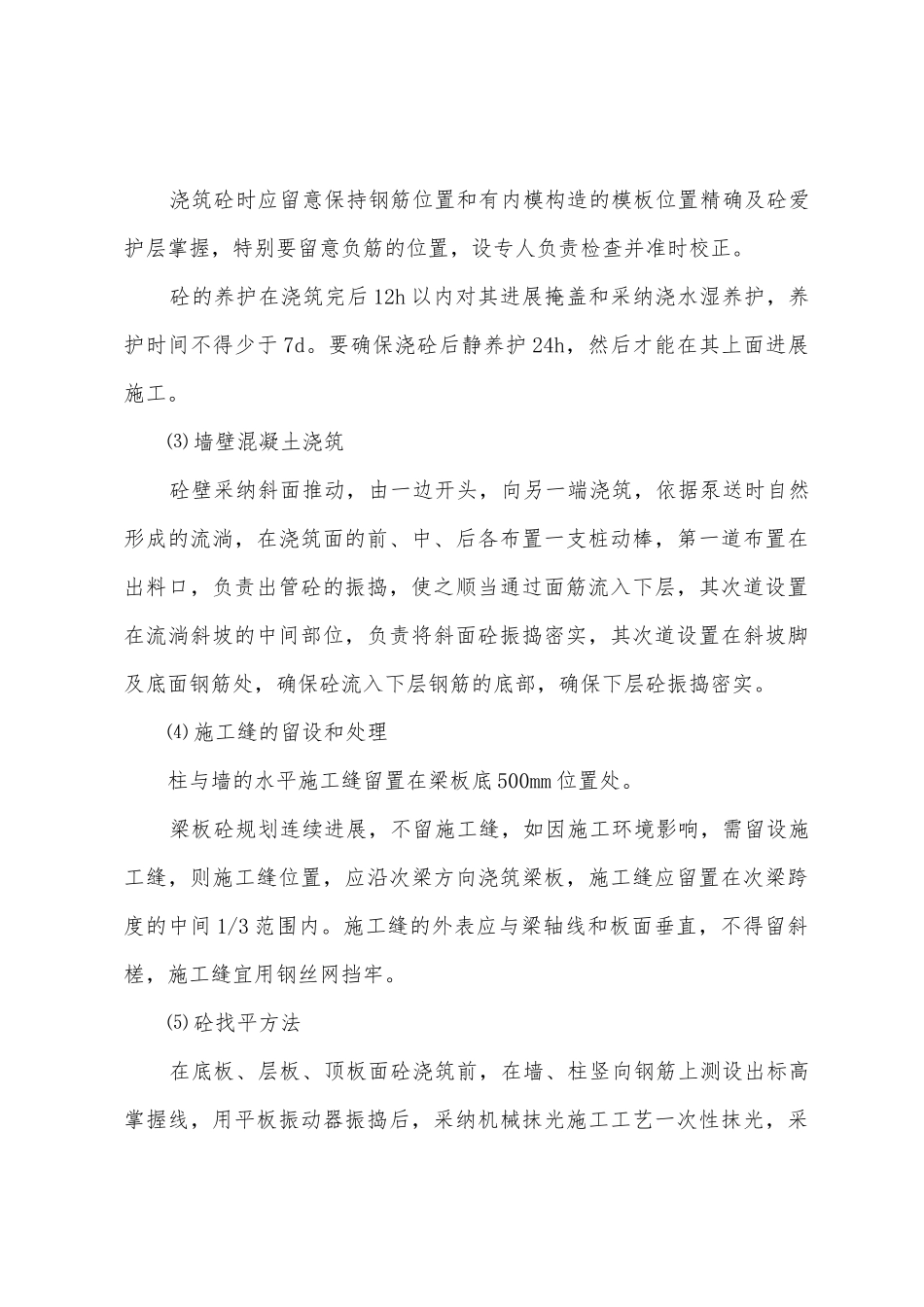

科教花园混凝土工程施工方案_物业经理人 科教花园混凝土工程的施工方案 本工程构造混凝土全部采纳自拌混凝土。混凝土的输送采纳塔吊进展。混凝土浇筑操作必需按国家标准《混凝土构造工程施工及验收标准》的有关章节内容执行。 砼浇筑前,除对材料供给、机具设备、劳动力组织安排就绪外,还应对模板的强度、刚度、稳定性作认真检查,钢筋、预留孔洞、预埋管线等应与监理人员办好隐藏验收手续。 一、混凝土浇筑 ⑴ 柱墙砼浇筑 柱墙砼在楼面模板安装后,钢筋绑扎前进展,以减轻工人的劳动强度,节约工期。梁板与柱、墙的水平施工缝留置在梁、板底 50 毫米位置处,柱和墙砼浇筑采纳导管下料,使砼倾落的自由高度小于 2 米,确保砼不离析。一次连续浇灌高度不宜超过 0.5 米,待砼经振捣沉积、收缩完成后再进展其次次砼浇灌,但应在前层砼初凝之前,将次层砼浇筑完毕,一般不再留置施工缝。要加强柱四角和根部砼震捣,防止漏捣造成根部结合不良,接角残缺现象消逝。新老砼施工缝处理应符合标准要求,严格掌握砼的震捣时间,不得震惊钢筋及模板,以保证砼质量。 ⑵ 楼面梁板砼浇筑 梁、板构造的砼浇筑,要在浇筑前在板的四周模板弹出板厚平水线,并钉上标记,在板跨中每距 1500 毫米焊接平水标志筋,并在钢筋端头油上红漆,作为衡量板厚和平水的标尺,为避开产生施工的冷缝,砼应连续浇注,一般掌握在 4 小时之间,超过时间视为施工缝。楼板砼采纳平板震捣器捣实,其移动间距应保证振动器的平板能掩盖已振实局部的边缘。随打随压光,当混凝土面收水后再进展二次压光,以削减裂缝的产生。砼浇筑由窄边开头向阔边推动,混凝土浇筑从楼面一向尽端处开头,作后退拆管法施工;并分段成带状浇筑,带宽 5m 左右。要求混凝土的初凝时间以卸车起计不小于 4 小时,在正常状况下先浇局部砼在初凝前将得到复盖,不会在砼带之间消逝施工冷缝。整个施工段砼浇筑掌握在 10 个小时左右完成,每一施工段规划连续进展,不留设施工缝。为保证砼的密实,梁浇筑采纳震捧震捣时,间距应掌握在 500 毫米左右,插入时间掌握在 10 秒,以外表翻浆冒出气泡为宜。使用时应尽量避开碰撞钢筋、模板,并留意“快插慢拔不漏点“,上、下砼振捣搭接不少于50 毫米。 浇筑楼面砼采纳A字凳搭设水平走桥,严禁施工人员辗压钢筋。楼梯浇砼,特地派瓦工把高出的砼铲出、抹平,同时在模板边“插浆“,消退蜂窝,终凝前,严禁人员上落。 浇筑砼时应留意保持钢筋...
