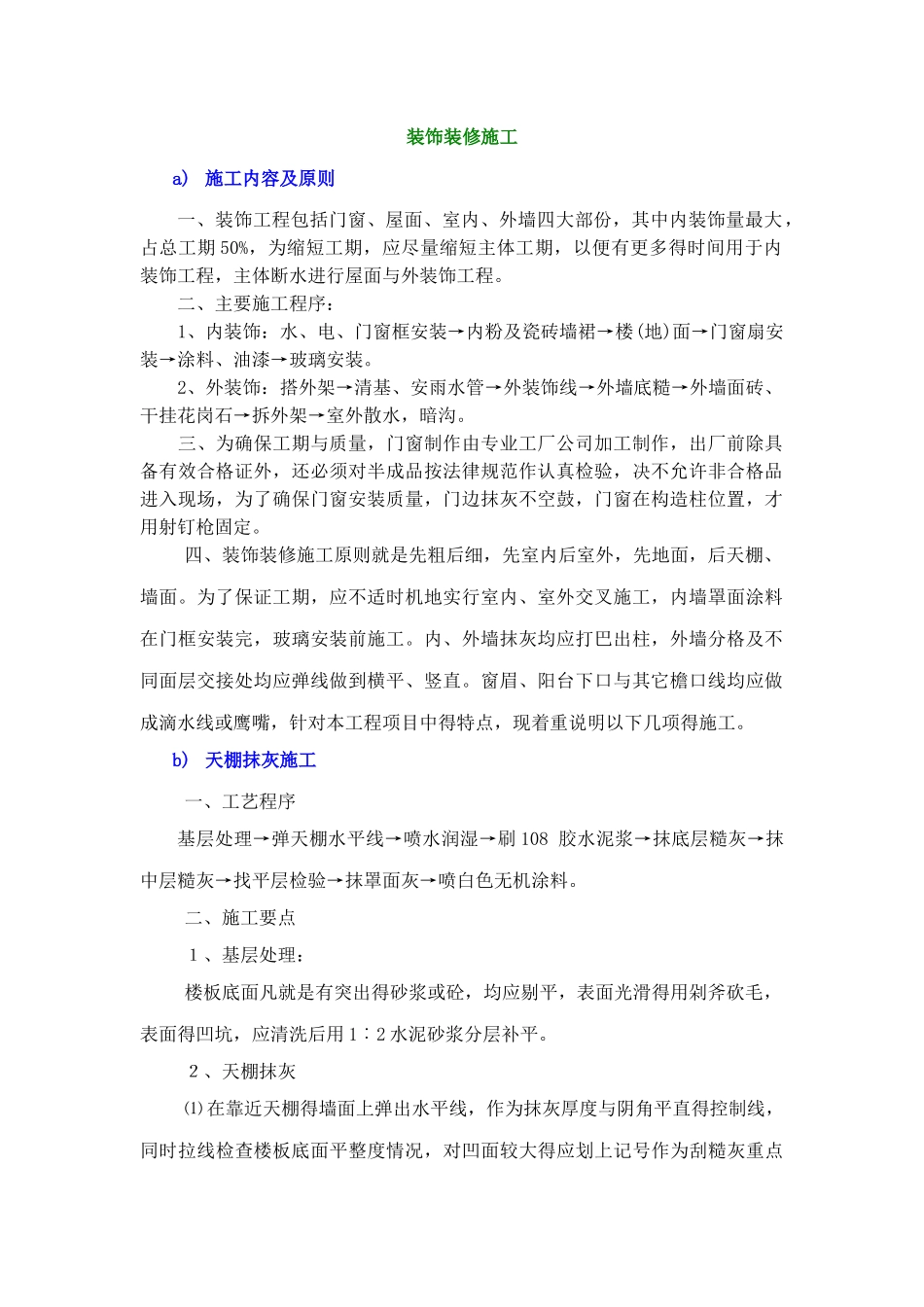

装饰装修施工a) 施工内容及原则一、装饰工程包括门窗、屋面、室内、外墙四大部份,其中内装饰量最大,占总工期 50%,为缩短工期,应尽量缩短主体工期,以便有更多得时间用于内装饰工程,主体断水进行屋面与外装饰工程
二、主要施工程序: 1、内装饰:水、电、门窗框安装→内粉及瓷砖墙裙→楼(地)面→门窗扇安装→涂料、油漆→玻璃安装
2、外装饰:搭外架→清基、安雨水管→外装饰线→外墙底糙→外墙面砖、干挂花岗石→拆外架→室外散水,暗沟
三、为确保工期与质量,门窗制作由专业工厂公司加工制作,出厂前除具备有效合格证外,还必须对半成品按法律规范作认真检验,决不允许非合格品进入现场,为了确保门窗安装质量,门边抹灰不空鼓,门窗在构造柱位置,才用射钉枪固定
四、装饰装修施工原则就是先粗后细,先室内后室外,先地面,后天棚、墙面
为了保证工期,应不适时机地实行室内、室外交叉施工,内墙罩面涂料在门框安装完,玻璃安装前施工
内、外墙抹灰均应打巴出柱,外墙分格及不同面层交接处均应弹线做到横平、竖直
窗眉、阳台下口与其它檐口线均应做成滴水线或鹰嘴,针对本工程项目中得特点,现着重说明以下几项得施工

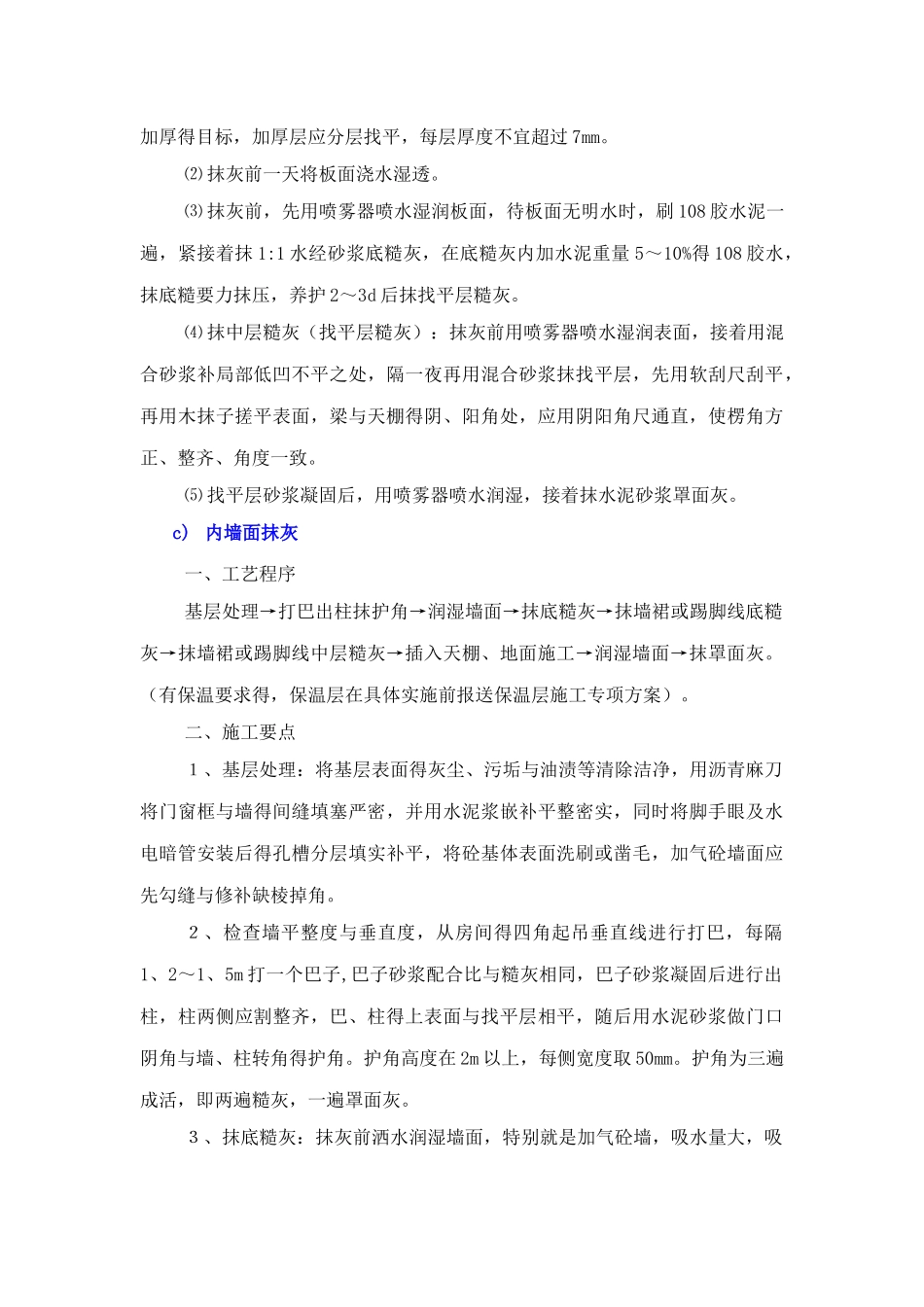

b) 天棚抹灰施工一、工艺程序基层处理→弹天棚水平线→喷水润湿→刷 108 胶水泥浆→抹底层糙灰→抹中层糙灰→找平层检验→抹罩面灰→喷白色无机涂料
二、施工要点1、基层处理:楼板底面凡就是有突出得砂浆或砼,均应剔平,表面光滑得用剁斧砍毛,表面得凹坑,应清洗后用 1︰2 水泥砂浆分层补平
2、天棚抹灰⑴ 在靠近天棚得墙面上弹出水平线,作为抹灰厚度与阴角平直得控制线,同时拉线检查楼板底面平整度情况,对凹面较大得应划上记号作为刮糙灰重点加厚得目标,加厚层应分层找平,每层厚度不宜超过 7mm
⑵ 抹灰前一天将板面浇水湿透
⑶ 抹灰前,先用喷雾器喷水湿润板面,待板面无明水时,刷 108 胶水泥一遍,紧接着抹 1:1 水经砂
