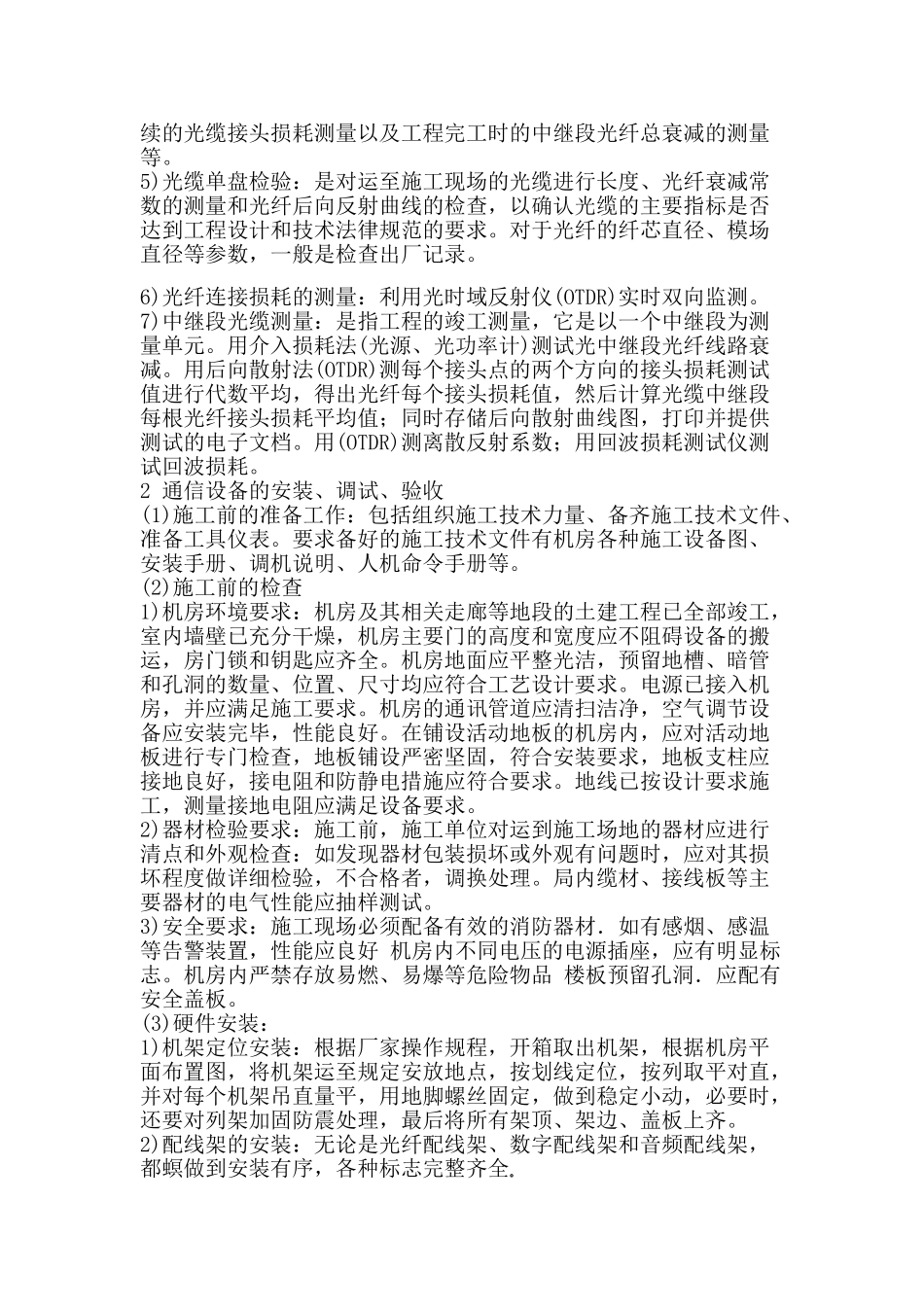

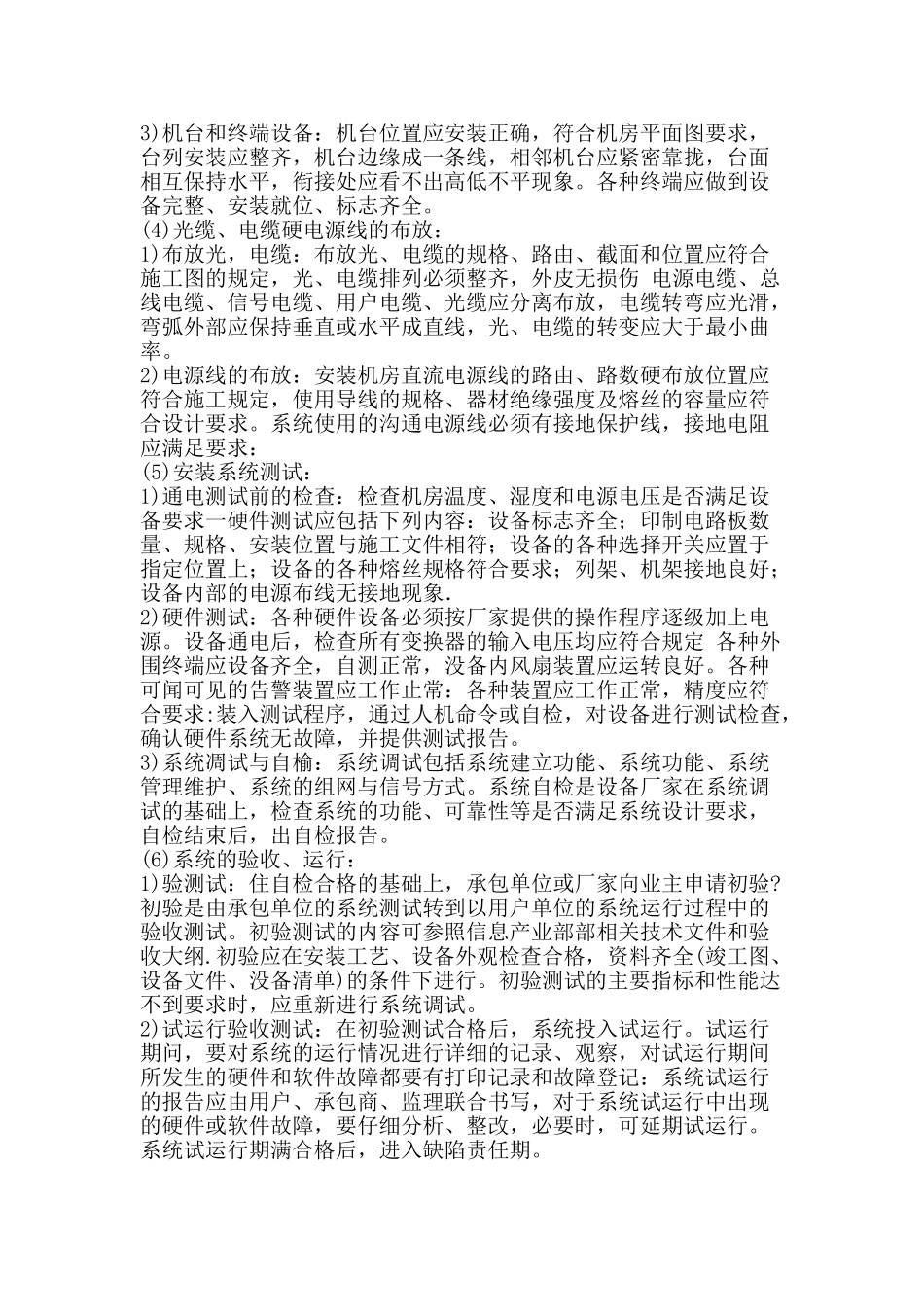

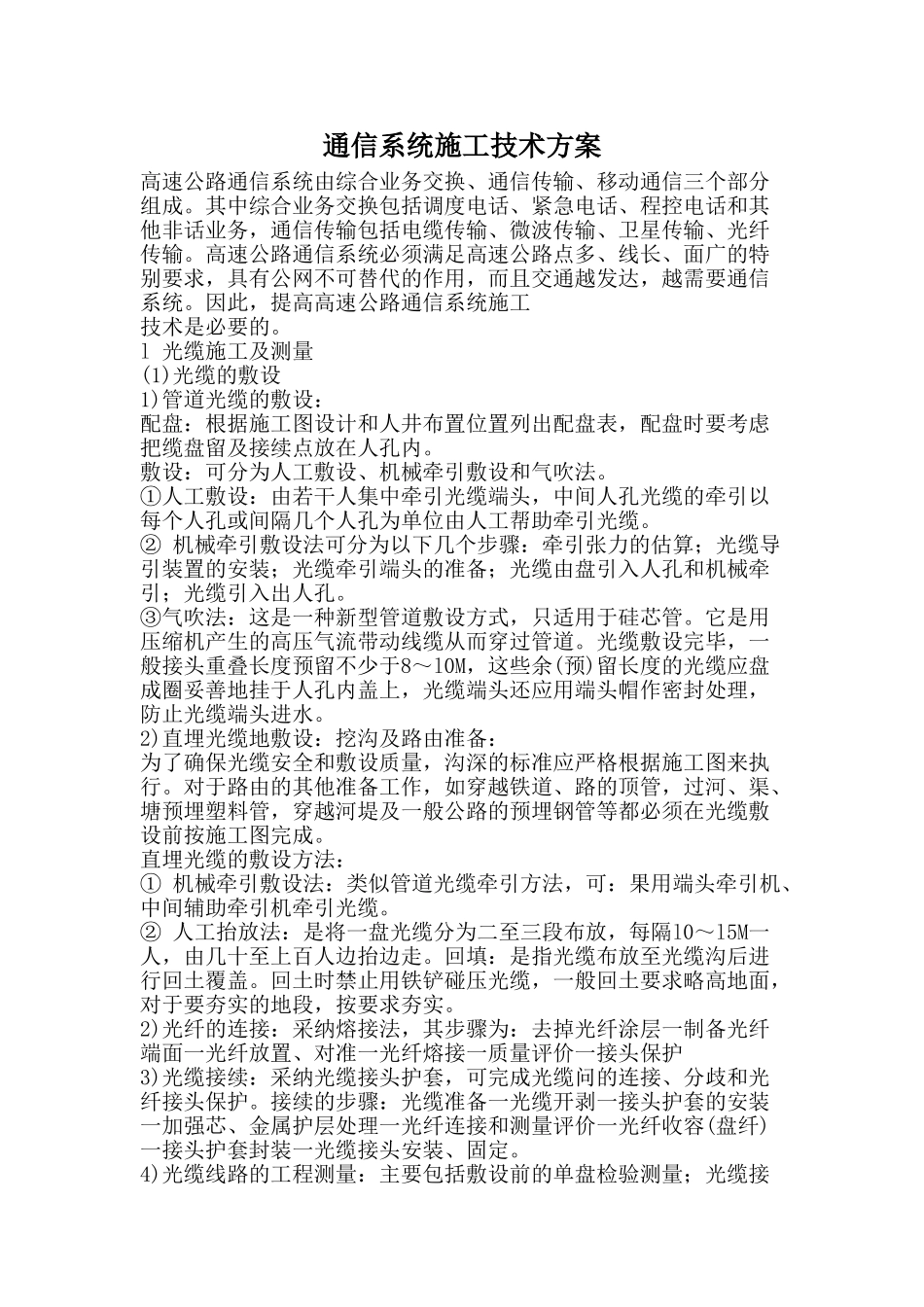

通信系统施工技术方案高速公路通信系统由综合业务交换、通信传输、移动通信三个部分组成
其中综合业务交换包括调度电话、紧急电话、程控电话和其他非话业务,通信传输包括电缆传输、微波传输、卫星传输、光纤传输
高速公路通信系统必须满足高速公路点多、线长、面广的特别要求,具有公网不可替代的作用,而且交通越发达,越需要通信系统
因此,提高高速公路通信系统施工技术是必要的
l 光缆施工及测量(1)光缆的敷设1)管道光缆的敷设:配盘:根据施工图设计和人井布置位置列出配盘表,配盘时要考虑把缆盘留及接续点放在人孔内
敷设:可分为人工敷设、机械牵引敷设和气吹法
①人工敷设:由若干人集中牵引光缆端头,中间人孔光缆的牵引以每个人孔或间隔几个人孔为单位由人工帮助牵引光缆
② 机械牵引敷设法可分为以下几个步骤:牵引张力的估算;光缆导引装置的安装;光缆牵引端头的准备;光缆由盘引入人孔和机械牵引;光缆引入出人孔
③气吹法:这是一种新型管道敷设方式,只适用于硅芯管
它是用压缩机产生的高压气流带动线缆从而穿过管道
光缆敷设完毕,一般接头重叠长度预留不少于8~l0M,这些余(预)留长度的光缆应盘成圈妥善地挂于人孔内盖上,光缆端头还应用端头帽作密封处理,防止光缆端头进水
2)直埋光缆地敷设:挖沟及路由准备:为了确保光缆安全和敷设质量,沟深的标准应严格根据施工图来执行
对于路由的其他准备工作,如穿越铁道、路的顶管,过河、渠、塘预埋塑料管,穿越河堤及一般公路的预埋钢管等都必须在光缆敷设前按施工图完成
直埋光缆的敷设方法:① 机械牵引敷设法:类似管道光缆牵引方法,可:果用端头牵引机、中间辅助牵引机牵引光缆
② 人工抬放法:是将一盘光缆分为二至三段布放,每隔l0~l5M一人,由几十至上百人边抬边走
回填:是指光缆布放至光缆沟后进行回土覆盖
回土时禁止用铁铲碰压光缆,一般回土要求略高地面,对于要夯实的地段,按要求夯实
