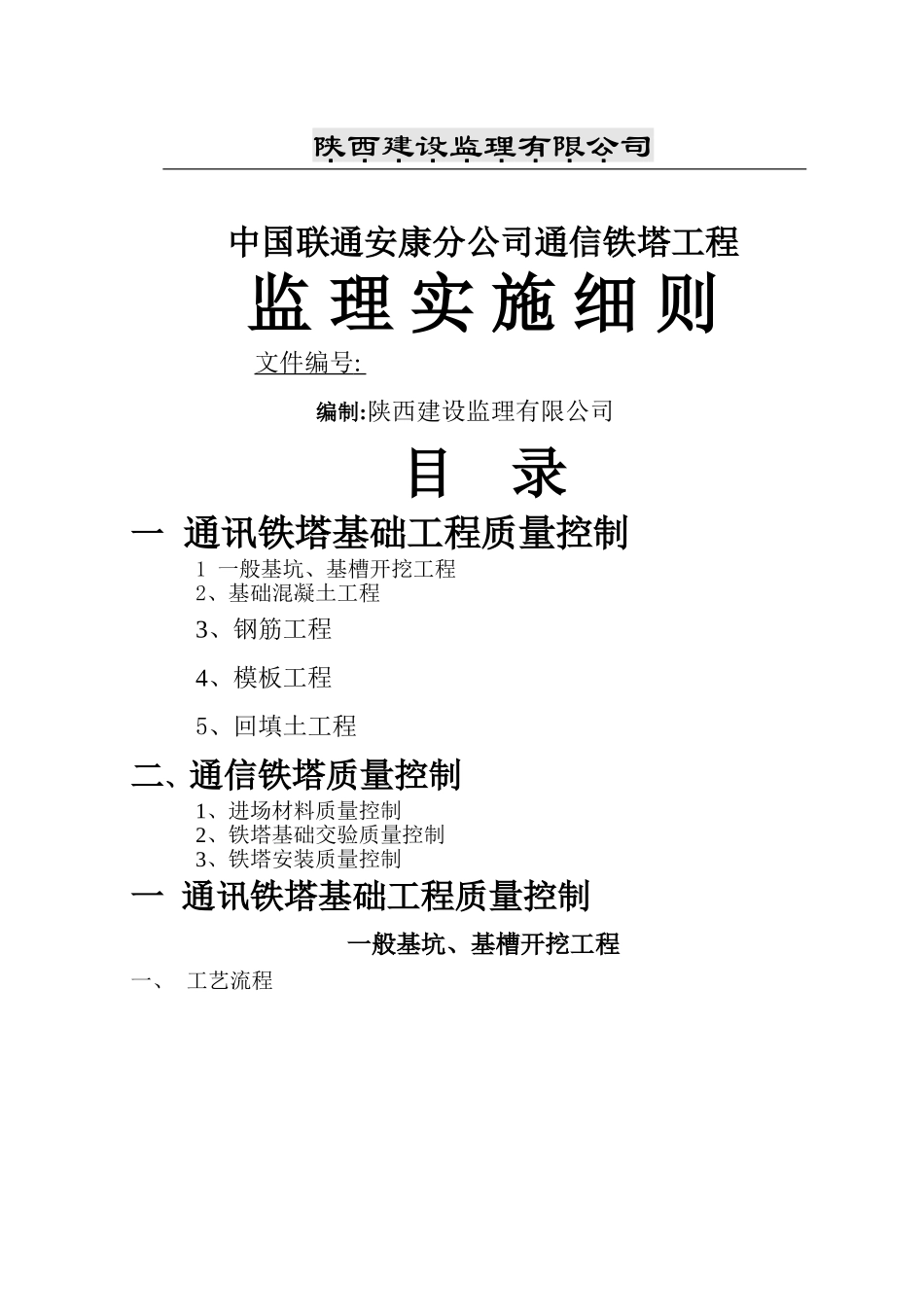

陕西建设监理有限公司中国联通安康分公司通信铁塔工程监 理 实 施 细 则文件编号 : 编制:陕西建设监理有限公司目 录一 通讯铁塔基础工程质量控制1 一般基坑、基槽开挖工程2、基础混凝土工程3、钢筋工程4、模板工程5、回填土工程二、通信铁塔质量控制1、进场材料质量控制2、铁塔基础交验质量控制3、铁塔安装质量控制一 通讯铁塔基础工程质量控制一般基坑、基槽开挖工程一、 工艺流程二、质量标准(一)依据标准 应符合国家标准 GBJ202—83《地基与基础工程施工及验收法律规范》(二)基本要求 1、场地平整,排水坡度在设计无要求情况下应向排水方向作不小于 2%得坡度, 按每 20m 得检查点逐点检查
2、施工区域及施工周围得上下障碍物已作好折迁处理,防护措施
3、施工机械试运转正常,道路、排水沟畅通,路面应高于施工场地地面
4、工程轴线控制桩离建筑物距离应大于两倍挖土深度
5、挖土接近设计坑底标高或边坡边界时,应预留 20~30cm 厚土层,用人工开挖 或修坡
6、超挖时不得用原土回填,应用砂,碎石或低强度砼填实至设计标高 7、挖土边坡坡度严禁陡于设计要求 8、使用人工降水时,地下水位必须降至设计要求(一般使地下水位低于本次开 挖坑底 0、5m)时方可开挖
9、坡顶弃土时,弃土堆坡脚到挖方上边缘距离应根据挖方深度,边坡坡度与土 得性质确定,土质干燥密实时距离不得小于 3m,土质松软时距离不得小于 5m 10、保证基坑(槽)基底土质符合设计要求并严禁拢动

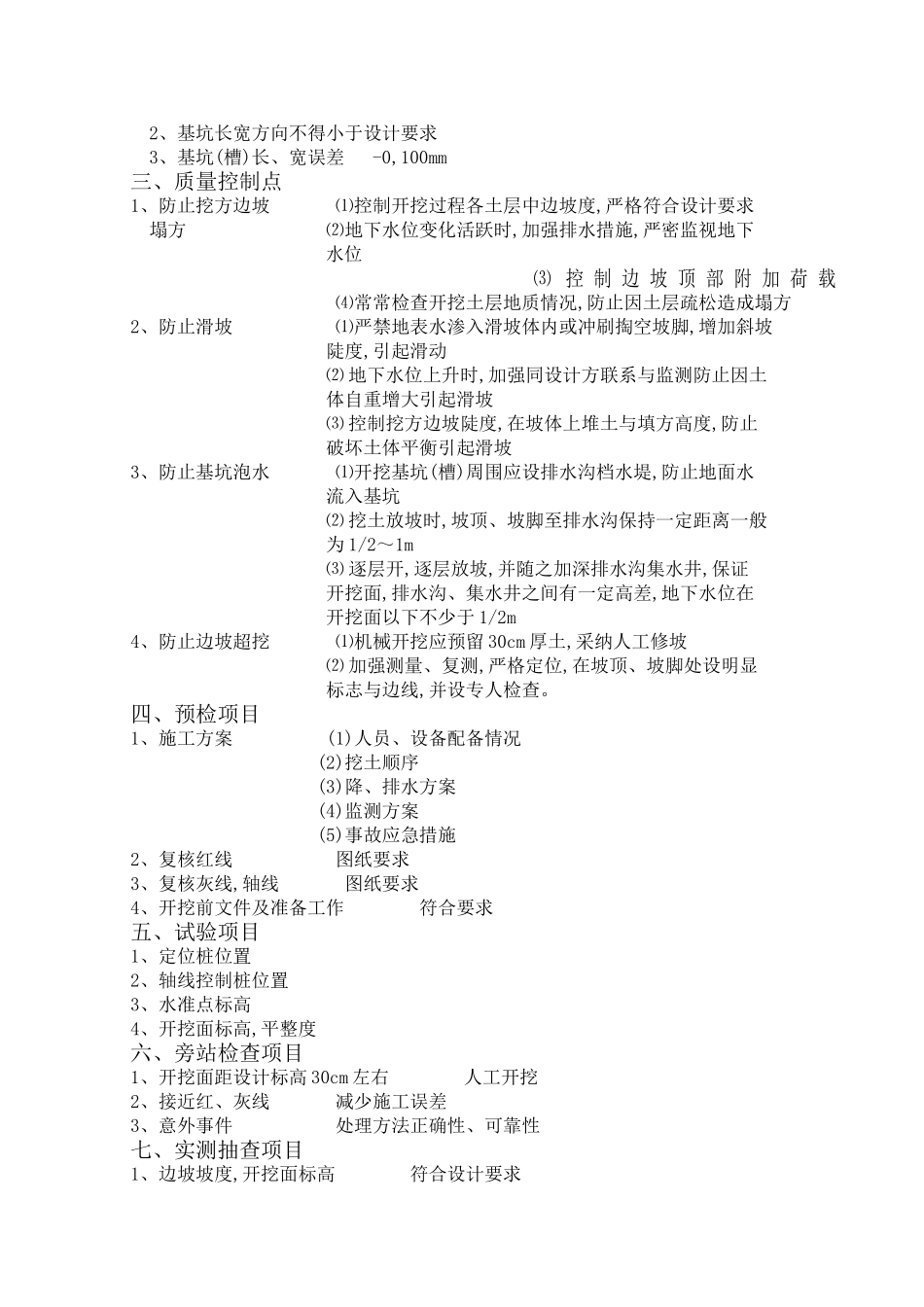

(三)允许偏差项目 1、基坑标高允许误差: 柱基基坑、管沟 +0, -50mm 挖方场地平整 人工 ±50mm 机械 ±100mm 排水沟 +0 -50mm 地(路)面基层 +0 -50mm 2、基坑长宽方向不得小于设计要求 3、基坑(槽)长、宽误差 -0,100mm三、质量控制点1、防止挖方边坡 ⑴控制
