鄂尔多斯市时达世纪小区 7#住宅楼竣工评验报告编制人:哈布尔审核人:刘 涛内蒙古水衡建设监理咨询有限责任公司鄂尔多斯市时达世纪小区 7#住宅楼工程竣工评验报告一、工程概况工程名称:鄂尔多斯市时达世纪小区 7#住宅楼工程地点:鄂尔多斯市时达世纪小区院内建设单位:鄂尔多斯市时达房地产勘察单位:包头鑫泰勘察工程有限责任公司设计单位:内蒙古军工设计院有限责任公司监理单位:内蒙古水衡建设监理咨询有限责任公司施工单位:鄂尔多斯市亿升建筑有限责任公司建筑面积:5112m²结构类型:砖混结构二、原材料的质量控制 对进入施工现场的原材料、成品、半成品首先检查其出场合格证,准用证及出厂检验报告
然后进行见证取样送试,对没有合格证、准用证、出厂检验报告的原材料、成品、半成品不允许进入现场
即使进入现场也要清理出去,对试验不合格的不得使用,只有试验合格后的才可以使用
三、土建工程1.土方工程 基槽采纳机械大开挖,基槽开挖后留 20CM 由工人清理
基槽开挖后勘察、设计、建设、监理和施工单位共同验槽

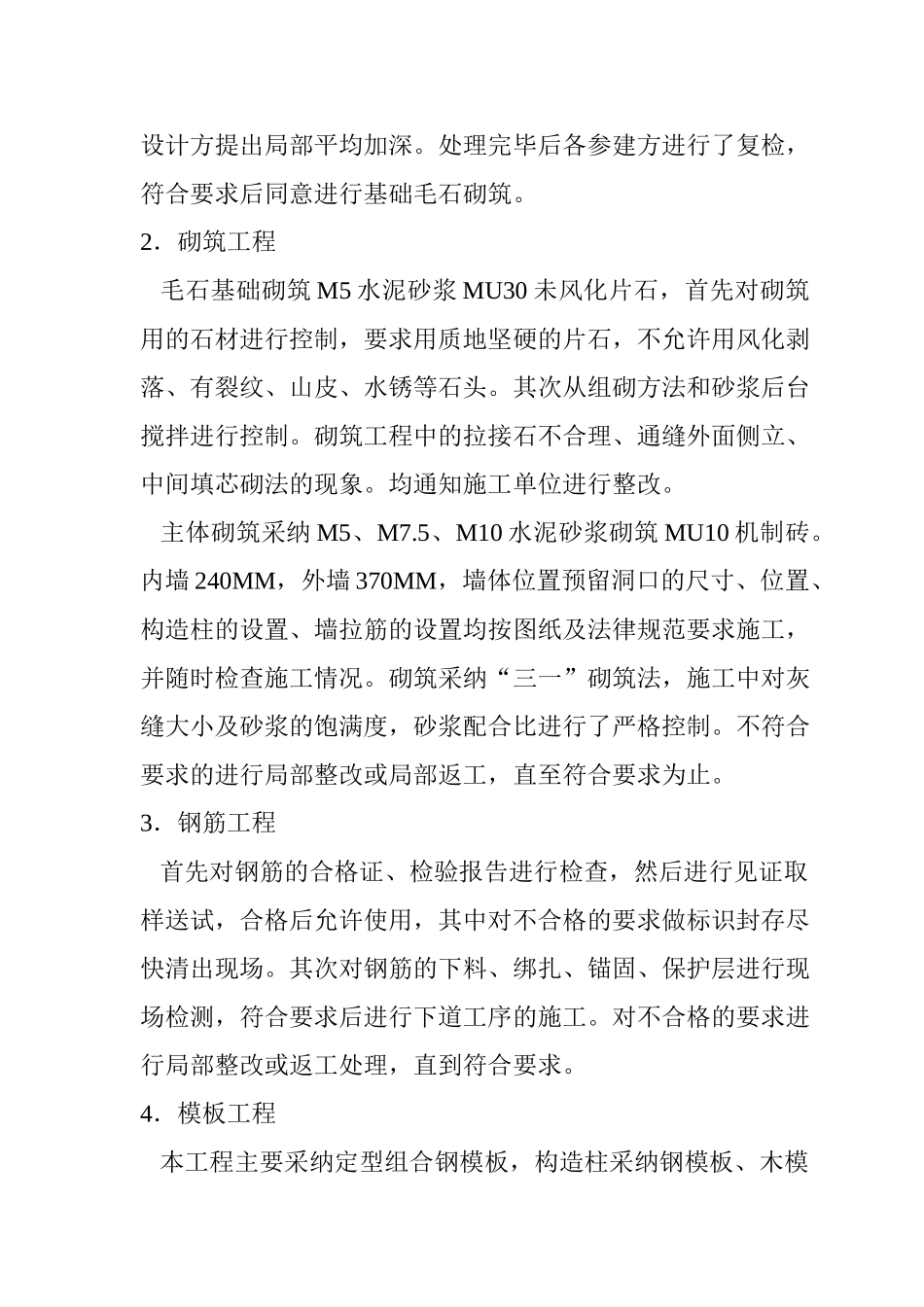

勘察设计方提出局部平均加深
处理完毕后各参建方进行了复检,符合要求后同意进行基础毛石砌筑
2.砌筑工程 毛石基础砌筑 M5 水泥砂浆 MU30 未风化片石,首先对砌筑用的石材进行控制,要求用质地坚硬的片石,不允许用风化剥落、有裂纹、山皮、水锈等石头
其次从组砌方法和砂浆后台搅拌进行控制
砌筑工程中的拉接石不合理、通缝外面侧立、中间填芯砌法的现象
均通知施工单位进行整改
主体砌筑采纳 M5、M7
5、M10 水泥砂浆砌筑 MU10 机制砖
内墙 240MM,外墙 370MM,墙体位置预留洞口的尺寸、位置、构造柱的设置、墙拉筋的设置均按图纸及法律规范要求施工,并随时检查施工情况
砌筑采纳“三一”砌筑法,施工中对灰缝大小及砂浆的饱满度,砂浆配合比进行了严格控制
不符合要求的进行局部整改或局部返工,直至符合要
