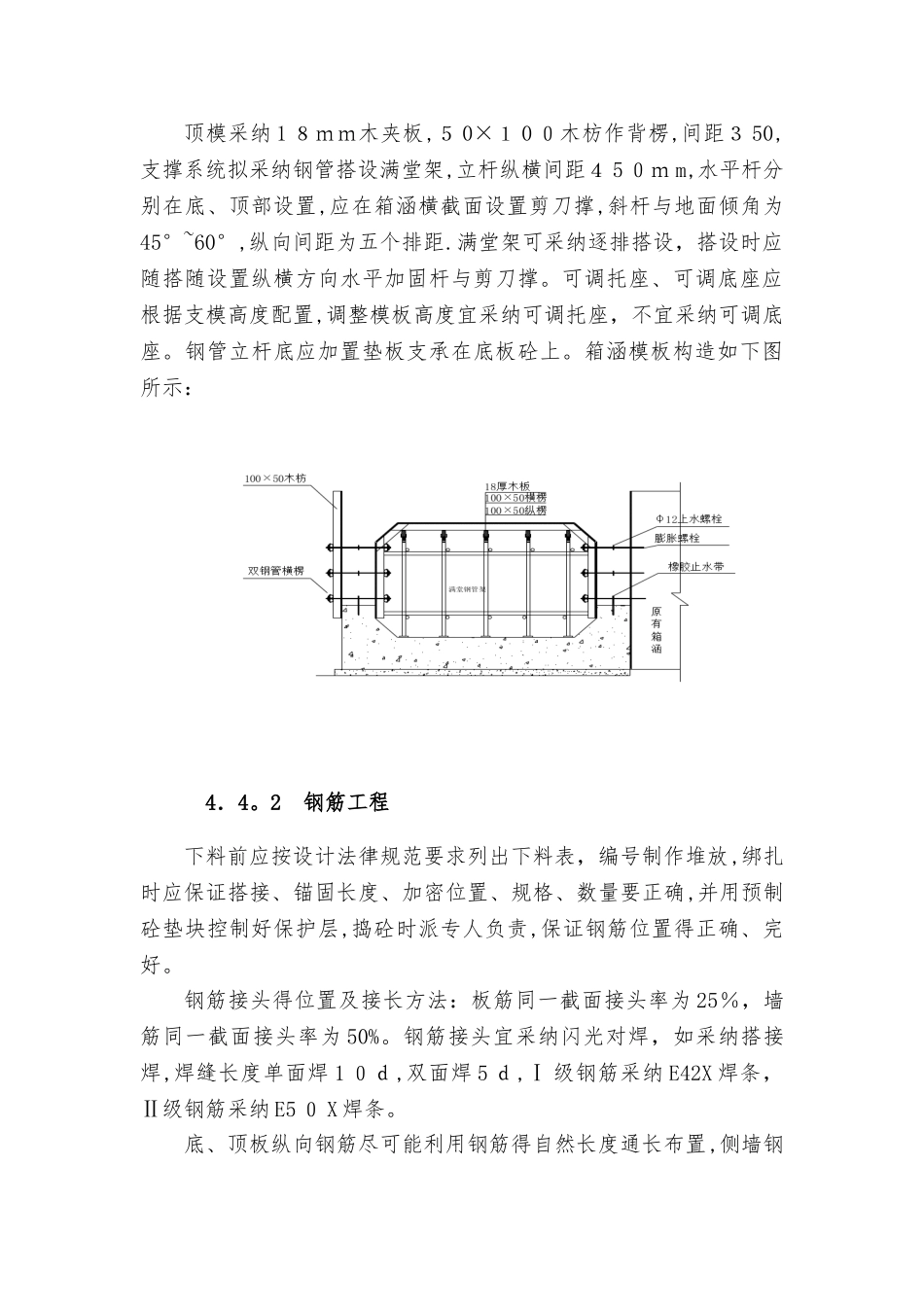

4、4 钢筋砼箱涵施工方法4
1 模板工程模板安装应保证有足够得刚度、强度与稳定性且容易拆除
捣砼时派木工守模,组装时应清洗洁净且刷好脱模剂
拆模时顶板应保证其强度达到设计强度得 75%,侧模拆除时应保证棱角不被坏为准
C1 0砼垫层完成后,必须进行测量放线,弹出渠道得中心线,然后进行模板制安,渠道底板厚度为 5 0 0mm,腋角为1 50×150,底板与侧墙得施工缝宜设置在肋角上 2 0 0 mm处,即 C10 垫层面上850m m处
模板分二次安装,先对箱涵底板侧模(即垫层面上85 0m m)进行安装,底板砼完成后再安装箱涵侧墙及顶板模板
侧模安装侧模主要由侧板、主档、横档、斜撑、水平撑组成
侧板用18mm 夹板,按结构尺寸制成定型模板
立档用 50×1 0 0 方木,间距为3 00~4 00
横档用 φ4 8×3、5 得钢管两根组成一排,间距500~800
斜撑、水平支撑用 φ48×3、5 可调钢管顶或 5 0×100 得木枋
模板安装时,在边线一侧先立模板,临时用支撑撑住,用线锤校正模板得垂直度,然后用斜撑与水平支撑固定,待钢筋安装检查验收完以后,按同样方法安装另一侧模板
为了保证墙体厚度,在两侧模板之间用钢筋或止水螺栓两端焊定位筋撑住模板(长度等于墙厚),再用 φ12~14得螺栓固定,螺栓应纵横交错,间距为 500-800
其中特别注意在模板上下口各 15cm 处留一排水平螺栓,控制上下侧墙吻合部位得正确性,吊模可在侧墙钢筋骨架上焊支撑钢筋
固定防水侧墙模板必须采纳止水螺栓,在螺栓得两端,即模板内侧混凝土侧墙得外侧,加高“T”型木垫,待拆模后取出木垫则剪力墙便出现螺栓孔位置得凹眼,再用同标号聚合物砂浆补平,有利于进一步保证螺栓位置不渗水

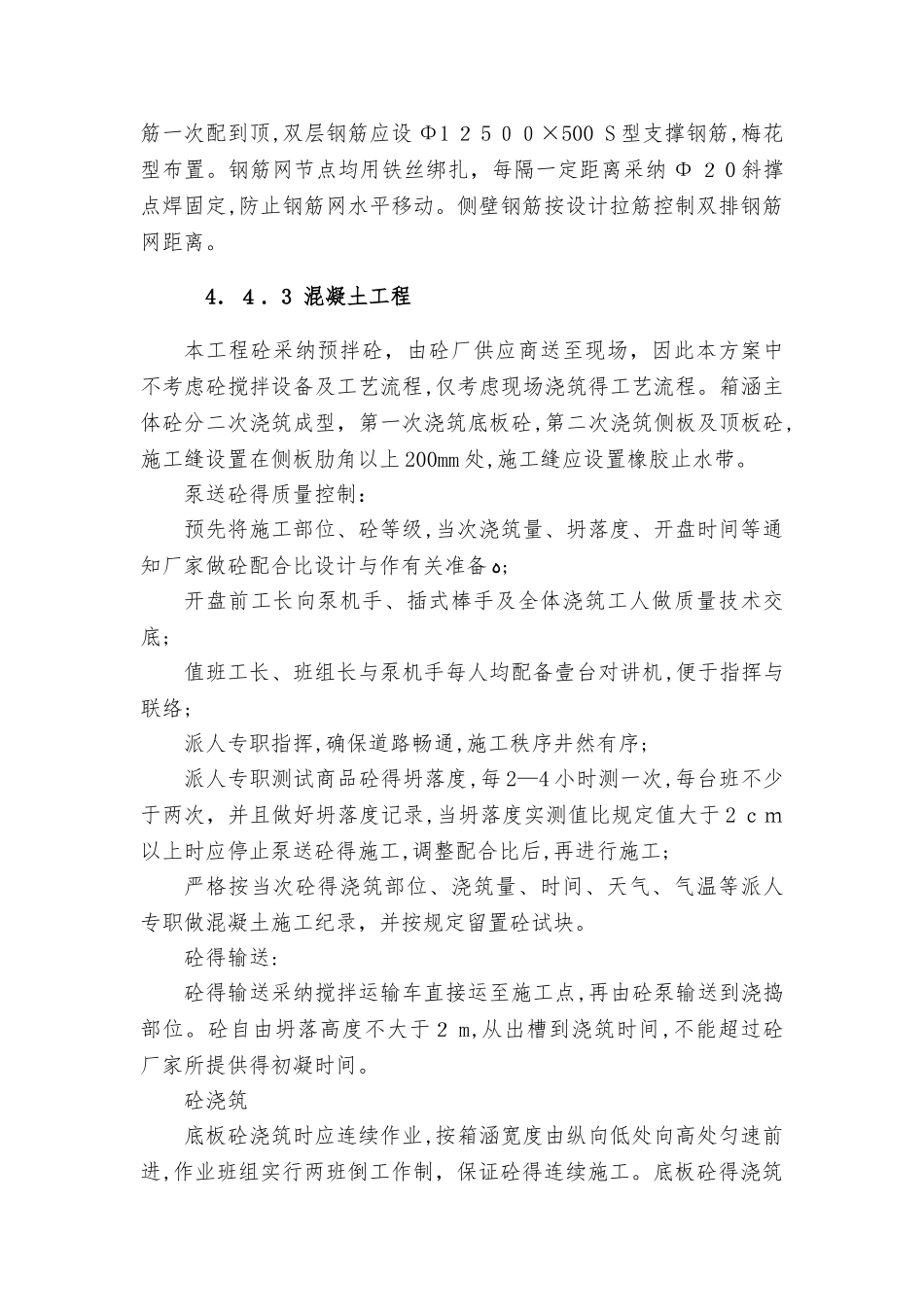

顶模安装顶模采纳 1 8mm木夹板,5 0×1 0 0木枋作背楞,间距3 50,支撑系统拟采纳钢管搭设满堂架,立杆纵横间距4
