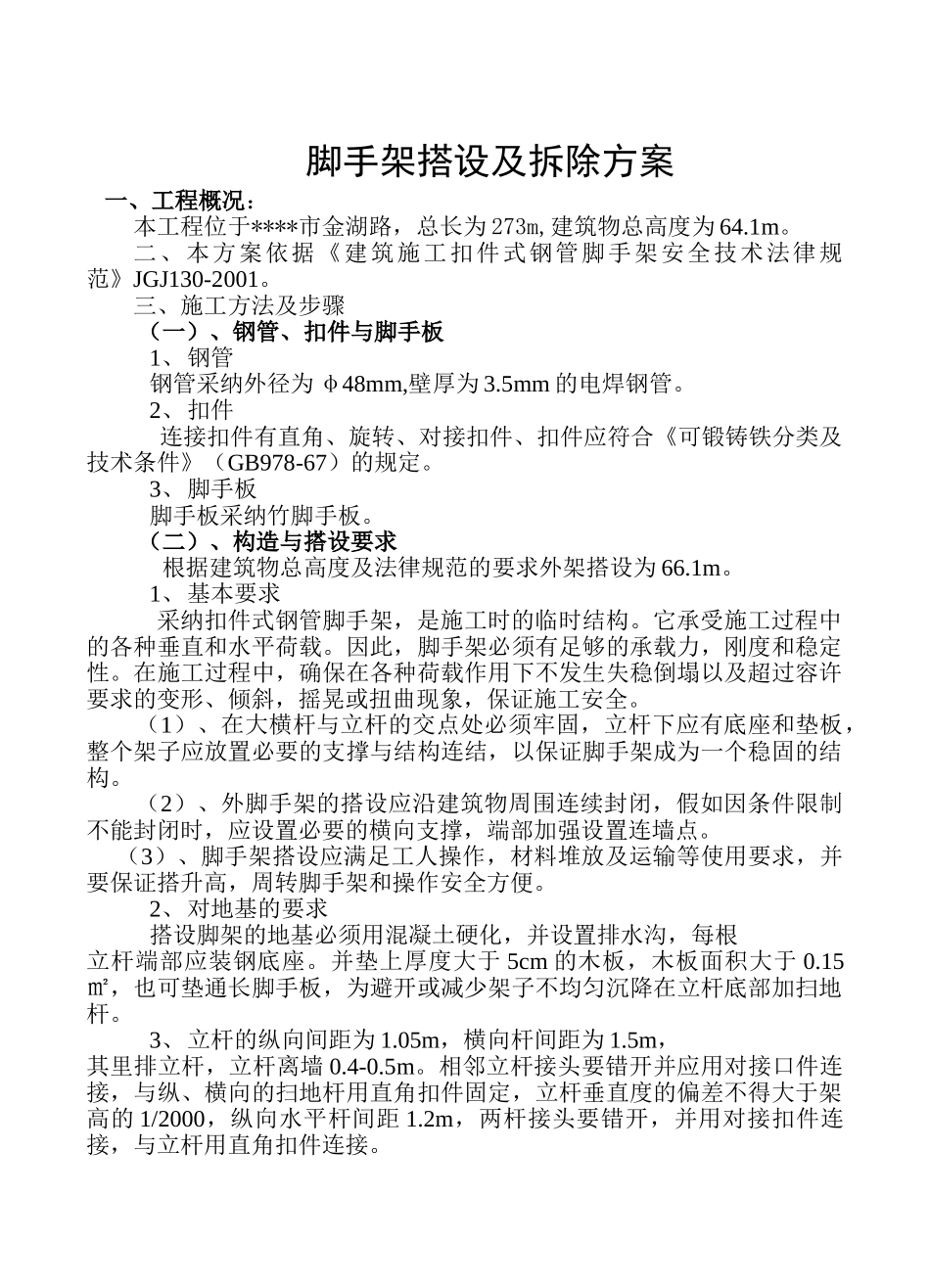

脚手架搭设及拆除方案 一、工程概况:本工程位于****市金湖路,总长为 273m,建筑物总高度为 64
二、本方案依据《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-2001
三、施工方法及步骤(一)、钢管、扣件与脚手板1、钢管钢管采纳外径为 φ48mm,壁厚为 3
5mm 的电焊钢管
2、扣件连接扣件有直角、旋转、对接扣件、扣件应符合《可锻铸铁分类及技术条件》(GB978-67)的规定
3、脚手板脚手板采纳竹脚手板
(二)、构造与搭设要求根据建筑物总高度及法律规范的要求外架搭设为 66
1、基本要求采纳扣件式钢管脚手架,是施工时的临时结构
它承受施工过程中的各种垂直和水平荷载
因此,脚手架必须有足够的承载力,刚度和稳定性
在施工过程中,确保在各种荷载作用下不发生失稳倒塌以及超过容许要求的变形、倾斜,摇晃或扭曲现象,保证施工安全
(1)、在大横杆与立杆的交点处必须牢固,立杆下应有底座和垫板,整个架子应放置必要的支撑与结构连结,以保证脚手架成为一个稳固的结构
(2)、外脚手架的搭设应沿建筑物周围连续封闭,假如因条件限制不能封闭时,应设置必要的横向支撑,端部加强设置连墙点
(3)、脚手架搭设应满足工人操作,材料堆放及运输等使用要求,并要保证搭升高,周转脚手架和操作安全方便
2、对地基的要求搭设脚架的地基必须用混凝土硬化,并设置排水沟,每根立杆端部应装钢底座
并垫上厚度大于 5cm 的木板,木板面积大于 0
15㎡,也可垫通长脚手板,为避开或减少架子不均匀沉降在立杆底部加扫地杆
3、立杆的纵向间距为 1
05m,横向杆间距为 1
5m,其里排立杆,立杆离墙 0
相邻立杆接头要错开并应用对接口件连接,与纵、横向的扫地杆用直角扣件固定,立杆垂直度的偏差不得大于架高的 1/2000,纵向水平杆间距 1
2m,两杆接头要错开,并用对接扣件连接,与立杆
