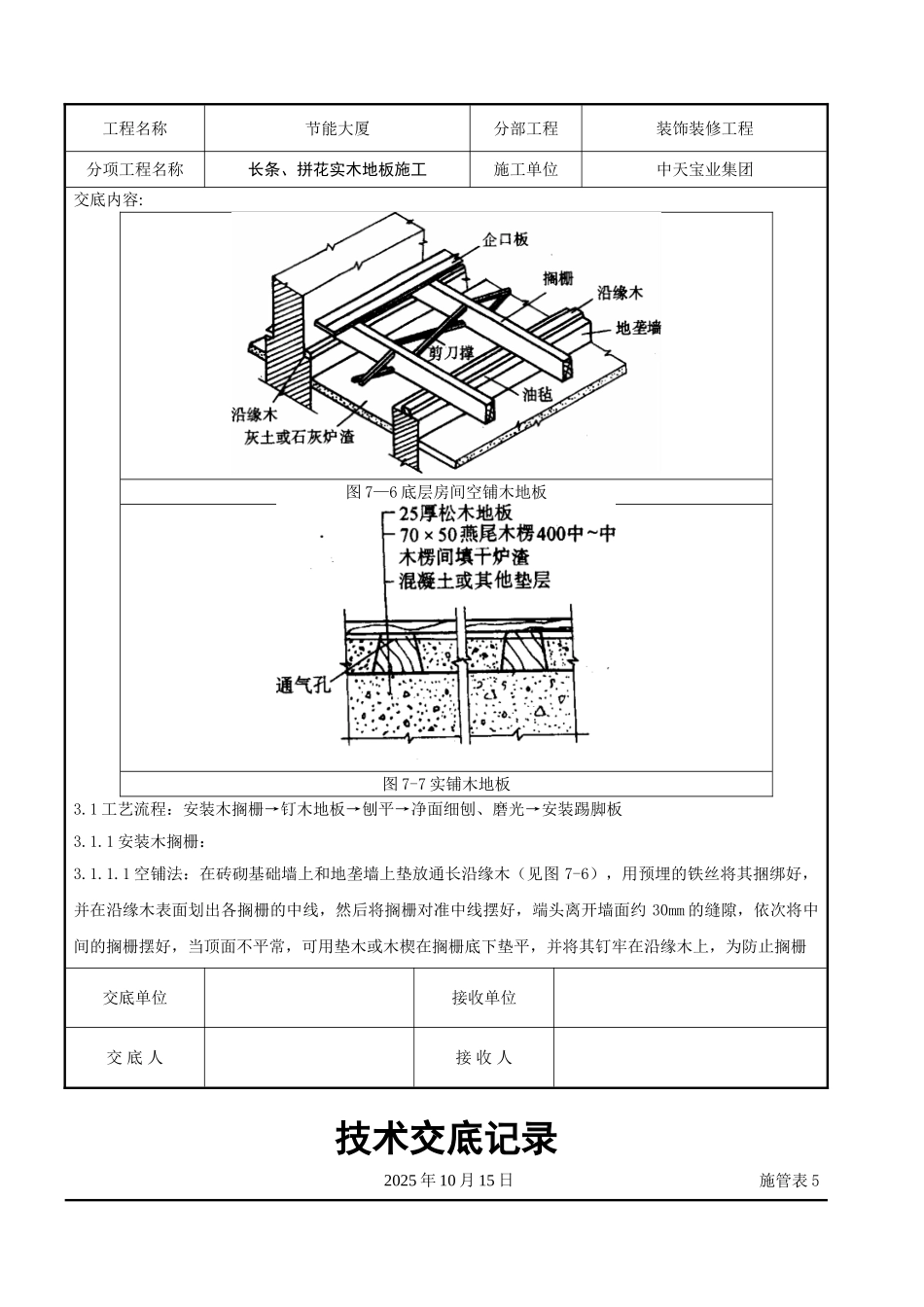

技术交底记录2025 年 10 月 15 日施管表 5工程名称节能大厦分部工程装饰装修工程分项工程名称长条、拼花实木地板施工施工单位中天宝业集团交底内容:1、依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《建筑地面工程施工质量验收法律规范》 GB50209-20252、施工准备2.1 材料及主要机具:2.1.1 长条木地板宜用红松、云杉或耐磨、不易腐朽、不易开裂的木材做成,每块板宽度不超过 120mm,厚度应符合设计要求,侧面带企口,顶面应刨平。拼花木板面层采纳的木材树种应按设计选用,设计无要求时,应用水曲柳、核桃木、柞木等质地优良、不易腐朽开裂的木材,并做成企口、截口或平头接缝(图 7-5)。图 7-5 拼花木板接缝心(a)企口接缝 ;(b)截口接缝;(c)平头接缝拼花木地板的长度、宽度和厚度均应符合设计要求。长条及拼花木板均应有商品检验合格证。2.1.2 双层板下的毛地板、木板面下木搁栅和垫木均要做防腐处理,其规格、尺寸应符合设计要求。2.1.3 实木踢脚板:宽度、厚度应按设计要求的尺寸加工,其含水率不得超过 12%,背面应满涂防腐剂,花纹和颜色应力求与面层地板相同。2.1.4 其它材料:木楔、防潮纸、氟化钠或其它防腐材料,8~10 号镀锌铁丝、5~10cm 钉子、扒钉、镀锌木螺丝、1mm 厚钢垫、隔声材料等。2.1.5 主要机具:斧子、锤子、冲子、凿子、改锥、方尺、钢尺、割角尺、墨斗、小电锯、小电刨、手枪交底单位接收单位交 底 人接 收 人技术交底记录2025 年 10 月 15 日施管表 5工程名称节能大厦分部工程装饰装修工程分项工程名称长条、拼花实木地板施工施工单位中天宝业集团交底内容:钻、刨地板机、磨地板机、手锯、手刨、单线刨、磨刀石等。2.2 作业条件:2.2.1 墙、顶抹灰完,门框安装完已弹好+50cm 水平标高线。2.2.2 屋面防水、穿楼面管线均已做完,管洞已堵塞密实。预埋在地面内电管已做完。2.2.3 暖、卫管道试水、打压完成,并已经验收合格。2.2.4 房间四周弹好踢脚板上口水平线,并已预埋好固定木踢脚的木砖(必须经防腐处理)。2.2.5 凡是与混凝土或砖墙基体接触的木料,如木搁栅、踢脚板背面、地板底面、剪刀撑、木楔子、木砖等,均预先满涂木材防腐材料。2.2.6 木地板采纳空铺法时,按设计要求的尺寸砌好的垄墙,每道墙留 120mm×120mm 通风洞 2 个,并预埋好铁丝,墙顶抹一层防水砂浆。2.2.7 木地板采纳实铺法时,预先在垫层内预埋好铁丝。3、操作工艺条板(又称普通木地...
