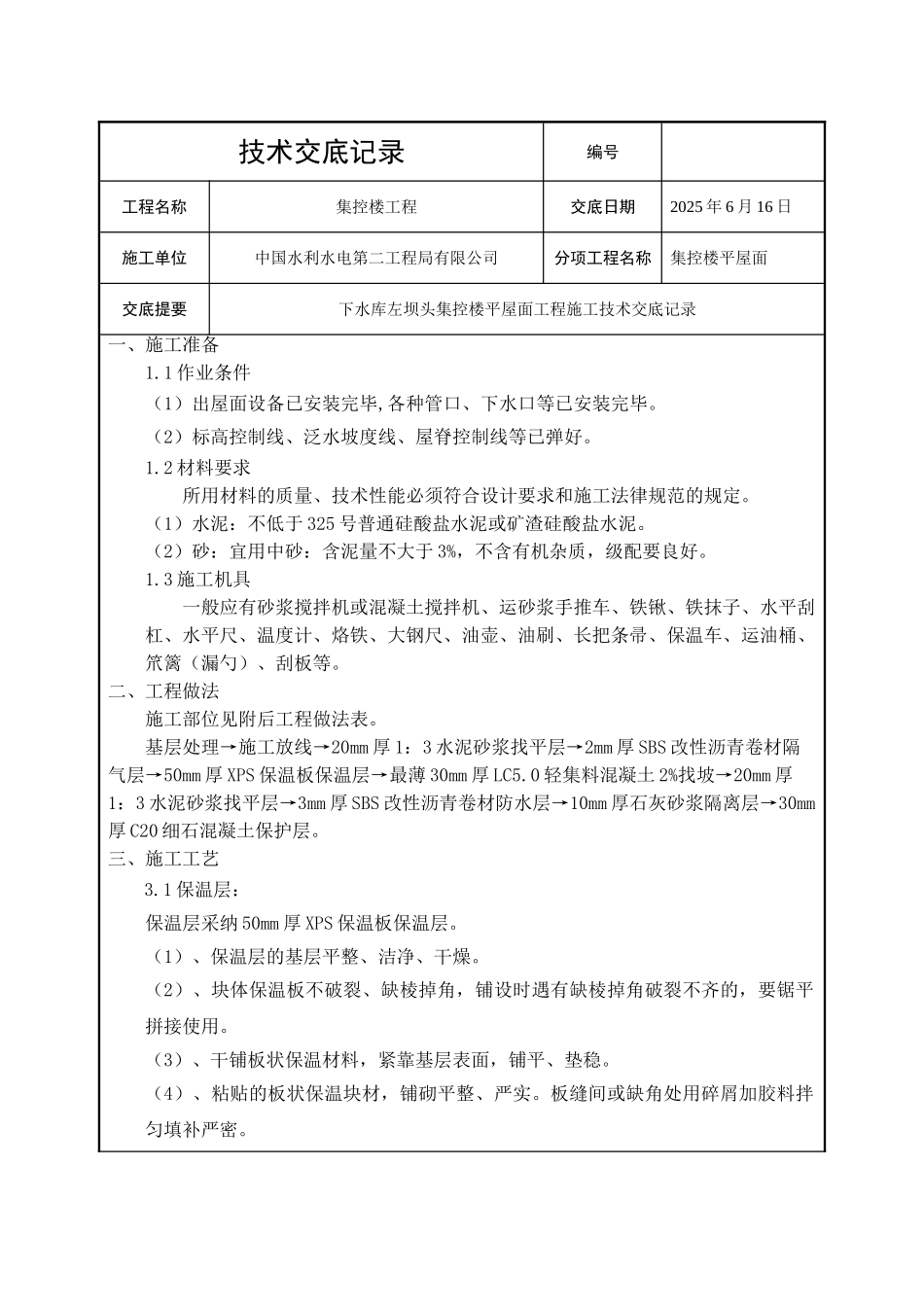

技术交底记录编号工程名称集控楼工程交底日期2025 年 6 月 16 日施工单位中国水利水电第二工程局有限公司分项工程名称集控楼平屋面交底提要下水库左坝头集控楼平屋面工程施工技术交底记录一、施工准备1
1 作业条件(1)出屋面设备已安装完毕,各种管口、下水口等已安装完毕
(2)标高控制线、泛水坡度线、屋脊控制线等已弹好
2 材料要求所用材料的质量、技术性能必须符合设计要求和施工法律规范的规定
(1)水泥:不低于 325 号普通硅酸盐水泥或矿渣硅酸盐水泥
(2)砂:宜用中砂:含泥量不大于 3%,不含有机杂质,级配要良好
3 施工机具一般应有砂浆搅拌机或混凝土搅拌机、运砂浆手推车、铁锹、铁抹子、水平刮杠、水平尺、温度计、烙铁、大钢尺、油壶、油刷、长把条帚、保温车、运油桶、笊篱(漏勺)、刮板等
二、工程做法施工部位见附后工程做法表
基层处理→施工放线→20mm 厚 1:3 水泥砂浆找平层→2mm 厚 SBS 改性沥青卷材隔气层→50mm 厚 XPS 保温板保温层→最薄 30mm 厚 LC5
0 轻集料混凝土 2%找坡→20mm 厚1:3 水泥砂浆找平层→3mm 厚 SBS 改性沥青卷材防水层→10mm 厚石灰砂浆隔离层→30mm厚 C20 细石混凝土保护层
三、施工工艺3
1 保温层:保温层采纳 50mm 厚 XPS 保温板保温层
(1)、保温层的基层平整、洁净、干燥
(2)、块体保温板不破裂、缺棱掉角,铺设时遇有缺棱掉角破裂不齐的,要锯平拼接使用
(3)、干铺板状保温材料,紧靠基层表面,铺平、垫稳
(4)、粘贴的板状保温块材,铺砌平整、严实
板缝间或缺角处用碎屑加胶料拌匀填补严密

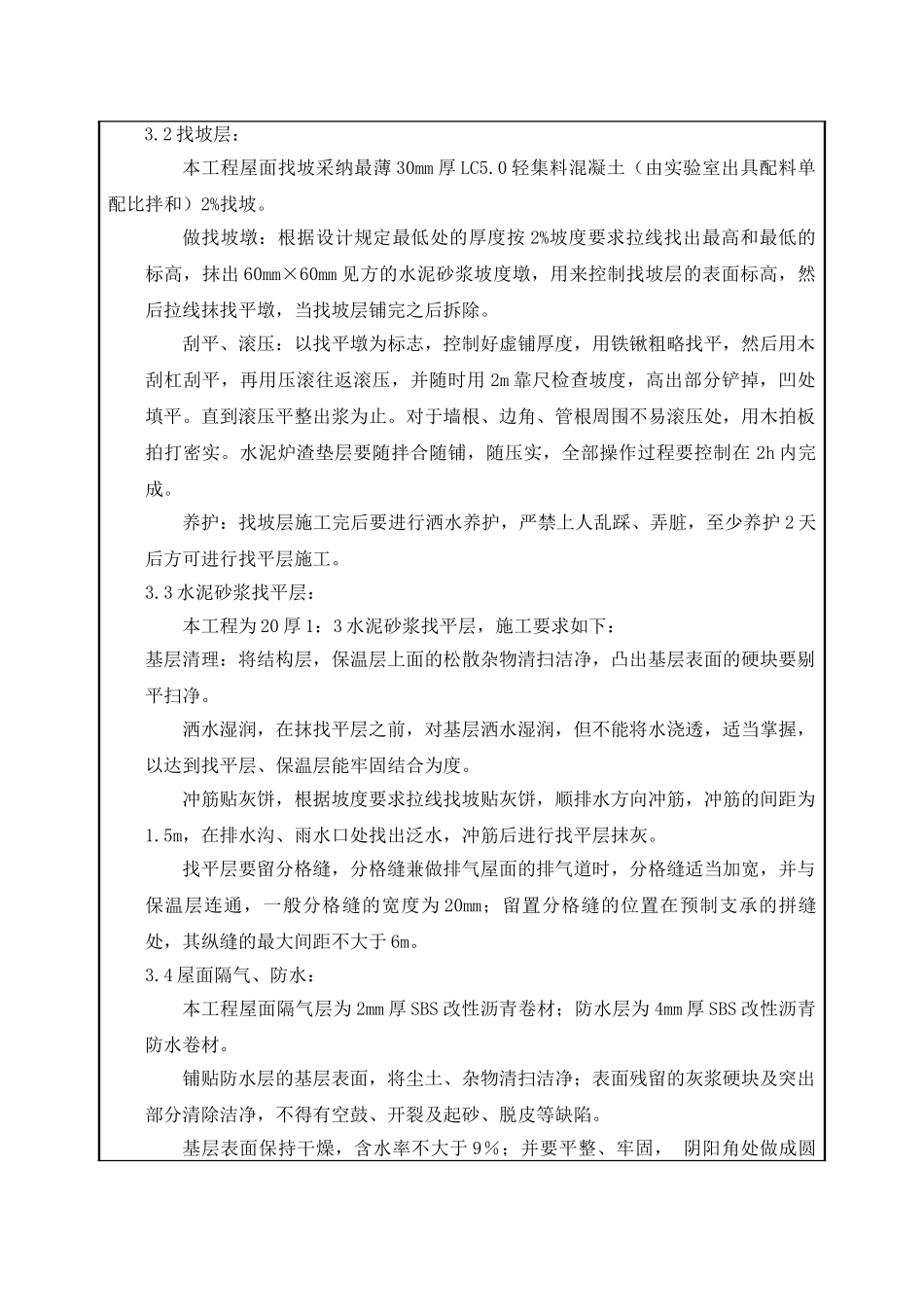

2 找坡层:本工程屋面找坡采纳最薄 30mm 厚 LC5
0 轻集料混凝土(由实验室出具配料单配比拌和)2%找坡
做找坡墩:根据设计规定最低处的厚度按 2%坡度要求拉线找出最高和最低的标
