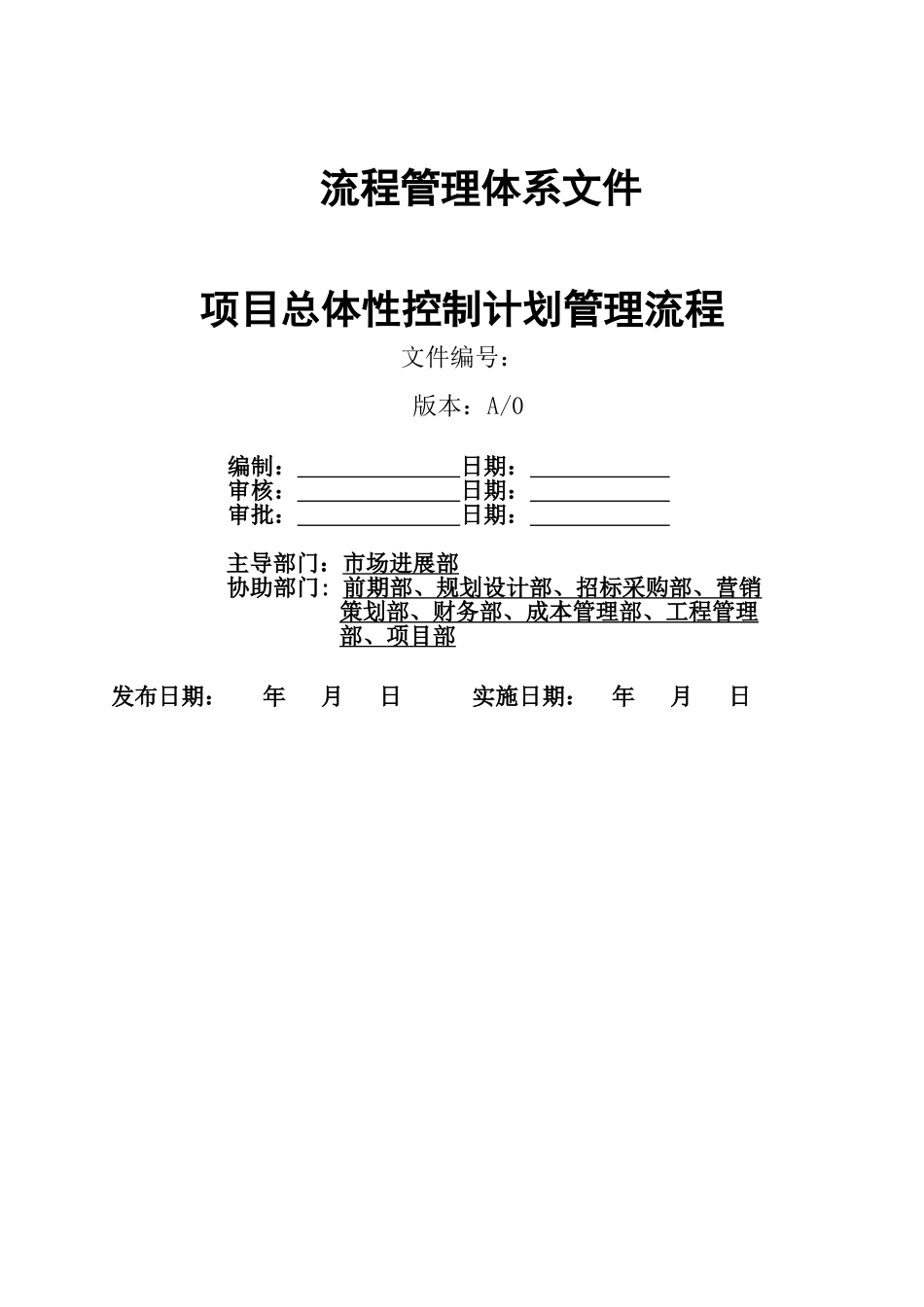

流程管理体系文件项目总体性控制计划管理流程文件编号: 版本:A/0编制: 日期: 审核: 日期: 审批: 日期: 主导部门:市场进展部协助部门: 前期部、规划设计部、招标采购部、营销策划部、财务部、成本管理部、工程管理部、项目部发布日期: 年 月 日 实施日期: 年 月 日1、 适用范围适用于项目总体性控制计划的制定
2、 流程目标通过明确项目计划过程中各部门职责,法律规范项目计划管理,提高计划制定的科学性,使计划更有效的指导开发全过程
3、 术语和定义无
4、 职责4
1 市场进展部4
1 根据审批后的项目现金流关键节点要求组织编制《项目关键节点计划》;4
2 组织相关部门编制项目总体性控制计划;4
3 汇总、统筹各个部门提交的计划形成项目总体开发计划;4
4 汇总、统筹项目总体开发计划、项目总体资金计划形成项目总体性控制计划;4
5 组织对项目总体性控制计划的交底并备案;4
6 统筹、协调各部门提交的三级专业计划并备案
2 财务部4
1 根据财务分析,对项目现金流提出关键节点要求;4
2 编制《项目总体资金计划》;4
3 参加《项目关键节点计划》、《项目总体性控制计划》编制
3 成本管理部4
1 参加《项目关键节点计划》编制
4 营销策划部4
1 编制《项目总体营销计划》、《销售回款计划》;4
2 参加《项目关键节点计划》、《项目总体性控制计划》编制
5 前期部4
1 编制《项目报批计划》,规划设计部、工程部和项目部参加
2 参加《项目关键节点计划》、《项目总体性控制计划》编制
6 工程管理部4
1 编制《项目总体施工进度计划》
2 参加《项目关键节点计划》、《项目总体性控制计划》编制
7 规划设计部4
1 编制《项目设计计划》、《设计出图计划》、《样板确认计划》、《样板
