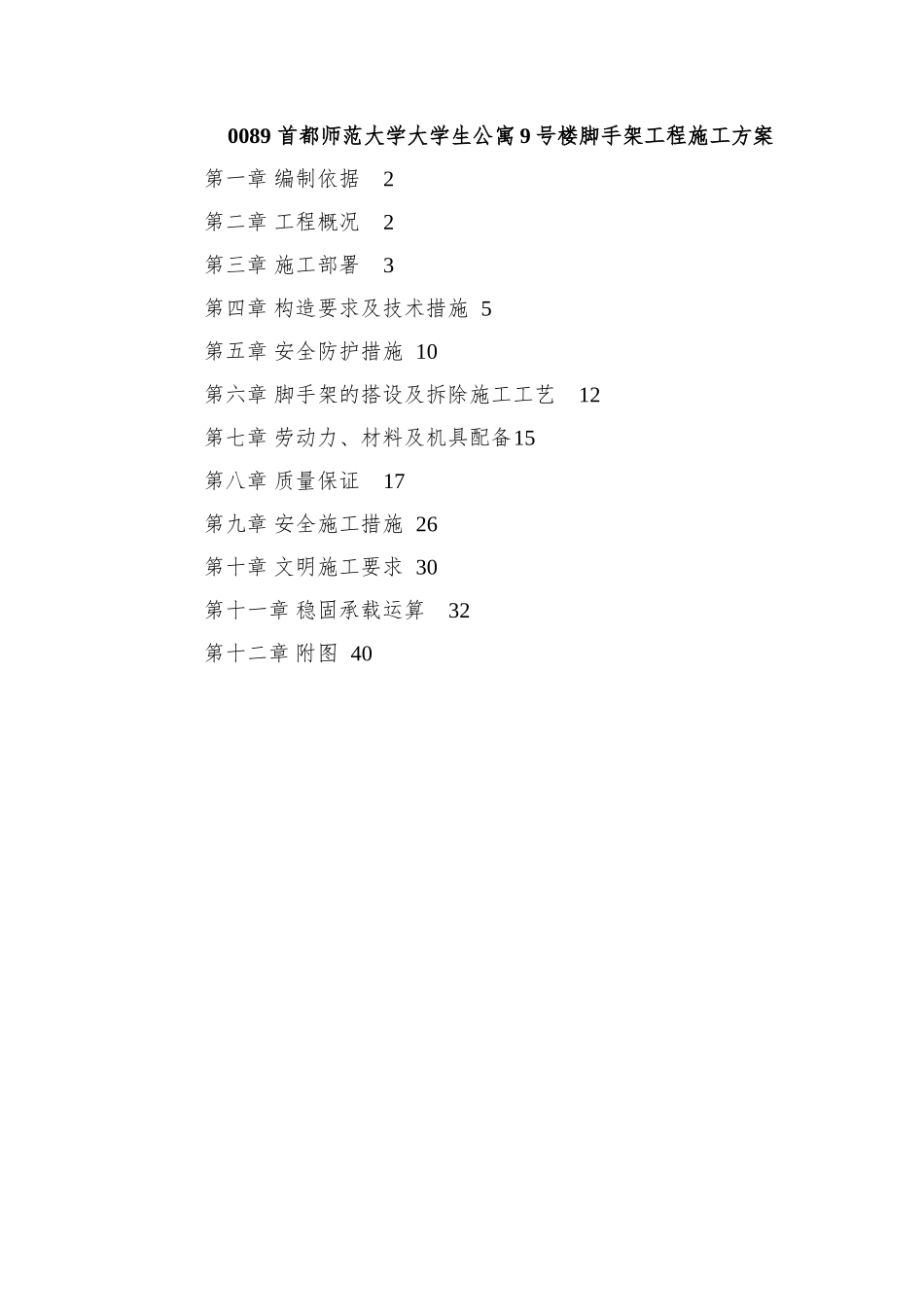

0089 首都师范大学大学生公寓 9 号楼脚手架工程施工方案第一章 编制依据2第二章 工程概况2第三章 施工部署3第四章 构造要求及技术措施 5第五章 安全防护措施 10第六章 脚手架的搭设及拆除施工工艺12第七章 劳动力、材料及机具配备15第八章 质量保证17第九章 安全施工措施 26第十章 文明施工要求 30第十一章 稳固承载运算32第十二章 附图 40编制依据1

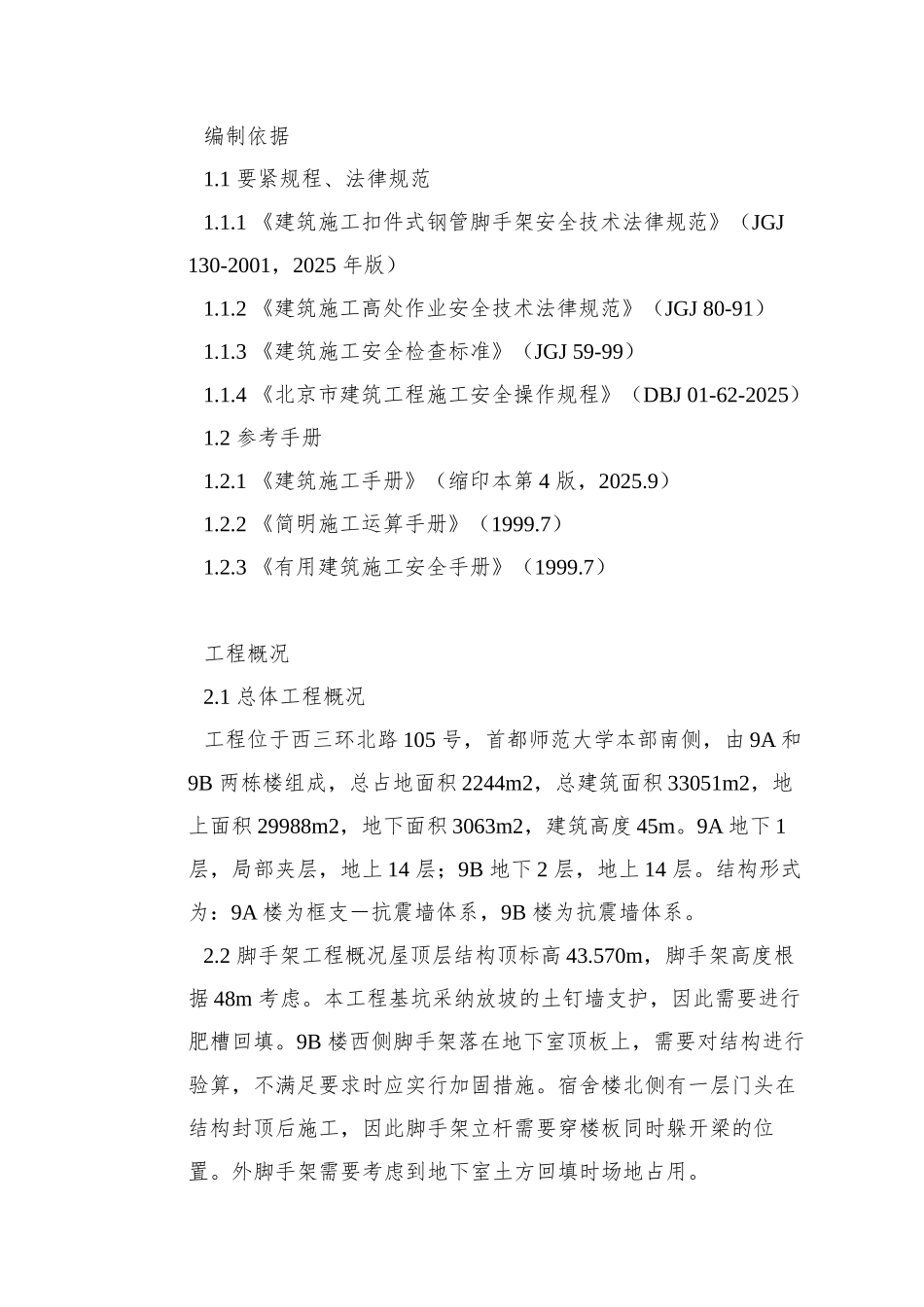

1 要紧规程、法律规范1
1 《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ 130-2001,2025 年版)1
2 《建筑施工高处作业安全技术法律规范》(JGJ 80-91) 1
3 《建筑施工安全检查标准》(JGJ 59-99) 1
4 《北京市建筑工程施工安全操作规程》(DBJ 01-62-2025) 1
2 参考手册1
1 《建筑施工手册》(缩印本第 4 版,2025
2 《简明施工运算手册》(1999
3 《有用建筑施工安全手册》(1999
7) 工程概况2
1 总体工程概况工程位于西三环北路 105 号,首都师范大学本部南侧,由 9A 和9B 两栋楼组成,总占地面积 2244m2,总建筑面积 33051m2,地上面积 29988m2,地下面积 3063m2,建筑高度 45m
9A 地下 1 层,局部夹层,地上 14 层;9B 地下 2 层,地上 14 层
结构形式为:9A 楼为框支-抗震墙体系,9B 楼为抗震墙体系
2 脚手架工程概况屋顶层结构顶标高 43
570m,脚手架高度根据 48m 考虑
本工程基坑采纳放坡的土钉墙支护,因此需要进行肥槽回填
9B 楼西侧脚手架落在地下室顶板上,需要对结构进行验算,不满足要求时应实行加固措施
宿舍楼北侧有一层门头在结构封顶后施工,因此脚手架立杆需要穿楼板同时躲开梁的位置

外脚手架需要考虑到地下室土方
