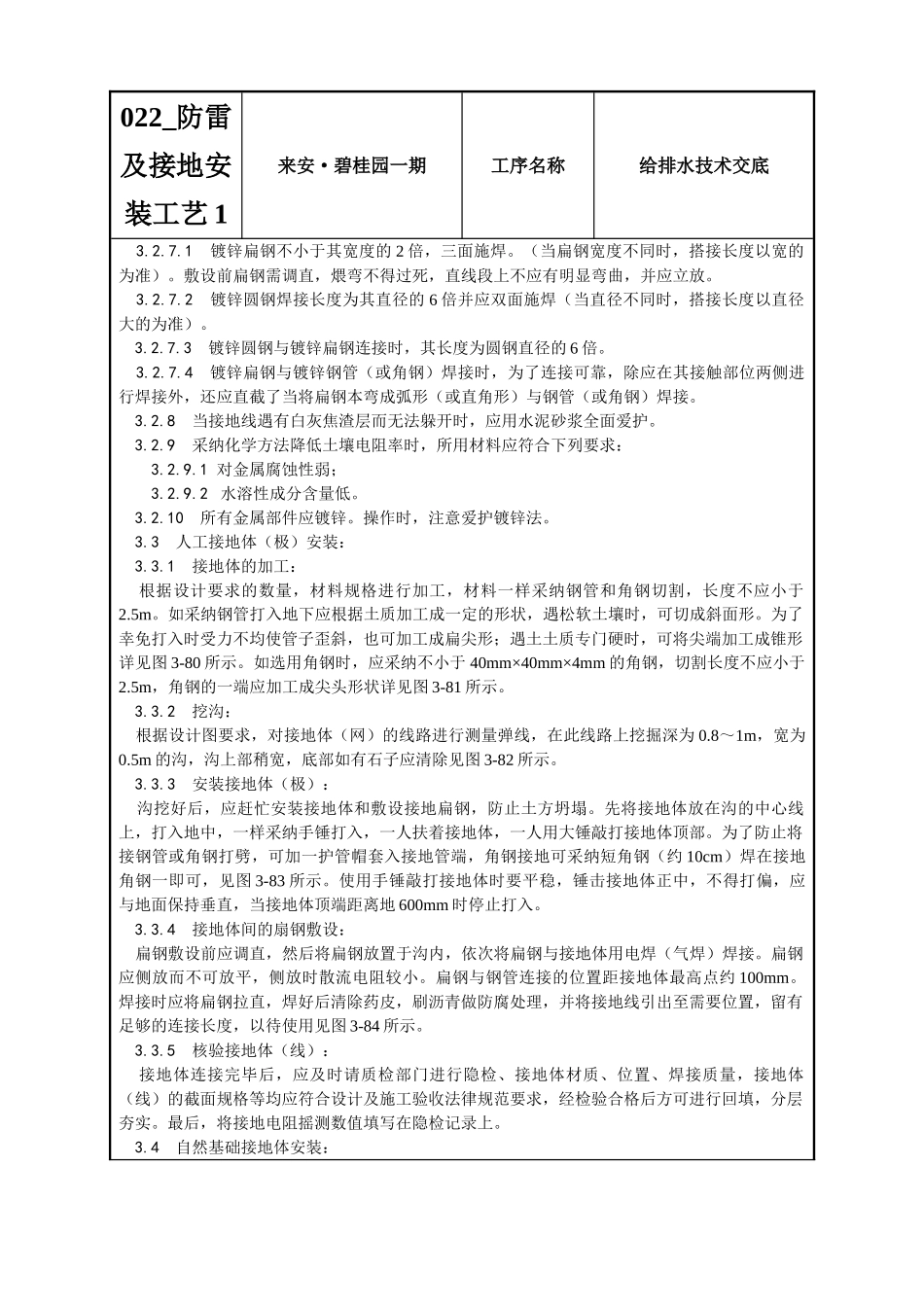

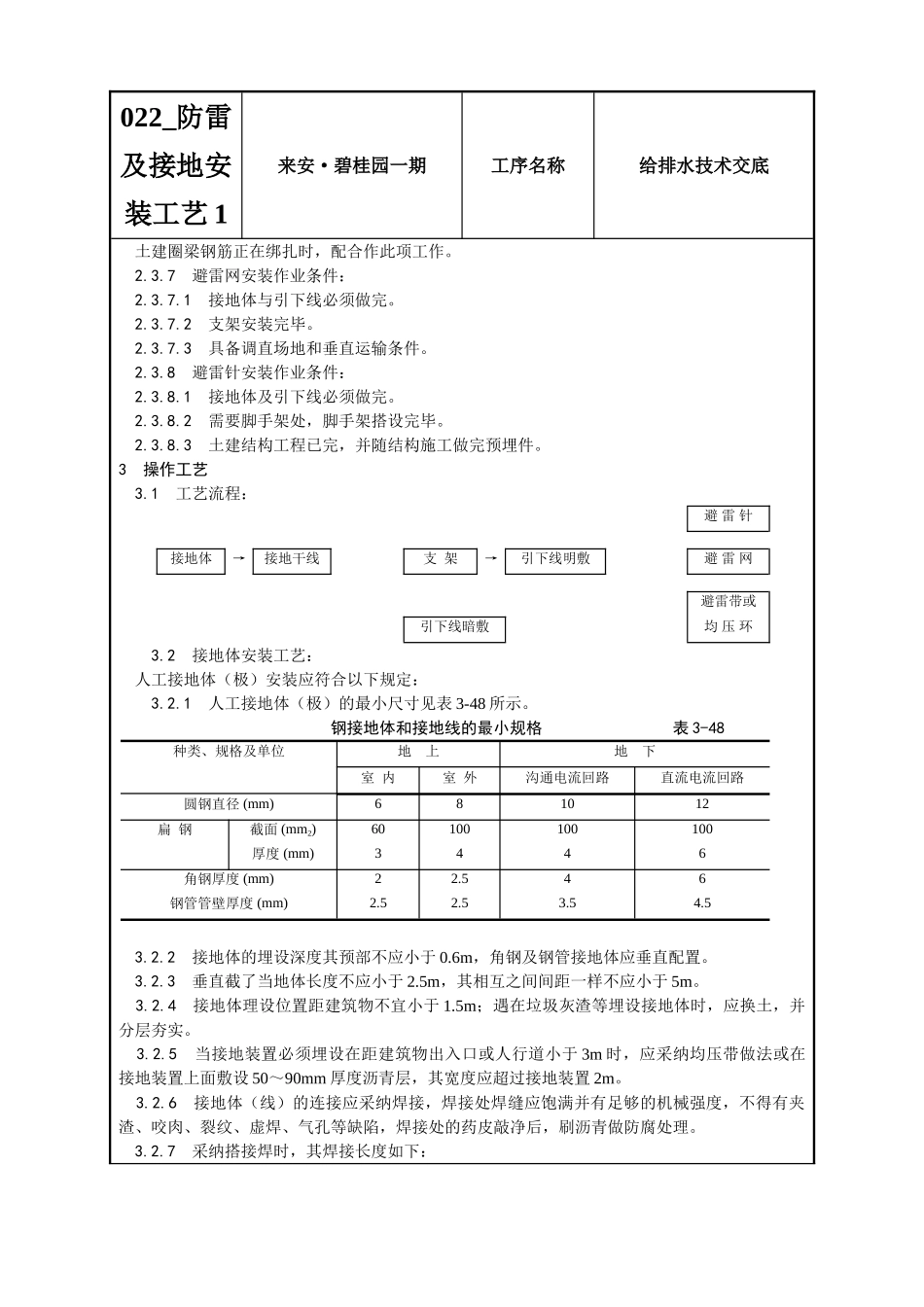

022_防雷及接地安装工艺 1来安·碧桂园一期工序名称给排水技术交底交底内容:防雷及接地安装1 范畴 本工艺标准适用于建筑物防雷接地、爱护接地、工作接地、重复接地及屏蔽接地装置安装工程。2 施工预备 2.1 材料要求: 2.1.1 镀锌钢材有扁钢、角钢、圆钢、钢管等,使用时应意采纳冷镀锌依旧采纳热镀锌材料,应符合设计规定。产品应有材质检验证明及产品出厂合格证。 2.1.2 镀锌辅料有铅丝(即镀锌铁丝)、螺栓、垫圈、弹簧垫圈、U 型螺栓、元宝螺栓、支架等。 2.1.3 电焊条、氧气、乙炔、沥青漆,混凝土支架,预埋铁件,小线,水泥,砂子,塑料管,红油漆、白油漆、防腐漆、银粉,黑色油漆等。 2.2 要紧机具: 2.2.1 常用电工工具、手锤、钢钢锯、锯条、压力案子、铁锹、铁镐、大锤、夯桶。 2.2.2 线坠、卷尺、大绳、粉线袋、绞磨(或倒链)、紧线器、电锤、冲击钻、电焊机、电焊工具等。 2.3 作业条件: 2.3.1 接地体作业条件: 2.3.1.1 按设计位置清理好场地。 2.3.1.2 底板筋与柱筋连接处已绑扎完。 2.3.1.3 桩基内钢筋与柱筋连接处已绑扎完。 2.3.2 接地干线作业条件: 2.3.2.1 支架安装完毕。 2.3.2.2 爱护管已预埋。 2.3.2.3 土建抹灰完毕。 2.3.3 支架安装作业条件: 2.3.3.1 各种支架已运到现场。 2.3.3.2 结构工程差不多完成。 2.3.3.3 室外必须有脚手架或爬梯。 2.3.4 防雷引下线暗敷设作业条件: 2.3.4.1 建筑物(或构筑物)有脚手架或爬梯,达到能上人操作的条件。 2.3.4.2 利用主筋作引下线时,钢筋绑扎完毕。 2.3.5 防雷引下线明敷设作业条件: 2.3.5.1 支架安装完毕。 2.3.5.2 建筑物(或构筑物)有脚手架或爬梯达到能上人操作的条件。 2.3.5.3 土建外装修完。 2.3.6 避雷带与均压环安装作业条件:022_防雷及接地安装工艺 1来安·碧桂园一期工序名称给排水技术交底 土建圈梁钢筋正在绑扎时,配合作此项工作。 2.3.7 避雷网安装作业条件: 2.3.7.1 接地体与引下线必须做完。 2.3.7.2 支架安装完毕。 2.3.7.3 具备调直场地和垂直运输条件。 2.3.8 避雷针安装作业条件: 2.3.8.1 接地体及引下线必须做完。 2.3.8.2 需要脚手架处,脚手架搭设完毕。 2.3.8.3 土建结构工程已完,并随结构施工做完预埋件。3 操作工艺 3.1 工艺流程:避 雷 针接地体→接地干线支 架→引下线明敷避 雷 网避雷带或引下线暗敷均 压 环 3.2 接地体安装工艺: 人...
