大型梯形钢屋架施工工法前言:大型梯形钢屋架在电厂建设中的煤库、汽机房、锅炉间屋盖结构中有着广泛的应用,具有自重轻、施工工期短、现场施工独立性强的特点
提高了屋盖施工工期,加快了电厂的建设步伐
本工法是结合****炼化****热电厂焦棚 33M 钢屋架的施工编写的
33M 梯形钢屋架跨度大、焊接量大、质量要求高,在施工中我们采纳了分段制作、大流水作业,现场总体拼装、综合吊装的方法,实现了安全、质量好,工期短的目标,取得了较好的经济效益与社会效益,获得了业主和总包单位的好评
本工法应用于****炼化公司****热电站焦棚,****热电厂汽机房、干煤棚屋盖系统,****热电站焦棚共有 33M 钢屋架 38 榀,24M 钢屋架19 榀,总用钢 520T,于 1997 年 12 月 5 日开工,1998 年 3 月 5 日开始吊装,1998 年 5 月 15 日完工,被评为优良工程,****热电厂汽机房、干煤棚共有 33M 钢屋架 20 榀,总用钢 240T,于 1998 年 9 月 10 日开工,1998 年 11 月 15 日开始吊装,1998 年 12 月 25 日完工,被评为优良工程
****炼化公司煤棚共有 33M 钢屋架 35 榀,总用钢 430T,2003 年9 月 11 日开始吊装,2004 年 1 月 8 日完工,被评为优良工程

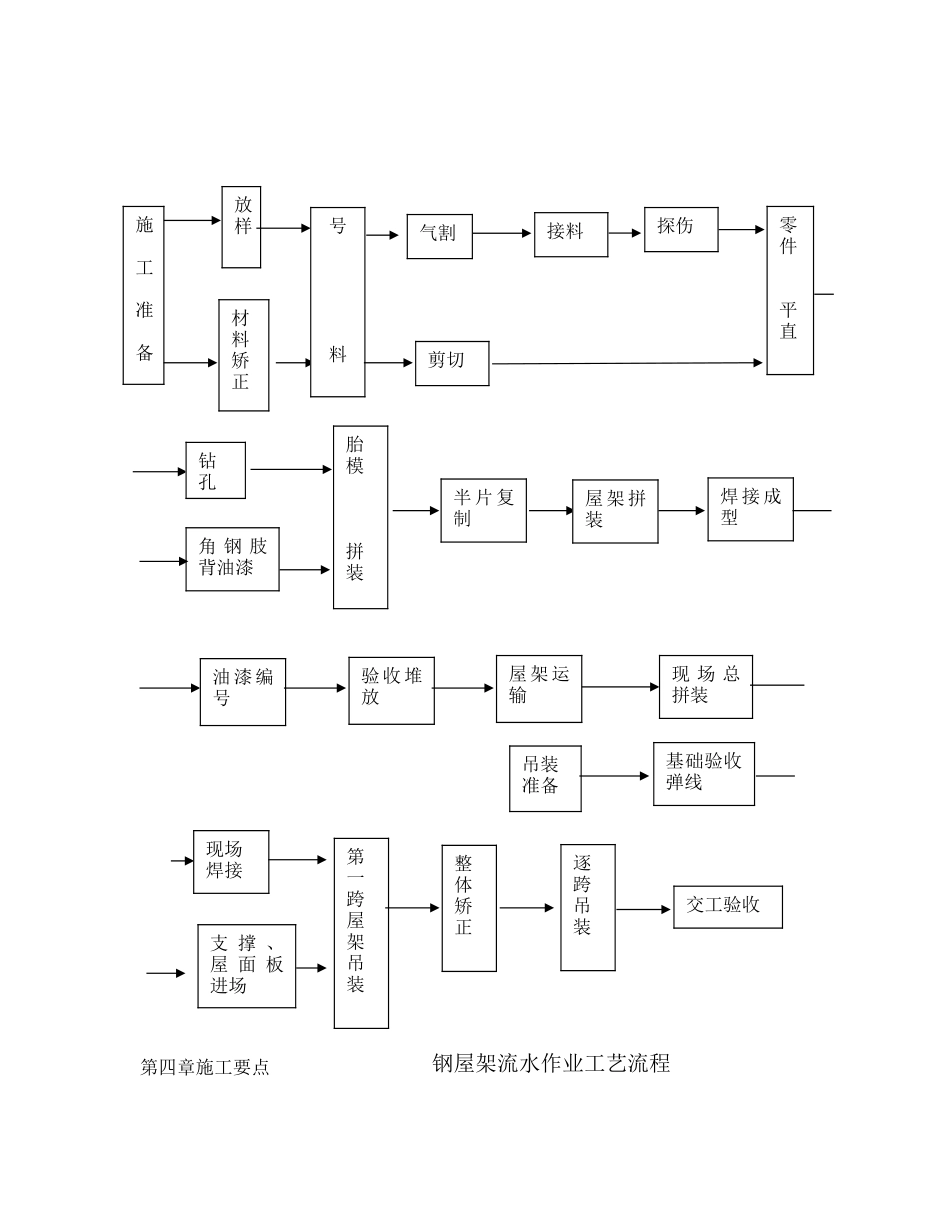

实践证明根据本工法施工是第一章施工特点****炼化****热电厂焦棚共有 33M 钢屋架 38 榀,24M 钢屋架 19榀,总用钢 520T,从制作到安装工期要求紧,质量要求高,以前考虑到 33M 钢屋架的运输问题一般采纳施工现场制作,边制作边安装,但现场临设、起重设备装卸,现场施工场地拥挤的状况使这一施工方法明显欠佳,我们认真分析了钢屋架的结构形式,经过反复讨论决定采纳屋架分段制作,工厂加工,现场总装,综合吊装的方法,提高了大钢屋架工程质
