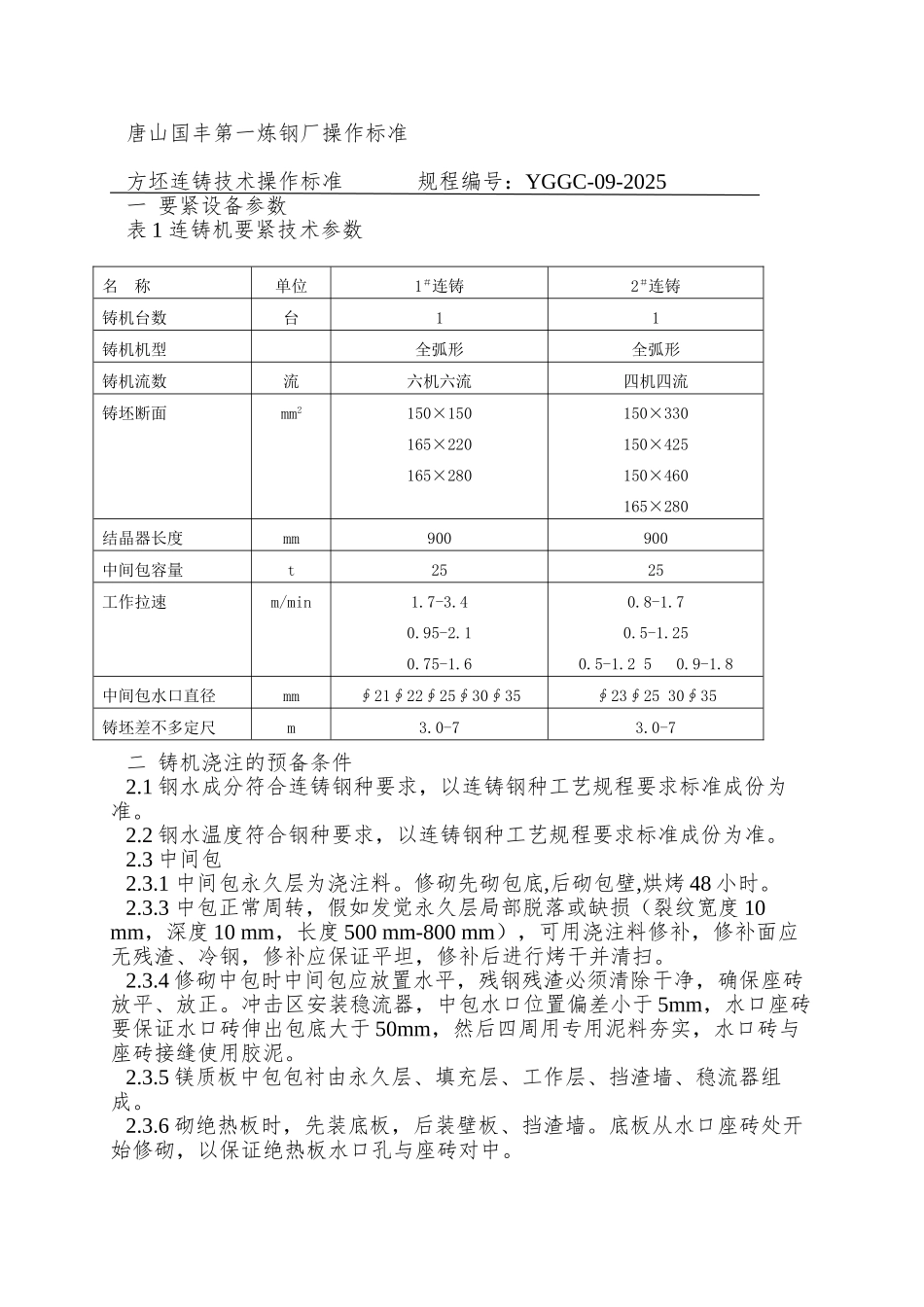

80 吨方坯连铸操作标准方坯连铸技术操作标准2一 要紧设备参数2二 铸机浇注的预备条件2三 浇注作业4四 配水操作5五 拉矫操作5唐山国丰第一炼钢厂操作标准 方坯连铸技术操作标准 规程编号:YGGC-09-2025一 要紧设备参数表 1 连铸机要紧技术参数二 铸机浇注的预备条件2.1 钢水成分符合连铸钢种要求,以连铸钢种工艺规程要求标准成份为准。2.2 钢水温度符合钢种要求,以连铸钢种工艺规程要求标准成份为准。2.3 中间包2.3.1 中间包永久层为浇注料。修砌先砌包底,后砌包壁,烘烤 48 小时。2.3.3 中包正常周转,假如发觉永久层局部脱落或缺损(裂纹宽度 10 mm,深度 10 mm,长度 500 mm-800 mm),可用浇注料修补,修补面应无残渣、冷钢,修补应保证平坦,修补后进行烤干并清扫。2.3.4 修砌中包时中间包应放置水平,残钢残渣必须清除干净,确保座砖放平、放正。冲击区安装稳流器,中包水口位置偏差小于 5mm,水口座砖要保证水口砖伸出包底大于 50mm,然后四周用专用泥料夯实,水口砖与座砖接缝使用胶泥。2.3.5 镁质板中包包衬由永久层、填充层、工作层、挡渣墙、稳流器组成。2.3.6 砌绝热板时,先装底板,后装壁板、挡渣墙。底板从水口座砖处开始修砌,以保证绝热板水口孔与座砖对中。名 称单位1#连铸2#连铸铸机台数台11铸机机型全弧形全弧形铸机流数流六机六流四机四流铸坯断面mm2150×150165×220165×280150×330150×425150×460165×280结晶器长度mm900900中间包容量t2525工作拉速m/min1.7-3.40.95-2.10.75-1.60.8-1.70.5-1.250.5-1.2 5 0.9-1.8中间包水口直径mm∮21∮22∮25∮30∮35∮23∮25 30∮35铸坯差不多定尺m3.0-73.0-72.3.7 装板时先在板子接缝处平均抹好胶泥,装好后板缝<2mm。用胶泥抹好所有接缝,并用∮12mm-16mm∮圆钢支撑,卡牢,不得有扭曲,用填砂将绝热板与永久层间填实。最后将中包内清扫干净。2.3.8 修砌中包所用各种耐火材料应符合有关技术要求。2.3.9 安装塞杆(1)检查启闭机构与中间包包壳的连接应牢固无松动,启闭机构灵活可靠,不得有摆动。(2)检查塞杆是否完好。(3)安装塞杆时要求啃头 3~5mm,塞杆起落行程 40~60mm。(4)安装完毕,将压紧螺母紧 2~3 圈,然后将塞杆抬起,清除水口异物,保证水口畅通。 2.3.10 中间包烘烤(1)中间包车开到烘烤位置,将上下烧嘴分不与中间包盖孔及水口对准。(2)中包烘烤遵循先点燃液化气,再开煤气的操作顺序,小火烘烤 1 小时,...
