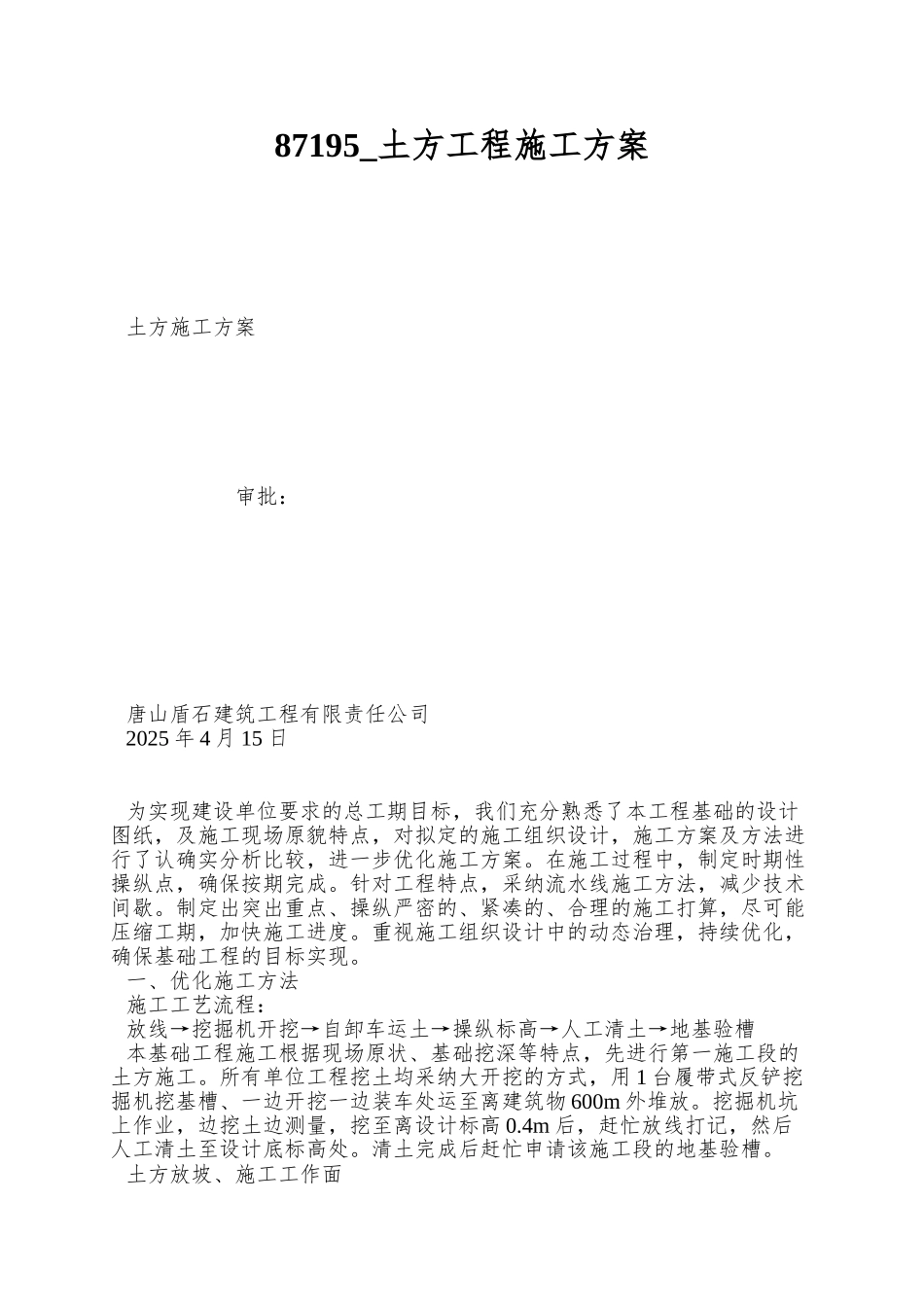

87195_土方工程施工方案土方施工方案 审批: 唐山盾石建筑工程有限责任公司2025 年 4 月 15 日为实现建设单位要求的总工期目标,我们充分熟悉了本工程基础的设计图纸,及施工现场原貌特点,对拟定的施工组织设计,施工方案及方法进行了认确实分析比较,进一步优化施工方案
在施工过程中,制定时期性操纵点,确保按期完成
针对工程特点,采纳流水线施工方法,减少技术间歇
制定出突出重点、操纵严密的、紧凑的、合理的施工打算,尽可能压缩工期,加快施工进度
重视施工组织设计中的动态治理,持续优化,确保基础工程的目标实现
一、优化施工方法施工工艺流程:放线→挖掘机开挖→自卸车运土→操纵标高→人工清土→地基验槽本基础工程施工根据现场原状、基础挖深等特点,先进行第一施工段的土方施工
所有单位工程挖土均采纳大开挖的方式,用 1 台履带式反铲挖掘机挖基槽、一边开挖一边装车处运至离建筑物 600m 外堆放
挖掘机坑上作业,边挖土边测量,挖至离设计标高 0
4m 后,赶忙放线打记,然后人工清土至设计底标高处
清土完成后赶忙申请该施工段的地基验槽

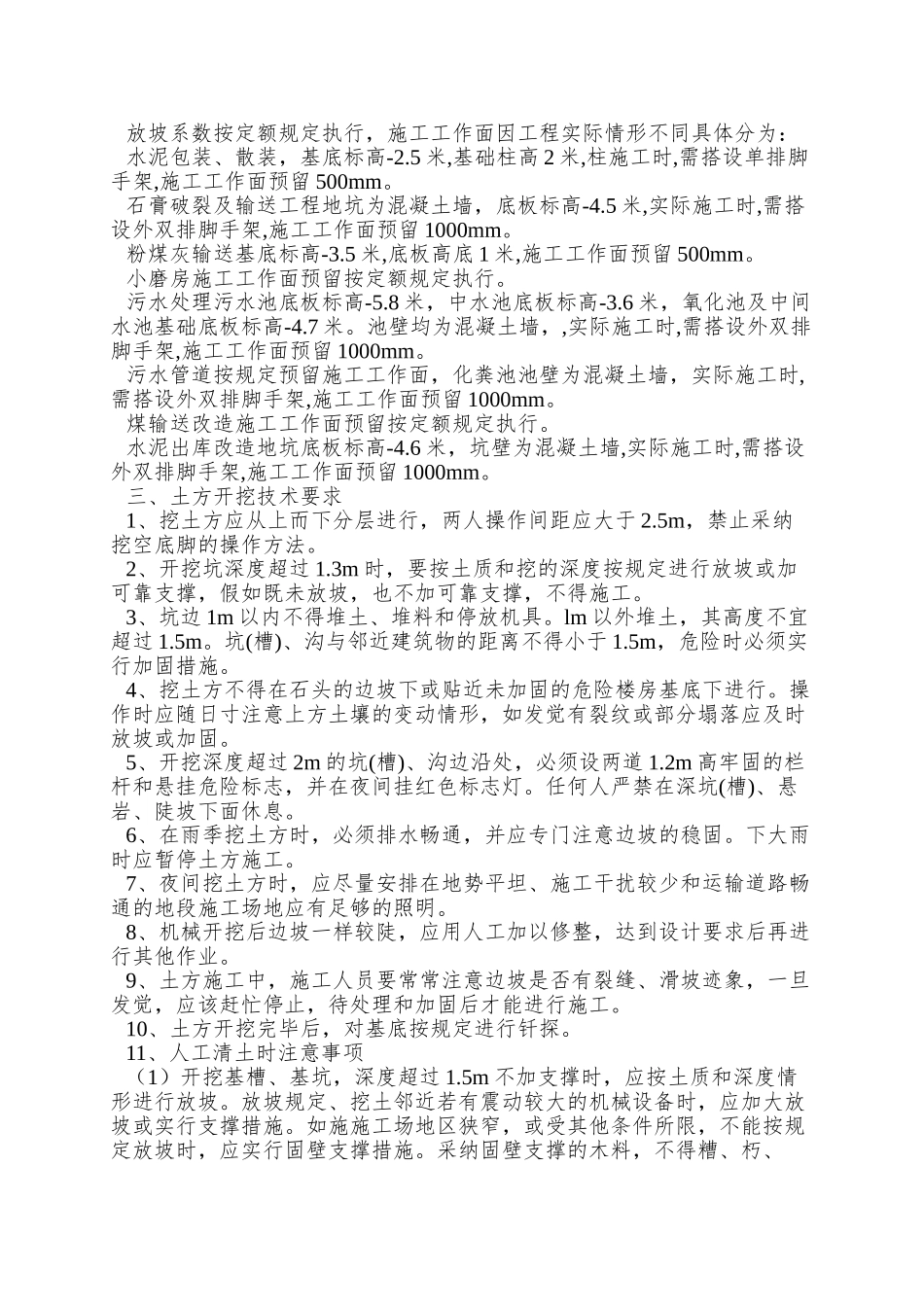

土方放坡、施工工作面放坡系数按定额规定执行,施工工作面因工程实际情形不同具体分为:水泥包装、散装,基底标高-2
5 米,基础柱高 2 米,柱施工时,需搭设单排脚手架,施工工作面预留 500mm
石膏破裂及输送工程地坑为混凝土墙,底板标高-4
5 米,实际施工时,需搭设外双排脚手架,施工工作面预留 1000mm
粉煤灰输送基底标高-3
5 米,底板高底 1 米,施工工作面预留 500mm
小磨房施工工作面预留按定额规定执行
污水处理污水池底板标高-5
8 米,中水池底板标高-3
6 米,氧化池及中间水池基础底板标高-4
池壁均为混凝土墙,,实际施工时,需搭设外双排脚手架,施工工作面预留 1000mm
污水管道按规定预留施工工作面,化粪池池壁为混凝土墙
