90m0 块施工技术方案1
编制依据 12
工程概况 13
施工方法与施工工艺24
墩顶托架设计与施工44
1 托架设计44
2 托架施工75
纵横梁布设86
支立底模和外侧模87
底、腹板钢筋、预应力管道安装109
支立内侧模板1110
砼浇筑1111
砼养护1312
凿毛 1313
支立顶模1314
绑扎顶板钢筋和安装预应力管道 1415
第二次砼浇筑及养生1416
预应力施工 1416
1 预应力缺失的测定1416
2 张拉操纵1617
压浆 1818
施工质量保证措施 2019
安全保证措施2120
环境爱护措施2421
0#块施工机械、人员配置 2422
0#块托架运算书26(50+90+50)m 跨刚构桥 0#块施工方案1
编制依据《重庆丰都至石柱高速公路第 B1 标段施工图设计》《公路桥涵施工技术法律规范》(JGJ 041-2000)《公路工程质量检验评定标准》(JGJ F80/1-2025)《路桥工程师运算手册》《公路桥涵钢结构及木结构设计法律规范》(JTJ025-86)2
工程概况龚家大桥、生基坡 1 号大桥、石板滩大桥主桥上部结构均为(50+90+50)m 三跨预应力混凝土连续刚构箱梁,箱梁根部梁高 5
5m,跨中梁高 2
5m,顶板厚 28cm,底板厚从跨中至根部由 32cm 变化为 60cm,腹板从跨中至根部分两段采纳 60cm、40cm 两种厚度,箱梁高度和底板厚度按 2
0 次抛物线变化
箱梁顶板横向宽 11
75m,箱底宽 6
5m,翼缘悬臂长 2
箱梁 0 号节段长 12m(包括墩两侧各外伸 4
0),每个悬浇“T”纵向对称划分为 10 个节段,梁段数及梁段长从根部至跨中分不为4×3
5m、6×4
0m,节段悬浇总长 38m
0 号节段采纳 C50 砼,总计 195
8m³,墩两侧悬臂外伸 4

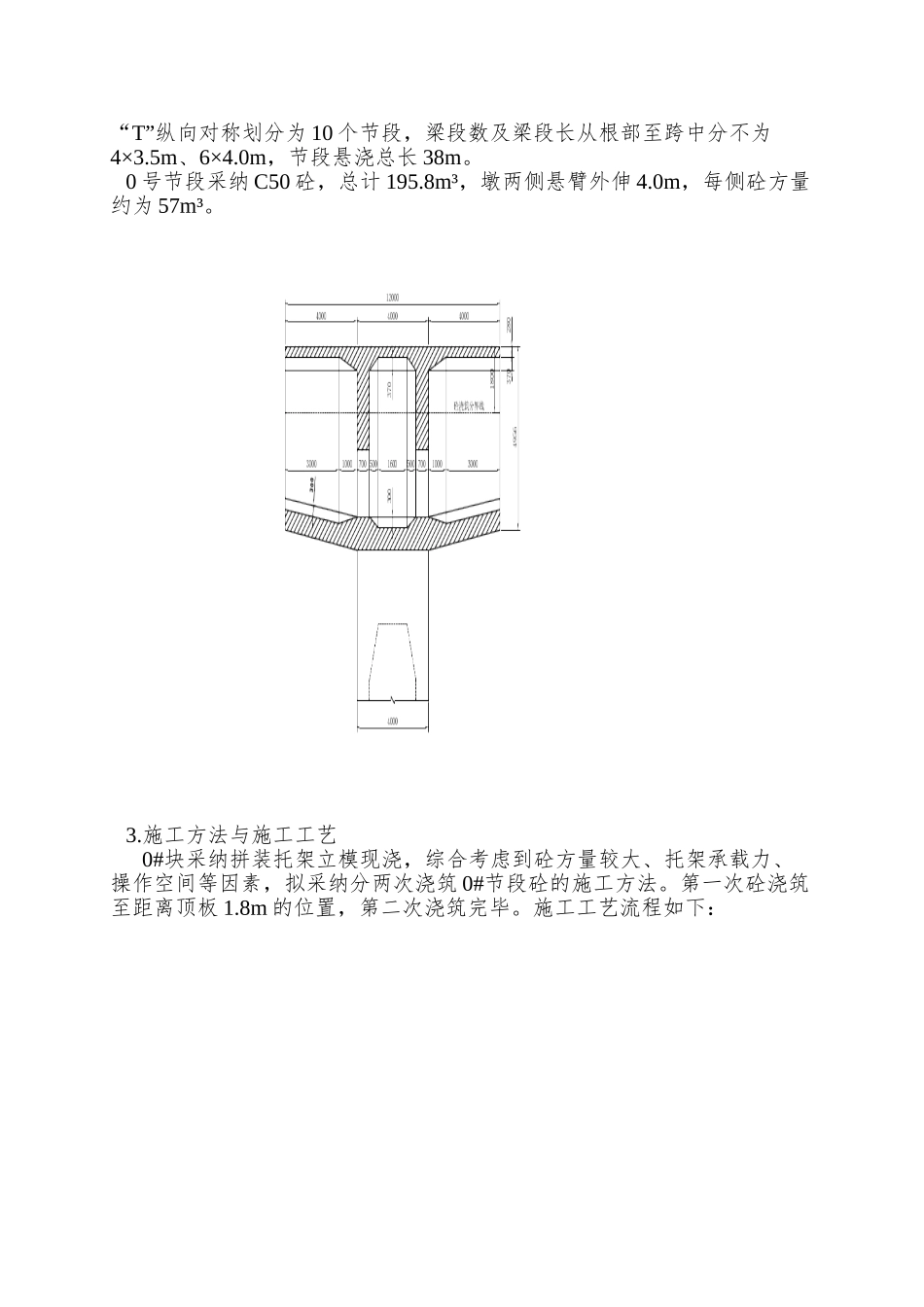

0m,每侧砼方量约为 57m
