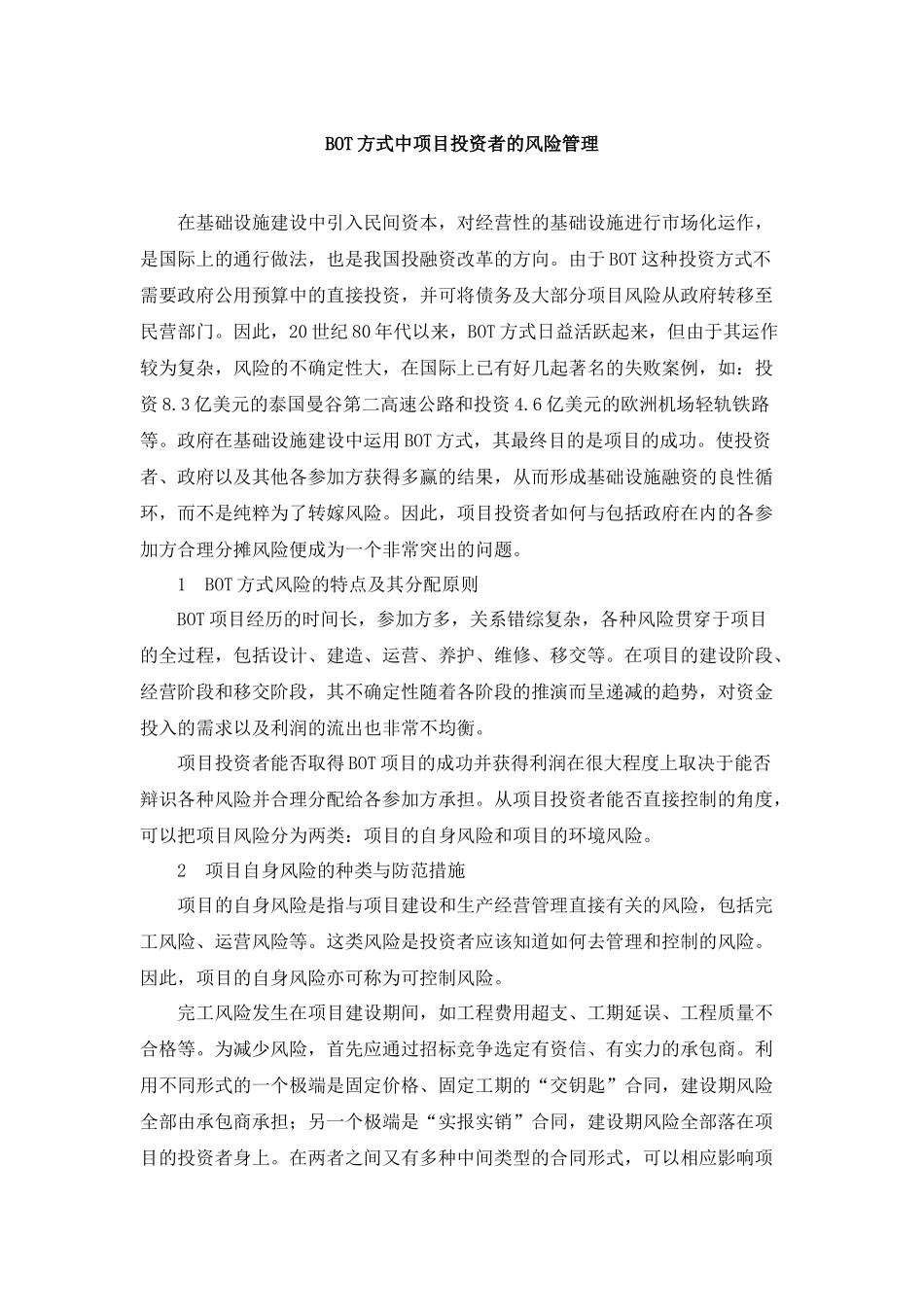

BOT 方式中项目投资者的风险管理 在基础设施建设中引入民间资本,对经营性的基础设施进行市场化运作,是国际上的通行做法,也是我国投融资改革的方向
由于 BOT 这种投资方式不需要政府公用预算中的直接投资,并可将债务及大部分项目风险从政府转移至民营部门
因此,20 世纪 80 年代以来,BOT 方式日益活跃起来,但由于其运作较为复杂,风险的不确定性大,在国际上已有好几起著名的失败案例,如:投资 8
3 亿美元的泰国曼谷第二高速公路和投资 4
6 亿美元的欧洲机场轻轨铁路等
政府在基础设施建设中运用 BOT 方式,其最终目的是项目的成功
使投资者、政府以及其他各参加方获得多赢的结果,从而形成基础设施融资的良性循环,而不是纯粹为了转嫁风险
因此,项目投资者如何与包括政府在内的各参加方合理分摊风险便成为一个非常突出的问题
1 BOT 方式风险的特点及其分配原则 BOT 项目经历的时间长,参加方多,关系错综复杂,各种风险贯穿于项目的全过程,包括设计、建造、运营、养护、维修、移交等
在项目的建设阶段、经营阶段和移交阶段,其不确定性随着各阶段的推演而呈递减的趋势,对资金投入的需求以及利润的流出也非常不均衡
项目投资者能否取得 BOT 项目的成功并获得利润在很大程度上取决于能否辩识各种风险并合理分配给各参加方承担
从项目投资者能否直接控制的角度,可以把项目风险分为两类:项目的自身风险和项目的环境风险
2 项目自身风险的种类与防范措施 项目的自身风险是指与项目建设和生产经营管理直接有关的风险,包括完工风险、运营风险等
这类风险是投资者应该知道如何去管理和控制的风险
因此,项目的自身风险亦可称为可控制风险
完工风险发生在项目建设期间,如工程费用超支、工期延误、工程质量不合格等
为减少风险,首先应通过招标竞争选定有资信、有实力的承包商
利用不同形式的一个极端是固定价格、固定工期的“交钥匙
