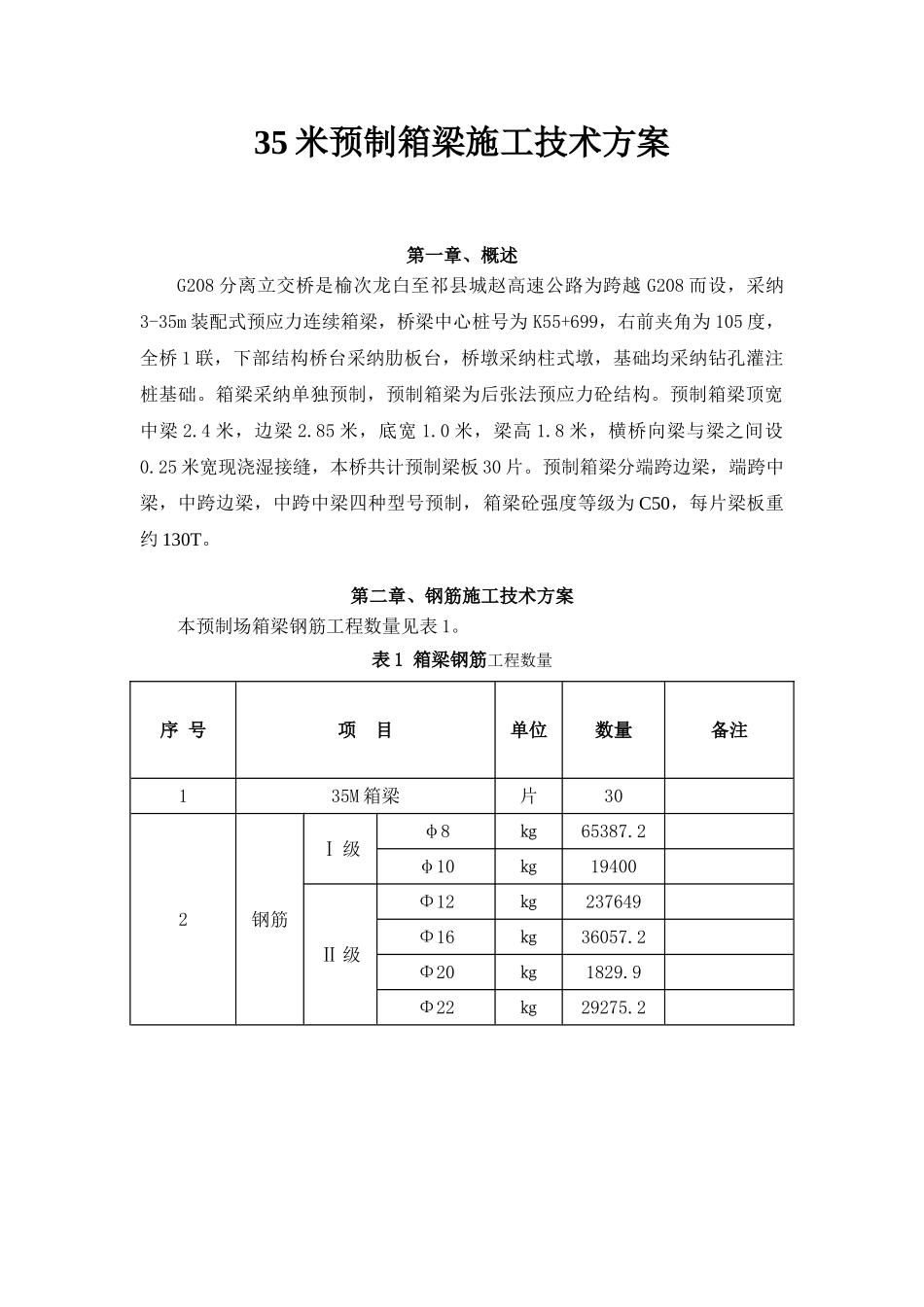

35 米预制箱梁施工技术方案第一章、概述G208 分离立交桥是榆次龙白至祁县城赵高速公路为跨越 G208 而设,采纳3-35m 装配式预应力连续箱梁,桥梁中心桩号为 K55+699,右前夹角为 105 度,全桥 1 联,下部结构桥台采纳肋板台,桥墩采纳柱式墩,基础均采纳钻孔灌注桩基础
箱梁采纳单独预制,预制箱梁为后张法预应力砼结构
预制箱梁顶宽中梁 2
4 米,边梁 2
85 米,底宽 1
0 米,梁高 1
8 米,横桥向梁与梁之间设0
25 米宽现浇湿接缝,本桥共计预制梁板 30 片
预制箱梁分端跨边梁,端跨中梁,中跨边梁,中跨中梁四种型号预制,箱梁砼强度等级为 C50,每片梁板重约 130T
第二章、钢筋施工技术方案本预制场箱梁钢筋工程数量见表 1
表 1 箱梁钢筋工程数量序 号项 目单位数量备注135M 箱梁片302钢筋Ⅰ 级φ8㎏65387
2φ10㎏19400Ⅱ 级Φ12㎏237649Φ16㎏36057
2Φ20㎏1829
9Φ22㎏29275

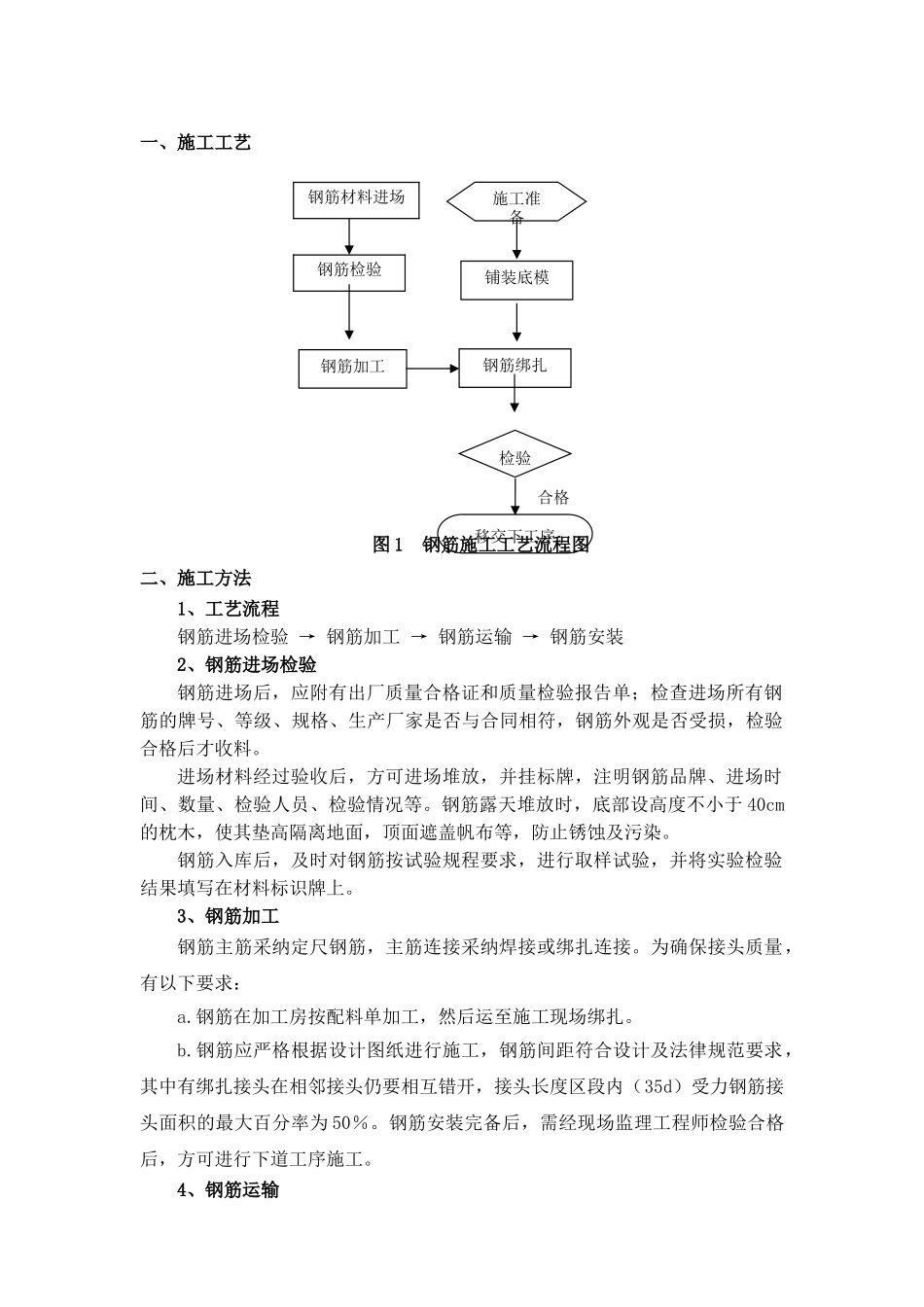

2一、施工工艺图 1 钢筋施工工艺流程图二、施工方法1、工艺流程钢筋进场检验 → 钢筋加工 → 钢筋运输 → 钢筋安装2、钢筋进场检验钢筋进场后,应附有出厂质量合格证和质量检验报告单;检查进场所有钢筋的牌号、等级、规格、生产厂家是否与合同相符,钢筋外观是否受损,检验合格后才收料
进场材料经过验收后,方可进场堆放,并挂标牌,注明钢筋品牌、进场时间、数量、检验人员、检验情况等
钢筋露天堆放时,底部设高度不小于 40cm的枕木,使其垫高隔离地面,顶面遮盖帆布等,防止锈蚀及污染
钢筋入库后,及时对钢筋按试验规程要求,进行取样试验,并将实验检验结果填写在材料标识牌上

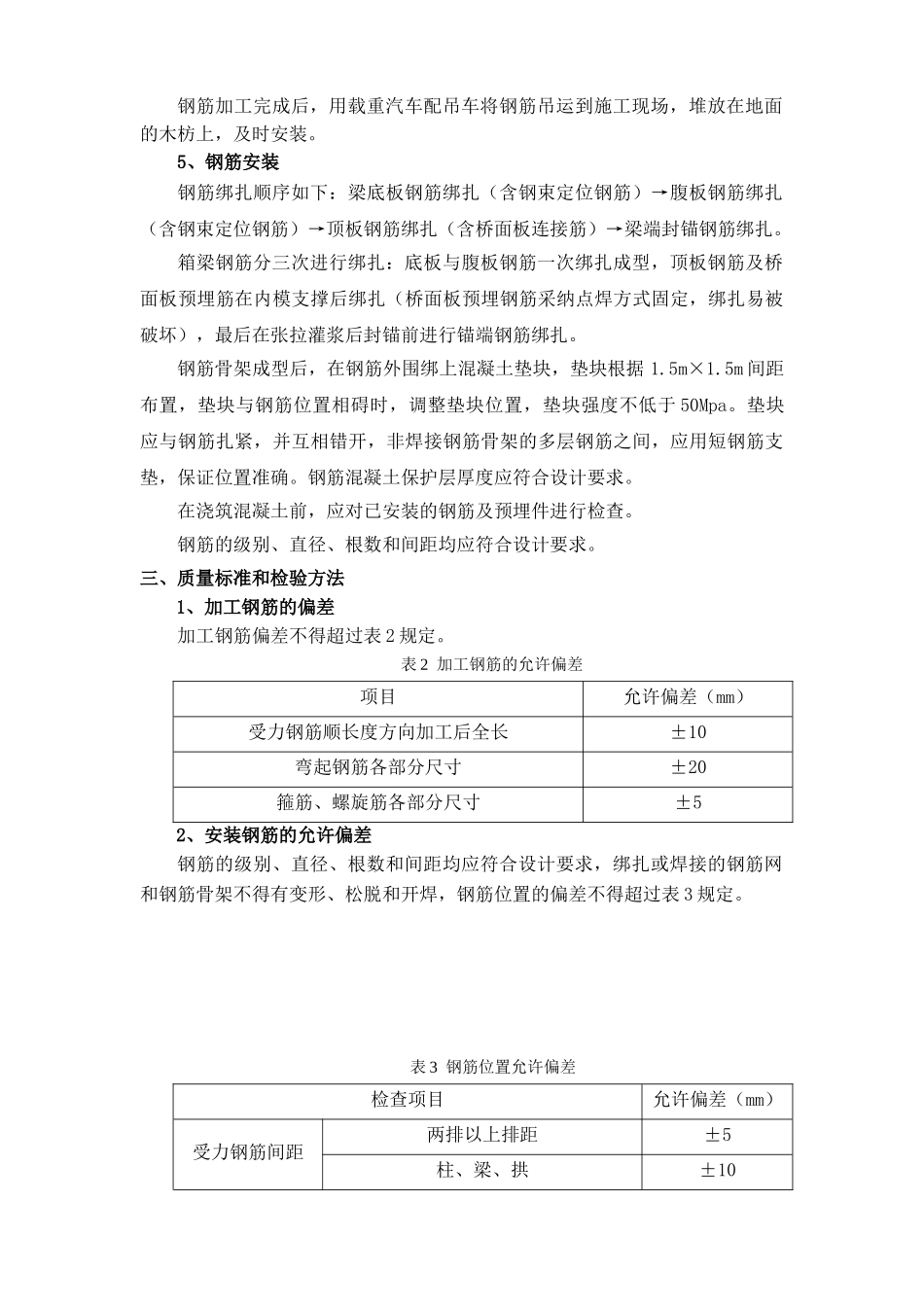

3、钢筋加工钢筋主筋采纳定尺钢筋,主筋连接采纳焊接或绑扎连接
为确保接头质量,有以下要求:a
钢筋在加工房按配料单加工,然后运至施工现场绑扎
钢筋应严格根据设计图纸
