“限降”后基坑支护的施工 随着城市人口的迅猛增加,城市地下水的溃乏的问题日趋严重
xx 作为国际化大都市,城市建设飞速进展
与此同时,每年建设施工抽取的地下水量非常惊人,特别是近年来,每年抽取的地下水超过 1 亿立方米,其中绝大多数被白白浪费掉,这与 xx 市日益紧张的水资源形势很不相符
xx 年 xx 市建委联合水务局在工程建设中以保护地下水资源和地下水环境为目标,贯彻绿色施工思想,发布了《xx 市建设施工降水管理办法》,以“保护优先、合理抽取、抽水有偿、综合利用”为原则,以限制施工降水为手段,严格把关,保护地下水,确保这一政策有效落实
该办法规定自 xx 年 3 月 1 日起对 xx 所有新开工的工程限制进行施工降水(下文简称“限降” )
深基坑工程如何有效地进行帷幕隔水、降水问题,如何在错综复杂的不利条件下进行基坑工程的实施是保证工程成功“限降”的首要问题
下面本人谈谈自己的一点认识,供大家学习参考
一、首先大家可以看一下限降前基坑支护的常用方法:1、自然放坡;2、土钉墙;3、上部砖砌挡土墙、下部排桩或地下连续墙+锚杆(或支撑);4、上部土钉墙或放坡、下部排桩或地下连续墙+锚杆(或支撑);5)排桩或地下连续墙+锚杆(或支撑);二、限降后基坑支护工程中进行帷幕隔水的方法:1、地下连续墙;2、混凝土搅拌桩;3、水泥土桩+型钢;4、护坡桩+桩间旋喷桩; 三、以某市的地铁工程为例:1.工程简介 该工程是某地铁线路的区间工程
工程全长 440m
该段属平原地区,地势平坦,本工程段紧邻人工河
且常年流水,所以周边地下水位高,所在地区土质为河床后回填土,地质复杂且不稳定
所以洞身易发生坍塌变形
区间隧道横穿管道、高压线、电缆等多种障碍,给施工带来—定难度
本区间工程支护结构采纳 φ800@1000 的单排灌注桩挡土,其深度在 20m~28

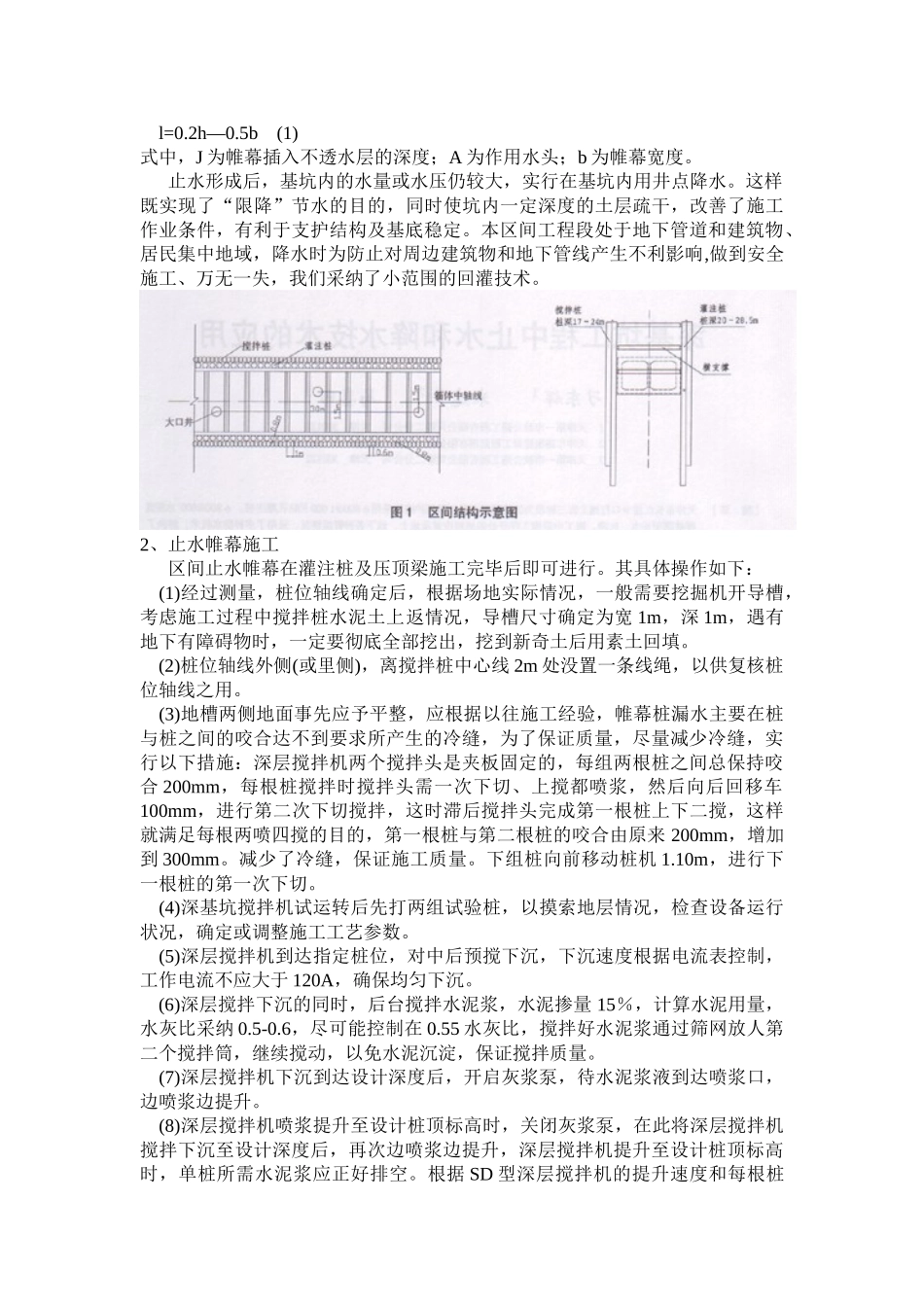

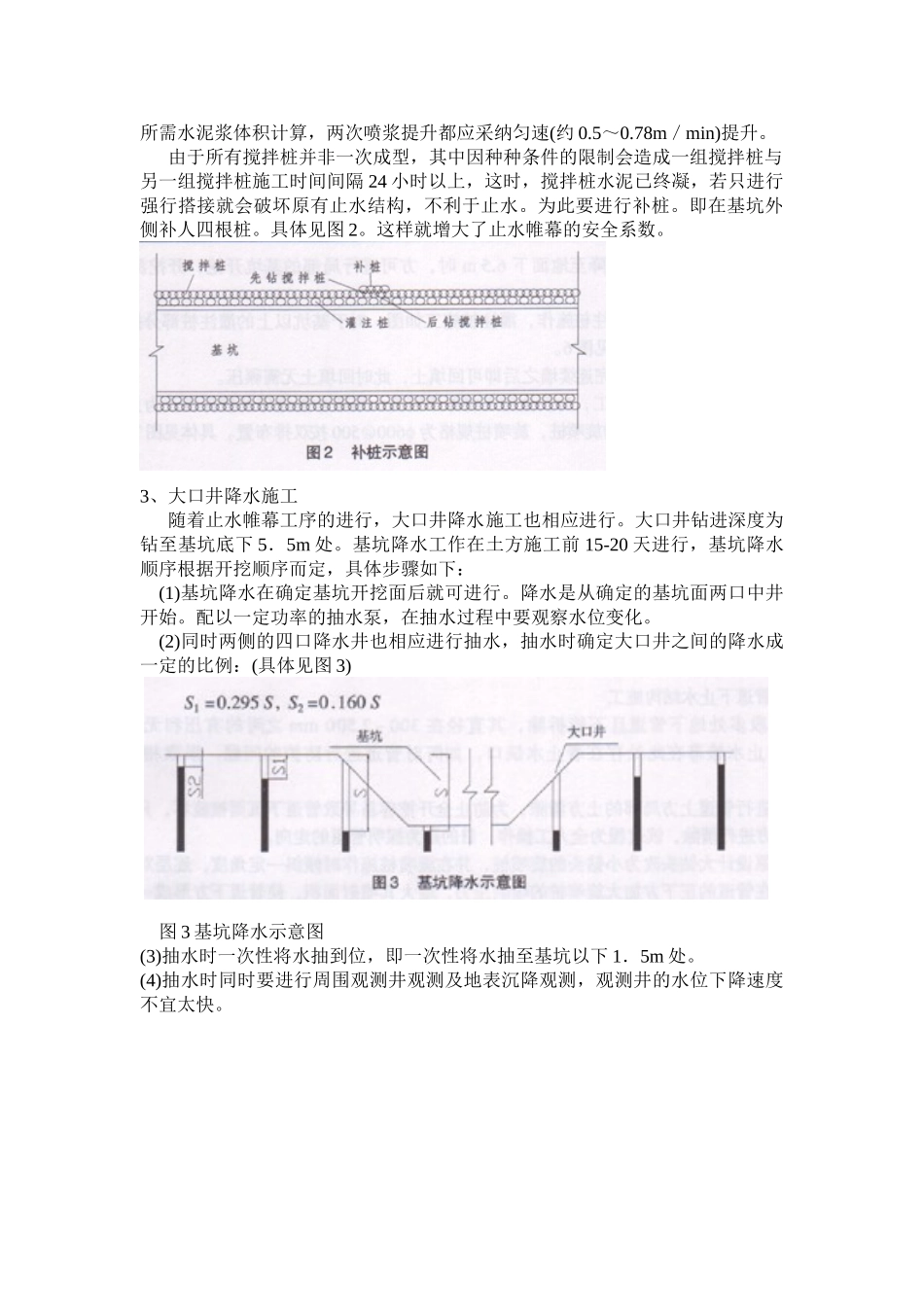

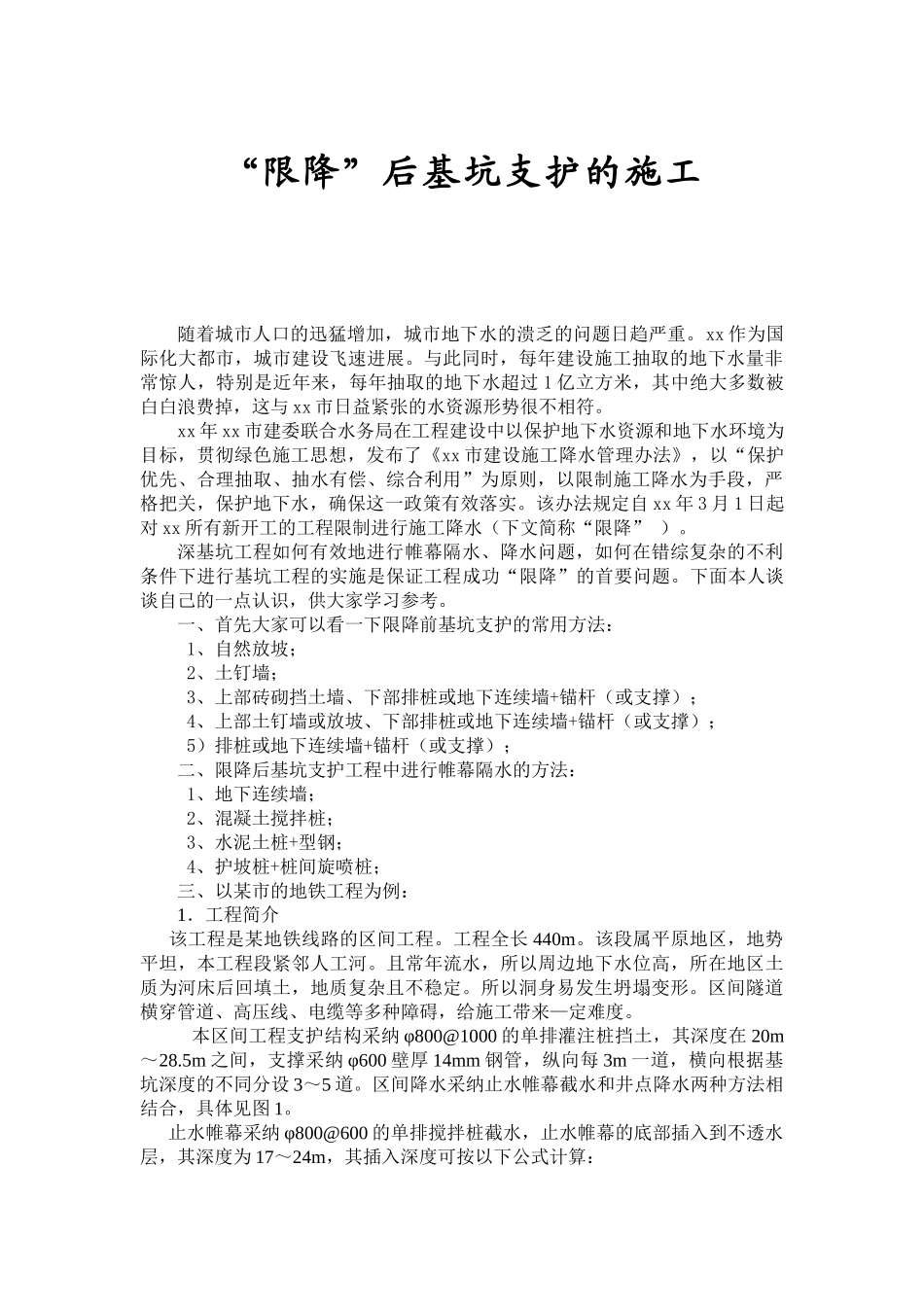

5m 之间,支撑采纳 φ600 壁厚 1
